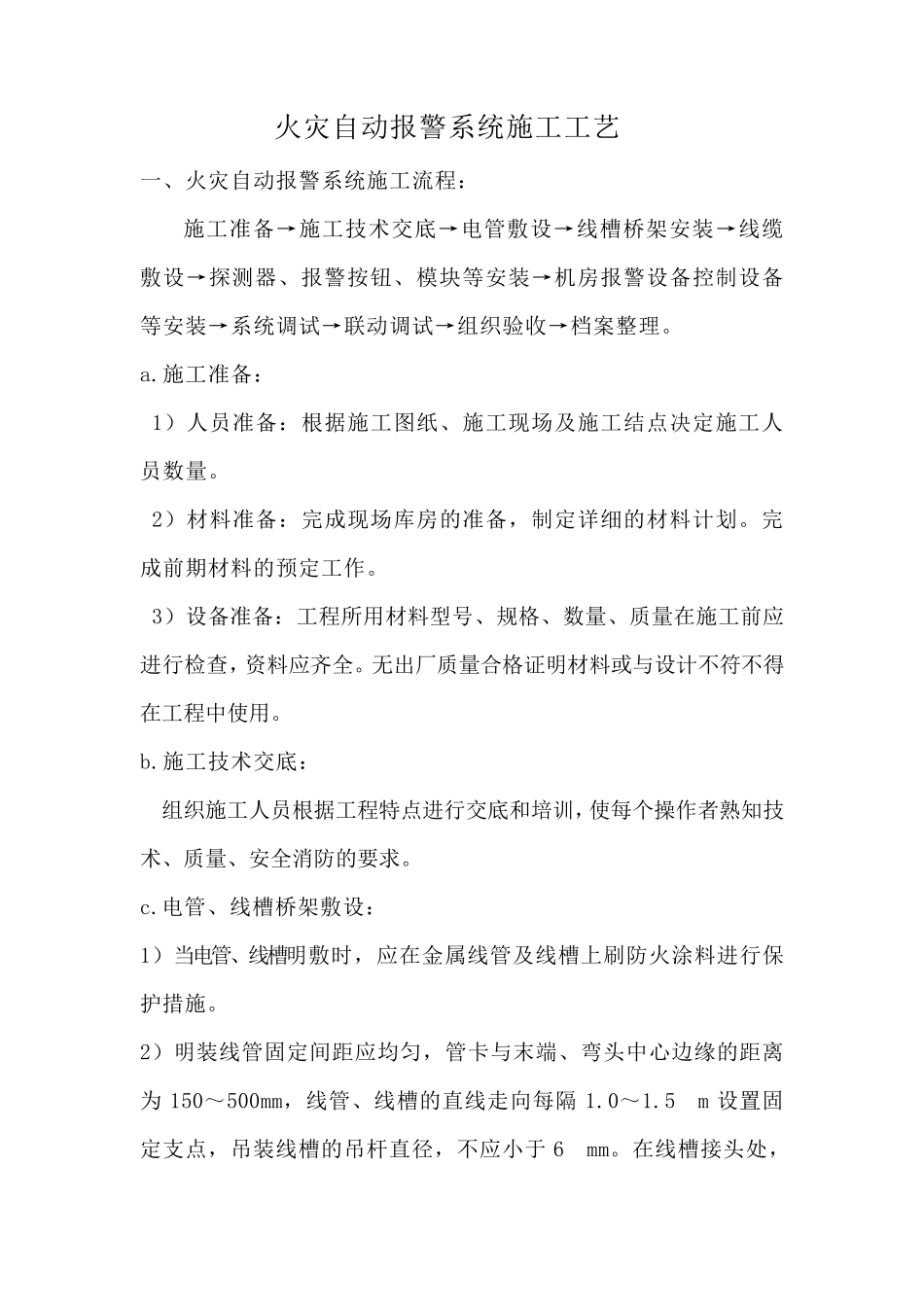

火灾自动报警系统施工工艺 一、火灾自动报警系统施工流程: 施工准备→施工技术交底→电管敷设→线槽桥架安装→线缆敷设→探测器、报警按钮、模块等安装→机房报警设备控制设备等安装→系统调试→联动调试→组织验收→档案整理
施工准备: 1)人员准备:根据施工图纸、施工现场及施工结点决定施工人员数量
2)材料准备:完成现场库房的准备,制定详细的材料计划
完成前期材料的预定工作
3)设备准备:工程所用材料型号、规格、数量、质量在施工前应进行检查,资料应齐全
无出厂质量合格证明材料或与设计不符不得在工程中使用
施工技术交底: 组织施工人员根据工程特点进行交底和培训,使每个操作者熟知技术、质量、安全消防的要求
电管、线槽桥架敷设: 1)当电管、线槽明敷时,应在金属线管及线槽上刷防火涂料进行保护措施
2)明装线管固定间距应均匀,管卡与末端、弯头中心边缘的距离为150~500mm,线管、线槽的直线走向 每隔1
5 m 设置 固定支 点,吊 装线槽的吊 杆 直径 ,不应小 于6 mm
在线槽接 头处 ,线槽走向改变或翻弯处,设置固定支点或吊装支点

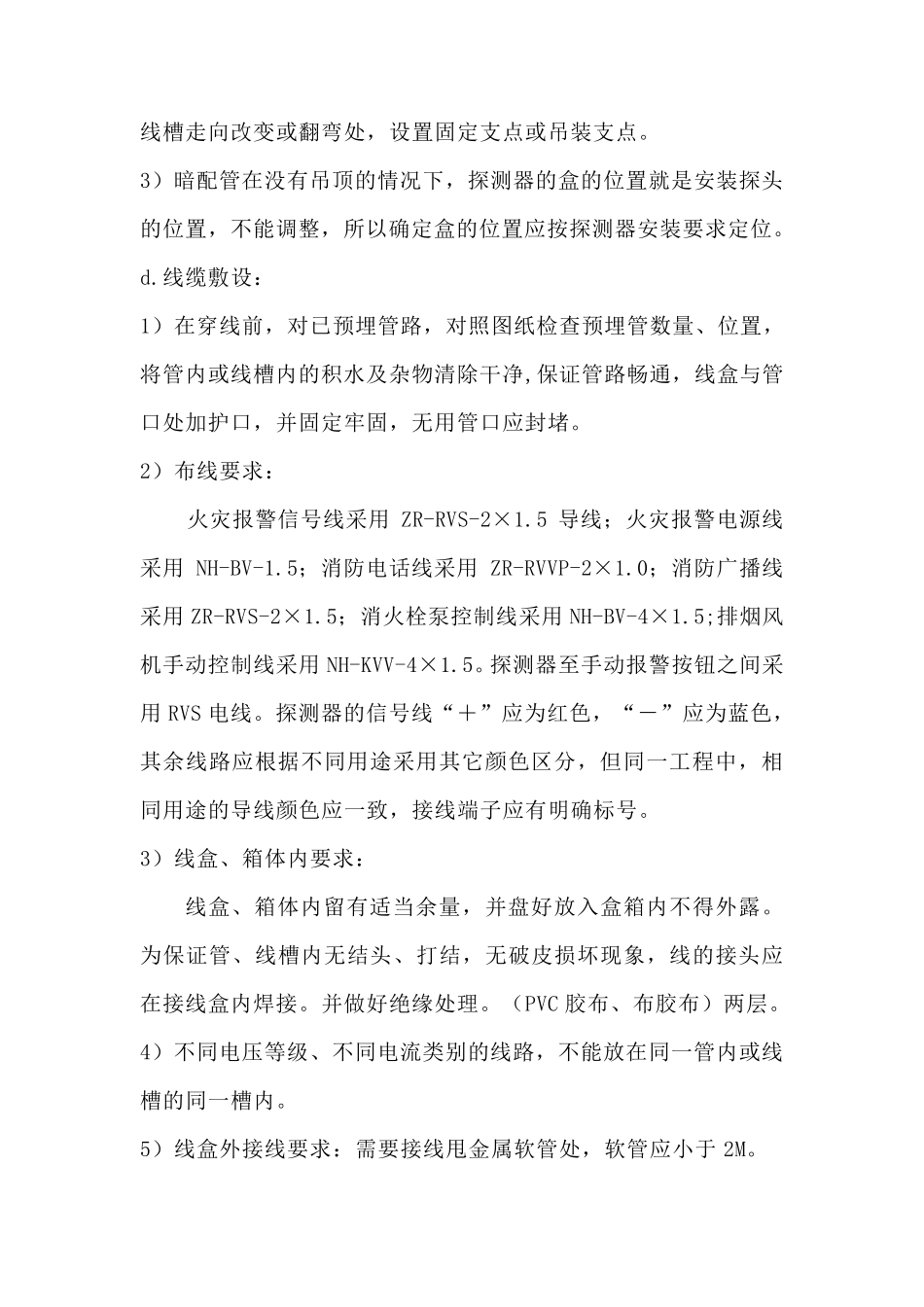

3)暗配管在没有吊顶的情况下,探测器的盒的位置就是安装探头的位置,不能调整,所以确定盒的位置应按探测器安装要求定位
线缆敷设: 1)在穿线前,对已预埋管路,对照图纸检查预埋管数量、位置,将管内或线槽内的积水及杂物清除干净,保证管路畅通,线盒与管口处加护口,并固定牢固,无用管口应封堵
2)布线要求: 火灾报警信号线采用ZR-RVS-2×1
5 导线;火灾报警电源线采用NH-BV-1
5;消防电话线采用ZR-RVVP-2×1
0;消防广播线采用ZR-RVS-2×1
5;消火栓泵控制线采用NH-BV-4×1
5;排烟风机手动控制线采用NH-KVV-4×1
探测器至手动报警按钮之间采用RVS 电线
探测器的信号线“+
