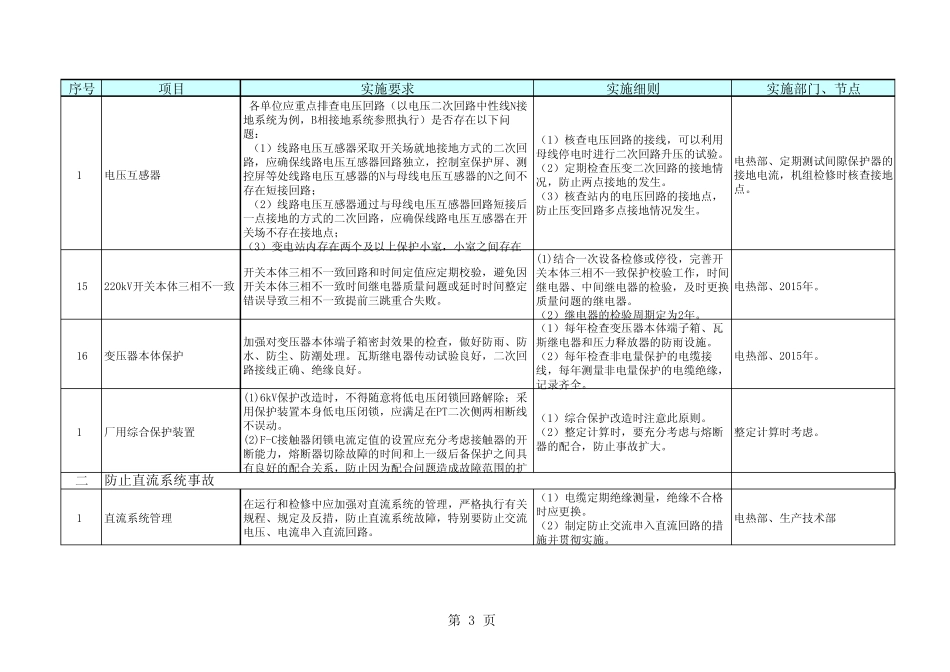

序号项目实施要求实施细则实施部门、节点一1继电保护“五查”工作
新投产机组应在移交生产前完成首次继电保护“五查”工作
“五查”工作包括查二次回路、查检验管理、查运行规定、查软件版本、查保护整定
完成#7、#8、#9机的“五查”工作
电热部,2015年6月前完成核查
2保护软件及二次回路变更保护软件及现场二次回路变更需经相关保护管理部门同意并及时修订相关图纸资料
(1)加强保护软件管理,建立微机保护软件版本清册,软件升级或更新应有说明,并经过管理部门确认或同意
(2)二次回路变更必须有变更手续,检修交代记录完整
电热部、3月前建立软件版本清册
3图纸管理新机组投产后,必须指定专人对一、二次回路图纸进行整理、复核,做到图纸微机化管理并与现场相一致,保证回路的正确性;第一次大修中要全面核对二次回路的接线
完成新投产机组的图纸核对
电热部,结合机组检修进行
4工作票制度继电保护装置及其回路上的工作应严格执行“工作票”和“继电保护安全措施票”,防止继电保护“三误”事故
相关专业人员在继电保护回路工作时,必须遵守继电保护的有关规定
按照公 司 工作票管理制度执行,重 点做好 继电保护安全措施票的编 制,防止三误事故的发 生
电热部、2015年全年
5超 期 微机保护管理对超 年限 运行的继电保护装置及时进行更换
无 法 更换的,应进一步 细化日 常 定期 检查项目及内 容 ,对保护装置各 项电流 、电压 、差 流 及开 关量 变化和时钟 进行检查,并做好 记录
充 分 利 用 停 机检修机会 ,对临 近 寿 命 周 期 的微机型 保护装置进行采 样 校 验、绝 缘 电阻 、直 流 电阻 测 试 工(1)缩 短 校 验周 期 ,全校 为 3年,部校为 1年,并结合一次设 备 检修进行检查
(2)每 月至 少 一次巡 视 超 期 设 备
电热部编 制校 验计 划 ,经批 准 后执行
