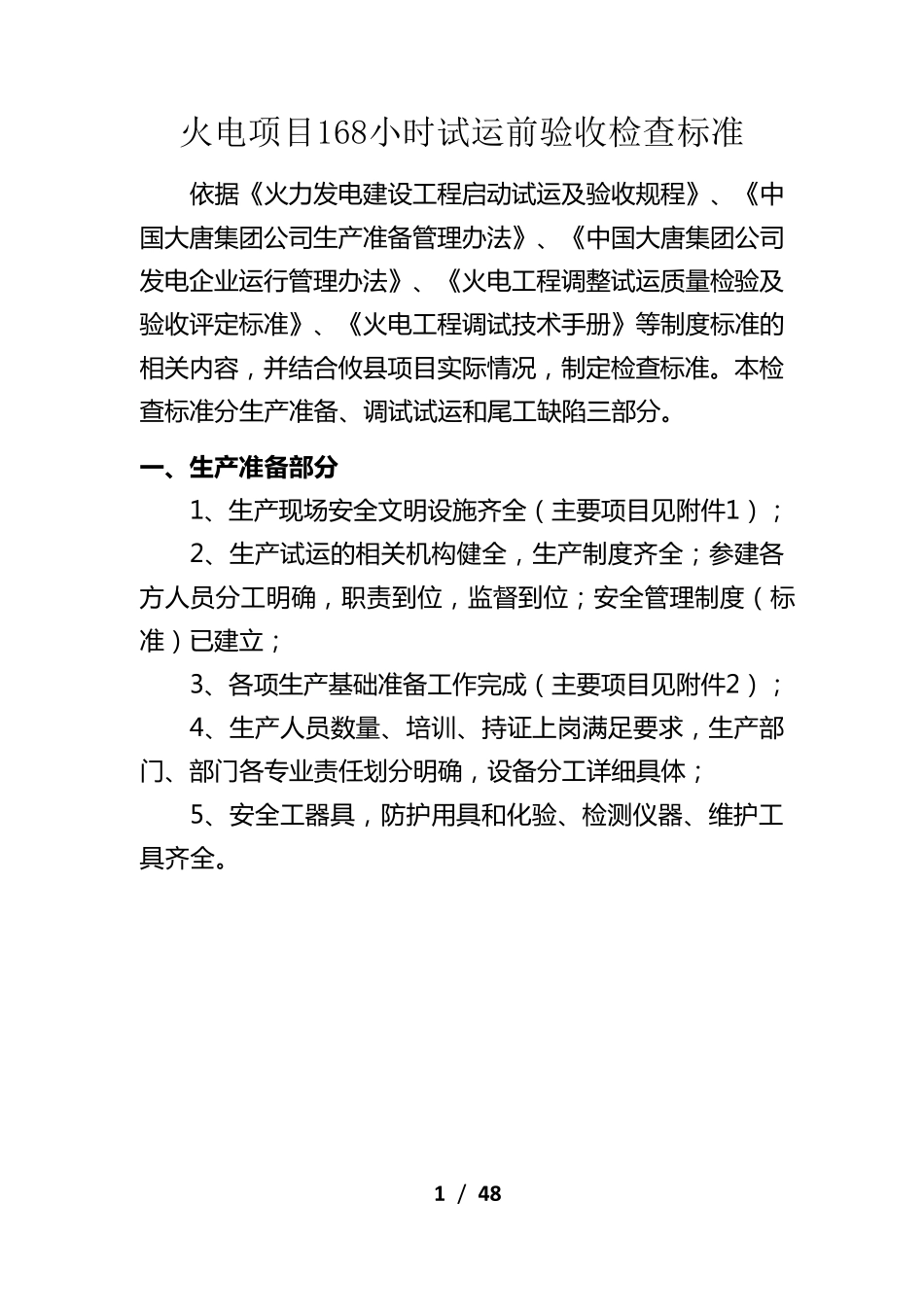

1 / 48 火电项目168小时试运前验收检查标准 依 据 《 火 力 发 电 建 设 工 程 启 动 试 运 及 验 收 规 程 》 、《 中国大唐集团公司生产准备管理办法》 、《 中国大唐集团公司发 电 企业运 行管理办法》 、《 火 电 工 程 调整试 运 质量检验 及验 收 评定标准》 、《 火 电 工 程 调试 技术手册》 等制度标准的相关内容,并结合攸县项目实际情况,制定检查标准。本检查标准分生产准备、调试 试 运 和尾工 缺陷三部分。 一 、生产准备部分 1、生产现场安全文明设 施齐全(主要项目见附件1); 2、生产试 运 的相关机构健全,生产制度齐全;参建 各方人员分工 明确,职责到位,监督到位;安全管理制度(标准)已建 立; 3、各项生产基础准备工 作完成(主要项目见附件2); 4、生产人员数量、培训、持证上岗满足要求,生产部门、部门各专业责任划分明确,设 备分工 详细具体; 5、安全工 器具,防护用具和化验 、检测仪器、维护工具齐全。 2 / 48 二 、调试试运部分 1、分部试运(包括单机试运、分系统试运)通过质量验收,六方验证签字完整(如按规定设备厂家不参加试运,即为五方验证)、调试资料齐全(主要项目见附件3),验收后设备、系统由发电部代管; 2、调试方案及措施己经全部审批完毕,其中整套启动试运计划、重要调试方案及措施己经总指挥批准,并已组织相关人员学习,完成安全和技术交底; 3、机组空负荷试运项目完成(主要项目见附件4); 4、机组带负荷试运项目完成(主要内容见附件5); 5、满负荷试运条件满足要求(具体条件见附件6); 6、机组自动控制系统调试完成、品质负荷要求,投运率不小于95%(主要项目见附件7,具体试验要求见附件8); 7、调试期间各专业主要试验项目完成(主要项目见附件9); 8、机组主要热控、电气保护设置正确、正常投入(主要项目见附件10); 9、环保设施正常,气水排放满足要求; 10、主机、辅机出力符合要求,满足需要; 11、运行指标不同负荷下均达设计值(指标设计值标准见附件11); 12、热力系统阀门无泄漏(热力系统阀门列表及测点统计见附件12)。 3 / 48 三 、尾工缺陷部分 尾 工 和 缺 陷 实 行 动 态 滚 动 管 理 , 设 立 监 理 和 业 主 双 责 任人 。 1.机组尾 工 统计表(附件 13) 2.机组缺 陷 统计表(附件 14) 4 / 48 附 件 1: 试 ...
