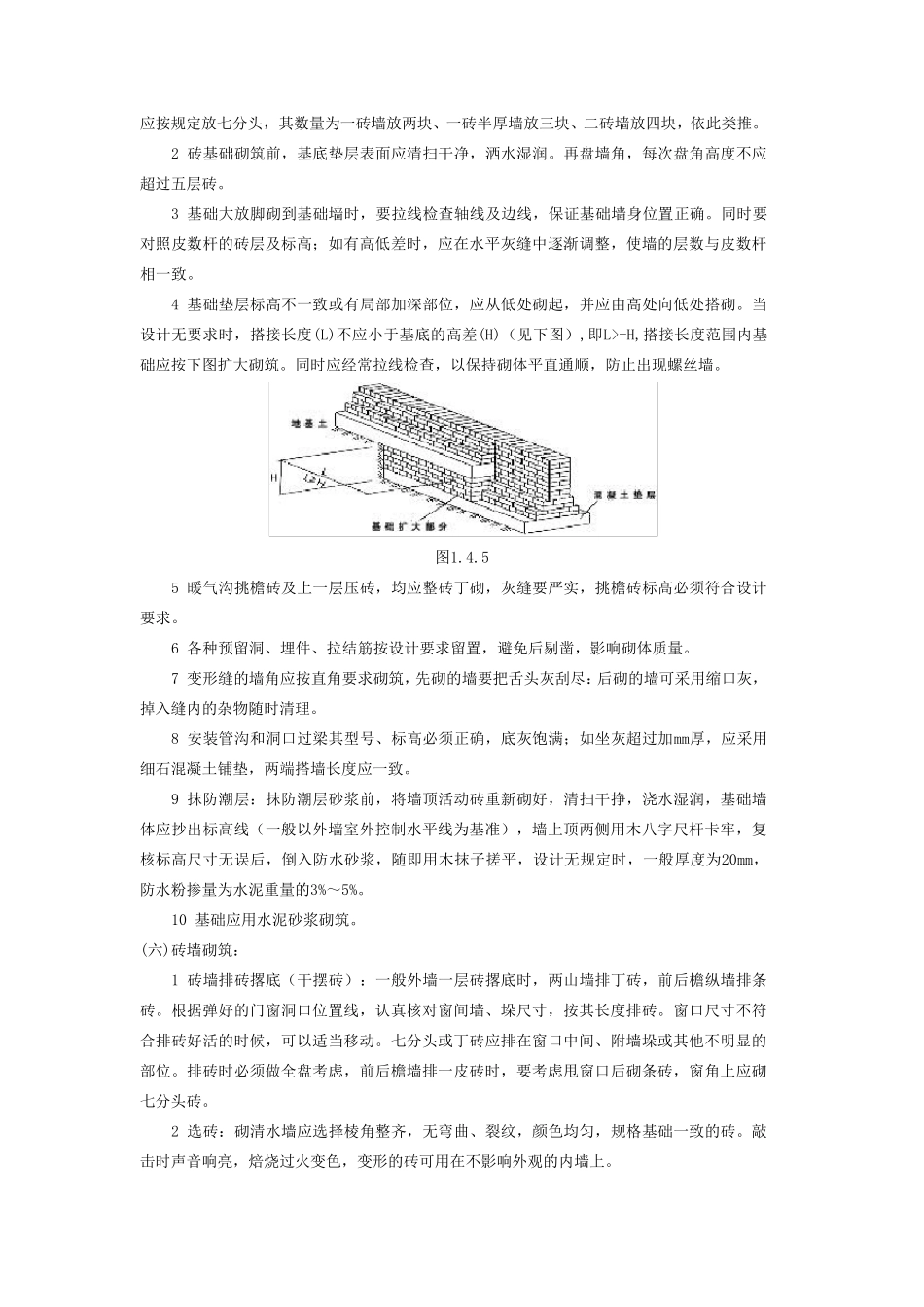

烧结普通砖、烧结多孔砖墙砌体施工方案 一、材料要求 (一)砖: 1 品种、强度等级必须符合设计要求,且砖的强度等级不小于MU10,并有出厂合格证、产品性能检测报告
清水墙的砖应色泽均匀,边角整齐
砂浆强度不小于M5
严禁使用粘土实心砖
2 基础不得采用多孔砖,可采用煤矸石页岩实心砖
(二)水泥: 1 一般宜采用32
5级的普通硅酸盐水泥或矿渣硅酸盐水泥
2 水泥进场使用前,应分批对其强度、凝结时问、安定性进行复验
3 当在使用中对水泥的质量有怀疑或水泥出厂超过3个月(快硬硅酸盐水泥超过1个月)时,应复查试验,并按结果使用
4 不同品种的水泥不得混合使用
(三)砂:用中砂,含泥量不超过5%,不得含有草根等杂物,使用前应用5mm 孔径的筛子过筛
(四)掺合料:混合砂浆采用石灰膏、粉煤灰和磨细生石灰粉等,磨细生石灰粉熟化时间不得少于7d
(五)其他材料:拉结筋及预埋件、刷 防 腐 剂 的木 砖等
二、主 要机 具 搅 拌 机 、磅 秤 、垂 直 运 输 设备 、大 铲 、刨 锛 、瓦 刀 、扁 子、托 线 板 、线 坠 、小白 线 、卷尺 、2m靠 尺 、楔 形 塞 尺 ,筛子、水平 尺 、皮 数 杆 、小水桶 、灰槽 、砖夹 子、扫 帚 等
三、作 业 条 件 (一)基础墙砌筑 : 1 基槽 、混凝土或灰土地 基均已 完 成 ,并办 完 隐 检手 续
2 已 放 好 基础轴 线 及边线 ; 立 好 皮 数 杆 (一般间距 15~ 20m,转 角处 均应设立 ),并办 完预检手 续
3 根据 皮 数 杆 最 下 面 一层 砖的底 标 高 ,拉线 检查基础垫 层 表 面 标 高 ,如 一层 砖的水平 灰缝 大 于20mm时,应先 用细石混凝土找 平 ,严禁在砌筑 砂浆中掺细石代 替 或用砂浆垫 平 ,严禁砍 砖合子找 平
(二)墙体砌筑 : 1 完
