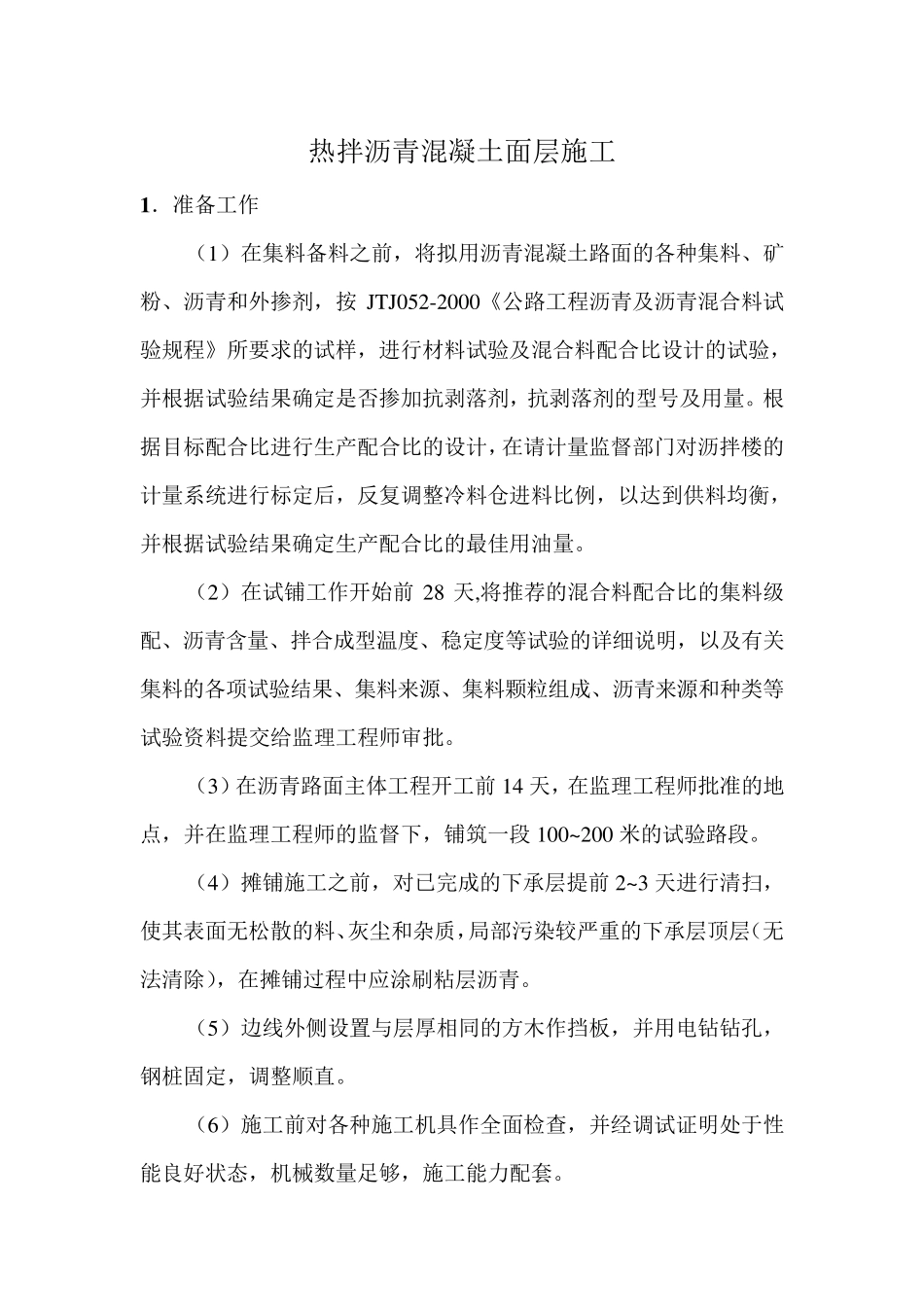

热拌沥青混凝土面层施工 1 .准备工作 (1)在集料备料之前,将拟用沥青混凝土路面的各种集料、矿粉、沥青和外掺剂,按 JTJ052-2000《公路工程沥青及沥青混合料试验规程》所要求的试样,进行材料试验及混合料配合比设计的试验,并根据试验结果确定是否掺加抗剥落剂,抗剥落剂的型号及用量
根据目标配合比进行生产配合比的设计,在请计量监督部门对沥拌楼的计量系统进行标定后,反复调整冷料仓进料比例,以达到供料均衡,并根据试验结果确定生产配合比的最佳用油量
(2)在试铺工作开始前28 天,将推荐的混合料配合比的集料级配、沥青含量、拌合成型温度、稳定度等试验的详细说明,以及有关集料的各项试验结果、集料来源、集料颗粒组成、沥青来源和种类等试验资料提交给监理工程师审批
(3)在沥青路面主体工程开工前14 天,在监理工程师批准的地点,并在监理工程师的监督下,铺筑一段100~200 米的试验路段
(4)摊铺施工之前,对已完成的下承层提前2~3 天进行清扫,使其表面无松散的料、灰 尘 和杂 质 ,局 部污 染 较 严 重 的下承层顶 层(无法 清除 ),在摊铺过 程中 应 涂 刷 粘 层沥青
(5)边 线 外侧 设置 与 层厚 相 同 的方 木 作挡 板 ,并用电 钻 钻 孔 ,钢 桩 固 定,调整顺 直
(6)施工前对各种施工机 具 作全 面检 查 ,并经 调试证 明处 于 性能 良 好 状 态 ,机 械 数 量足 够 ,施工能 力 配套

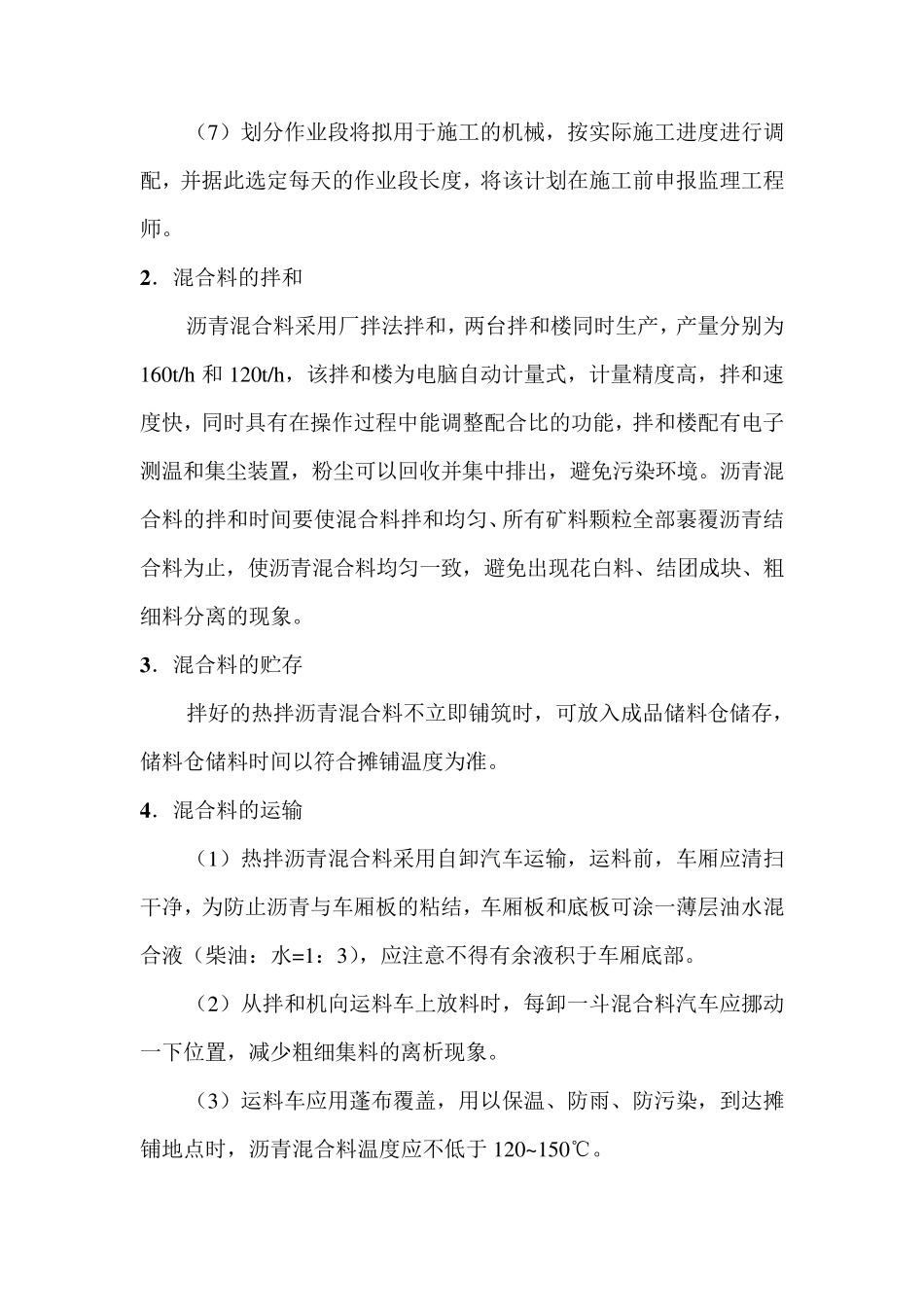

( 7) 划 分 作 业 段 将 拟 用 于 施 工 的 机 械 , 按 实 际 施 工 进 度 进 行 调配 , 并 据 此 选 定 每 天 的 作 业 段 长 度 , 将 该 计 划 在 施 工 前 申 报 监 理 工 程师
2 . 混 合 料 的 拌 和 沥 青 混 合 料 采 用 厂 拌 法 拌 和 , 两 台 拌 和 楼 同 时
