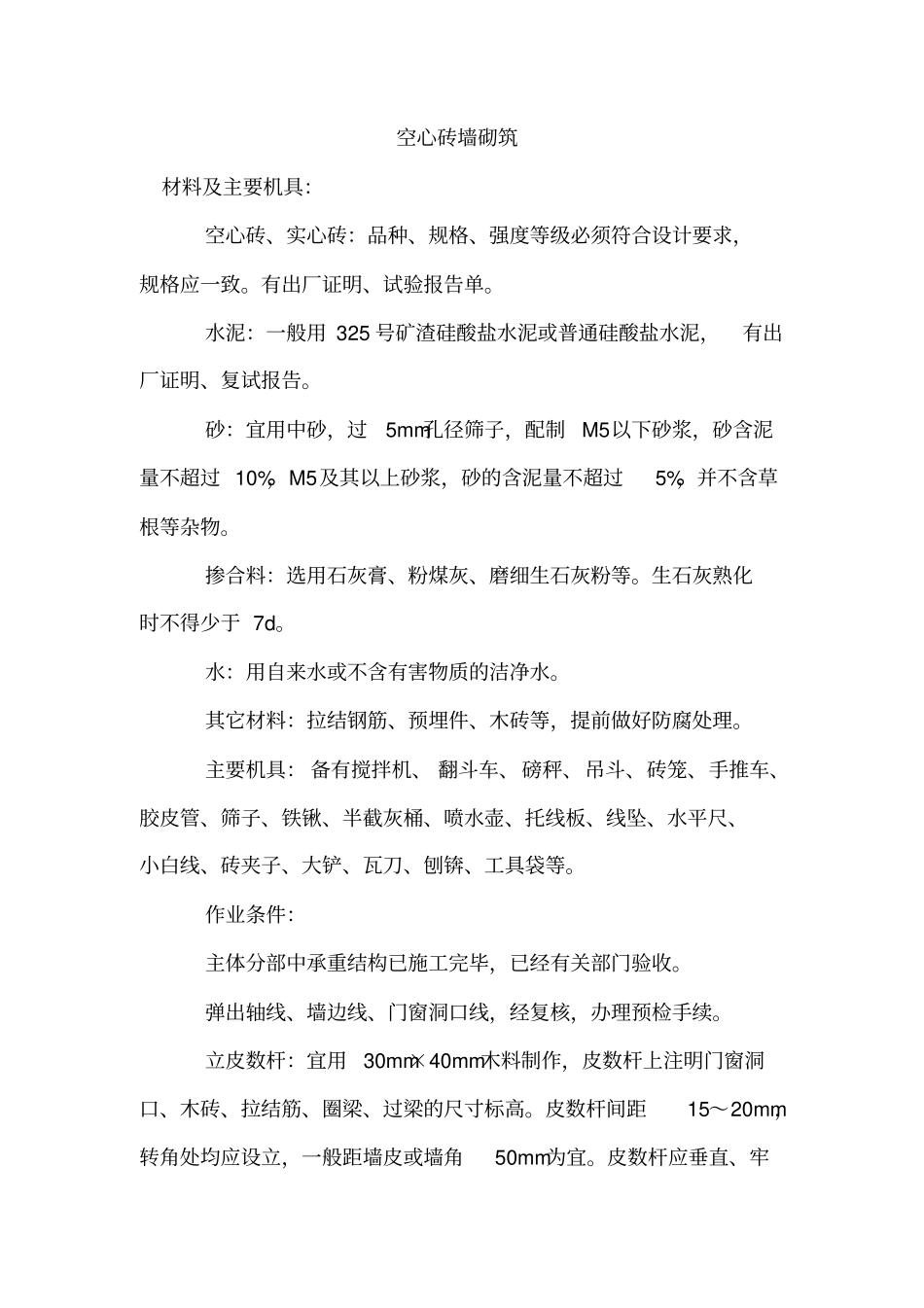

空心砖墙砌筑材料及主要机具:空心砖、实心砖:品种、规格、强度等级必须符合设计要求,规格应一致
有出厂证明、试验报告单
水泥:一般用 325 号矿渣硅酸盐水泥或普通硅酸盐水泥,有出厂证明、复试报告
砂:宜用中砂,过5mm孔径筛子,配制M5以下砂浆,砂含泥量不超过 10%,M5及其以上砂浆,砂的含泥量不超过5%,并不含草根等杂物
掺合料:选用石灰膏、粉煤灰、磨细生石灰粉等
生石灰熟化时不得少于 7d
水:用自来水或不含有害物质的洁净水
其它材料:拉结钢筋、预埋件、木砖等,提前做好防腐处理
主要机具: 备有搅拌机、 翻斗车、磅秤、吊斗、砖笼、手推车、胶皮管、筛子、铁锹、半截灰桶、喷水壶、托线板、线坠、水平尺、小白线、砖夹子、大铲、瓦刀、刨锛、工具袋等

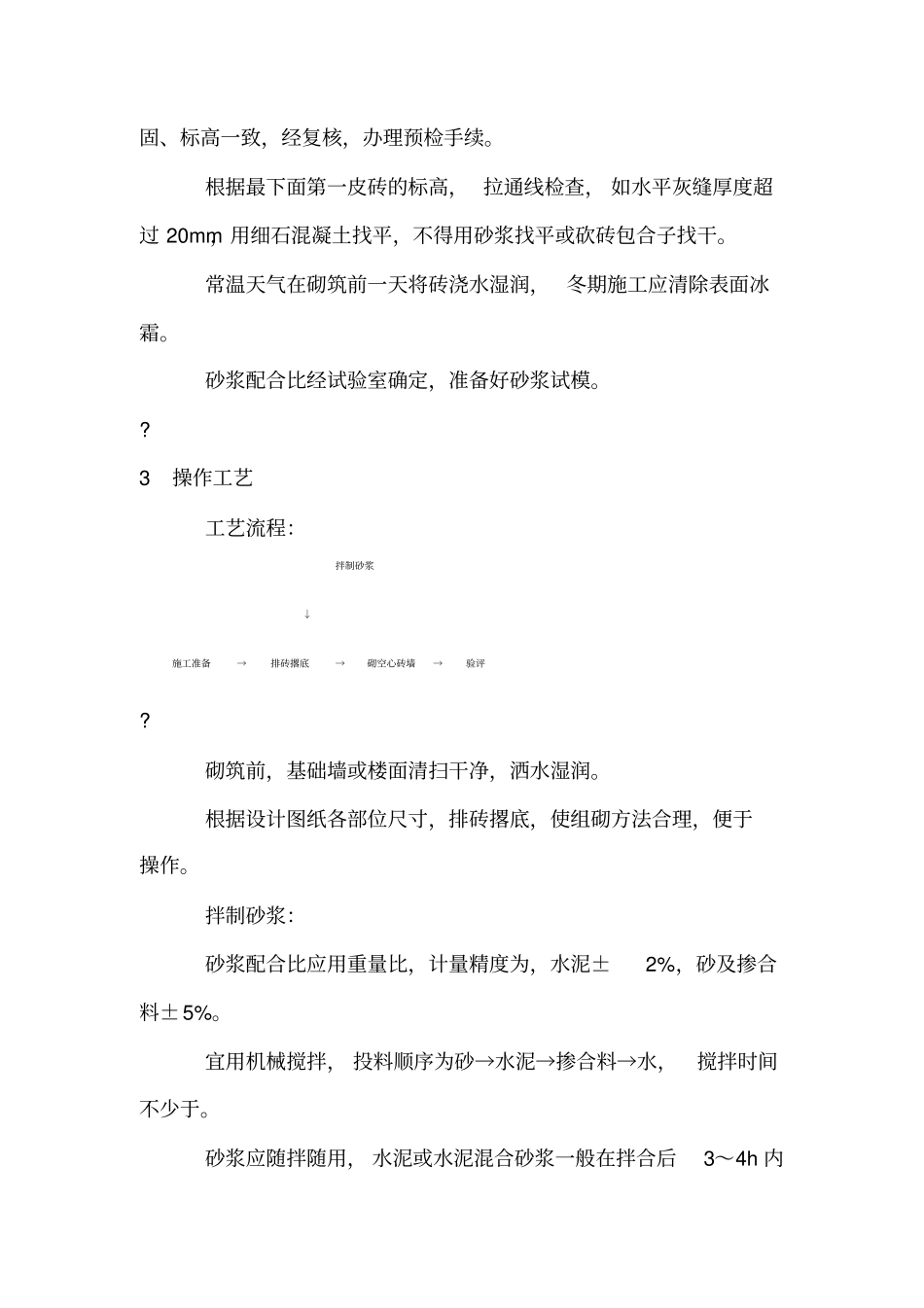

作业条件:主体分部中承重结构已施工完毕,已经有关部门验收
弹出轴线、墙边线、门窗洞口线,经复核,办理预检手续
立皮数杆:宜用30mm×40mm木料制作,皮数杆上注明门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高
皮数杆间距15~20mm,转角处均应设立,一般距墙皮或墙角50mm为宜
皮数杆应垂直、牢固、标高一致,经复核,办理预检手续
根据最下面第一皮砖的标高, 拉通线检查, 如水平灰缝厚度超过 20mm,用细石混凝土找平,不得用砂浆找平或砍砖包合子找干
常温天气在砌筑前一天将砖浇水湿润,冬期施工应清除表面冰霜
砂浆配合比经试验室确定,准备好砂浆试模
3 操作工艺工艺流程:拌制砂浆↓施工准备→排砖撂底→砌空心砖墙→验评
砌筑前,基础墙或楼面清扫干净,洒水湿润
根据设计图纸各部位尺寸,排砖撂底,使组砌方法合理,便于操作
拌制砂浆:砂浆配合比应用重量比,计量精度为,水泥±2%,砂及掺合料±5%
宜用机械搅拌, 投料顺序为砂→水泥→掺合料→水,搅拌时间不少于

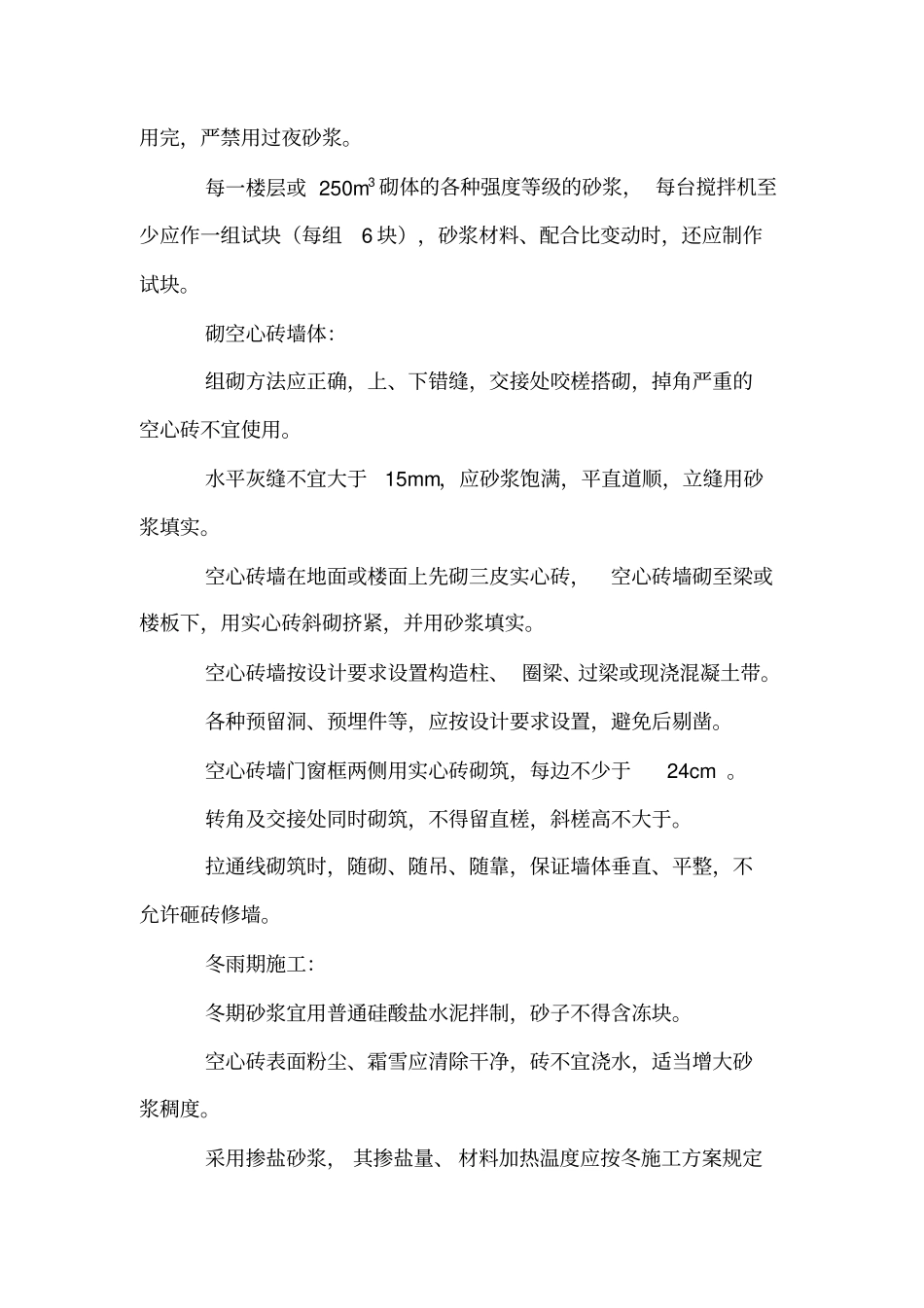

砂浆应随拌随用, 水泥或水泥混合砂浆一般在拌合后3~4h 内用完,严禁用过夜砂
