WORD 格式

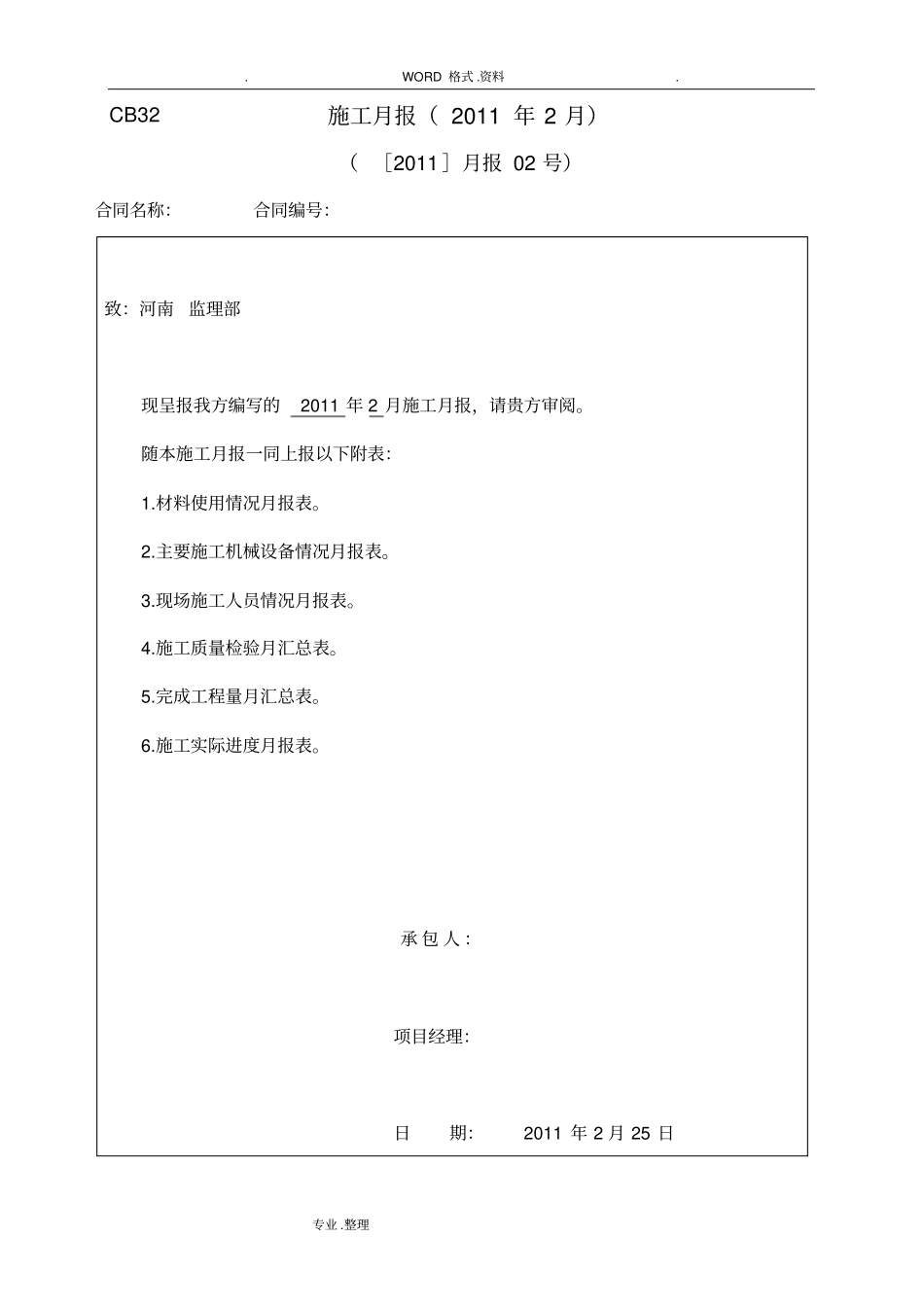

整理CB32 施工月报( 2011 年 2 月)( [2011 ]月报 02 号)合同名称:合同编号:致:河南监理部现呈报我方编写的2011 年 2 月施工月报,请贵方审阅
随本施工月报一同上报以下附表:1
材料使用情况月报表
主要施工机械设备情况月报表
现场施工人员情况月报表
施工质量检验月汇总表
完成工程量月汇总表
施工实际进度月报表
承 包 人 :项目经理:日期:2011 年 2 月 25 日
WORD 格式

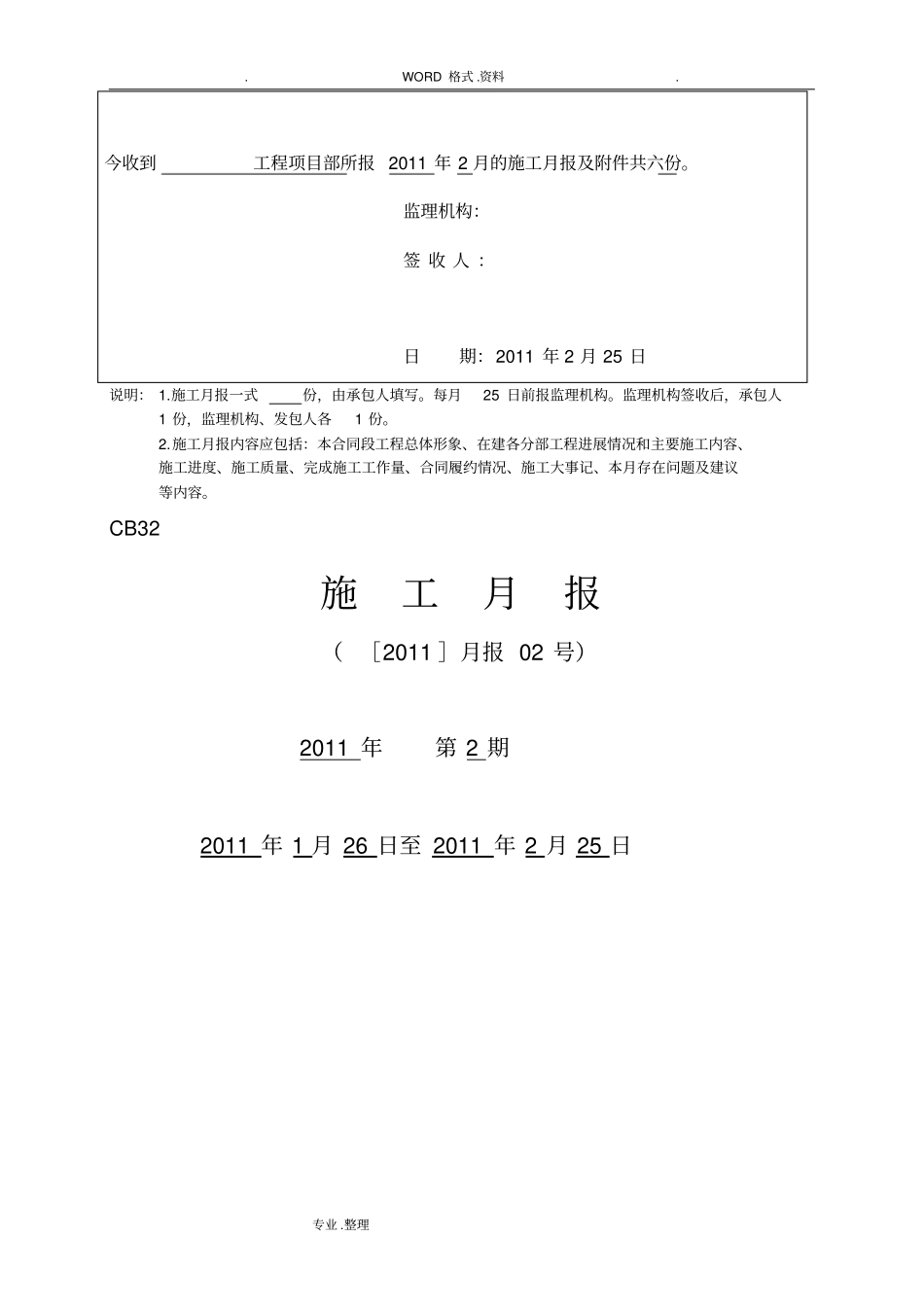

整理今收到工程项目部所报 2011 年 2 月的施工月报及附件共六份
监理机构:签 收 人 :日期:2011 年 2 月 25 日说明: 1
施工月报一式份,由承包人填写
每月25 日前报监理机构
监理机构签收后,承包人1 份,监理机构、发包人各1 份
施工月报内容应包括:本合同段工程总体形象、在建各分部工程进展情况和主要施工内容、施工进度、施工质量、完成施工工作量、合同履约情况、施工大事记、本月存在问题及建议等内容
CB32 施工月报( [2011 ]月报 02 号)2011 年第 2 期2011 年 1 月 26 日至 2011 年 2 月 25 日
WORD 格式

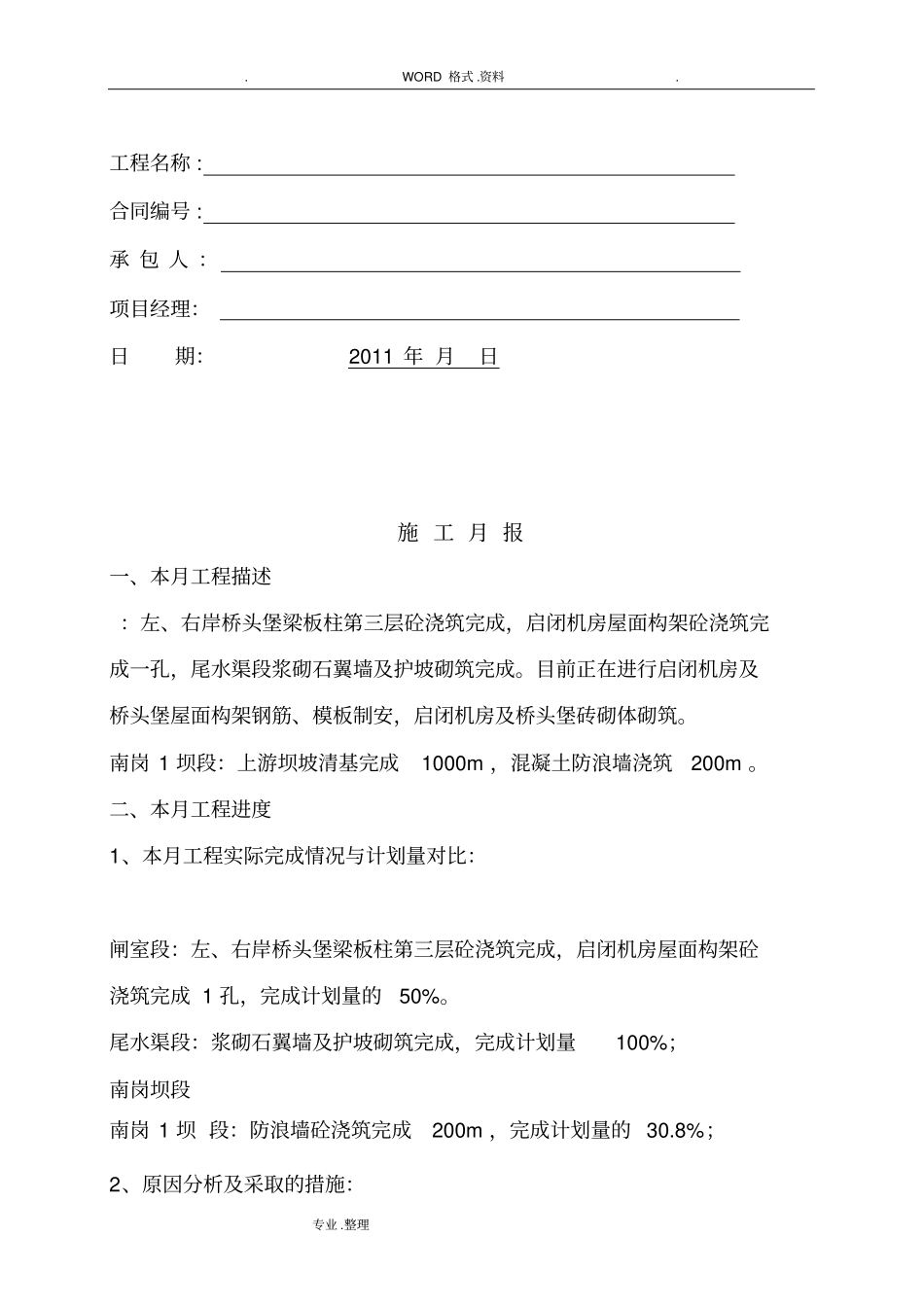

整理工程名称 : 合同编号 : 承 包 人 :项目经理:日期:2011 年 月日施 工 月 报一、本月工程描述:左、右岸桥头堡梁板柱第三层砼浇筑完成,启闭机房屋面构架砼浇筑完成一孔,尾水渠段浆砌石翼墙及护坡砌筑完成
目前正在进行启闭机房及桥头堡屋面构架钢筋、模板制安,启闭机房及桥头堡砖砌体砌筑
南岗 1 坝段:上游坝坡清基完成1000m ,混凝土防浪墙浇筑200m
二、本月工程进度1、本月工程实际完成情况与计划量对比:闸室段:左、右岸桥头堡梁板柱第三层砼浇筑完成,启闭机房屋面构架砼浇筑完成 1
