A2 施工组织设计(方案)报审表工程名称:松溪河、环溪河水生态环境综合整治项目2 标编号:致:成都海发建设工程监理有限公司贵州分公司(监理单位)我方已根据施工的有关规定完成了松溪河、环溪河水生态环境综合整治项目 2 标工程的施工期间河道污染管控方案的编制,并经我项目技术负责人审查批准,并予以审查

附:《施工期间河道污染管控方案》承包单位(章):贵州水务建设工程有限公司项目经理:日期:2017 年 5 月 2 日专业监理工程师审查意见:专业监理工程师:日期:总监理工程师审查意见:项目监理机构:总监理工程师:日期:贵州省建设监理协会印制松溪河、环溪河水生态环境综合治理项目2 标施工期间河道污染管控方案程序姓名职称日期编制审核批准贵州水务建设工程有限公司施工期间河道污染管控方案松溪河、环溪河水生态环境综合治理项目2 标工程,经过近一年的治理,河道水质有了很大改观,由于沿岸有些居民在河水里洗菜丢弃菜叶和沿岸市民还未养成良好的生活习惯,喜欢往河道随意丢弃瓶子、塑料袋等杂物,对已治理好的河道造成一定的污染,以及沿岸河道边均存在原有市政污水系统,该污水系统存在渗漏和堵管的可能也会对治理过的河道产生一定污染
在此,我公司采取严谨负责的态度,认真处理可能出现的河道污染问题,特制定本河道污染管控方案,一但出现污染情况,我公司将严格按本方案及时进行处理管控,以保证河道水质
针对可能出现的污染情况具体制定的管控方案如下:一、河道菜叶、瓶子、塑料袋等河面飘浮物的管控方案
针对各个区域飘浮物的具体情况及近段时间巡视的摸索出容易出现飘浮物污染地段的规律,决定分别在环溪河汤泉小区滚水坝 24-1(即 HK1+700位置)、翡翠湾原有滚水坝 (即 HK1+700位置)、松溪河新添立交滚水坝18(即 SK4+765位置)三处已成型的滚水坝顶设置临时拦渣网,以便于该区域河面飘浮物的收集、清除

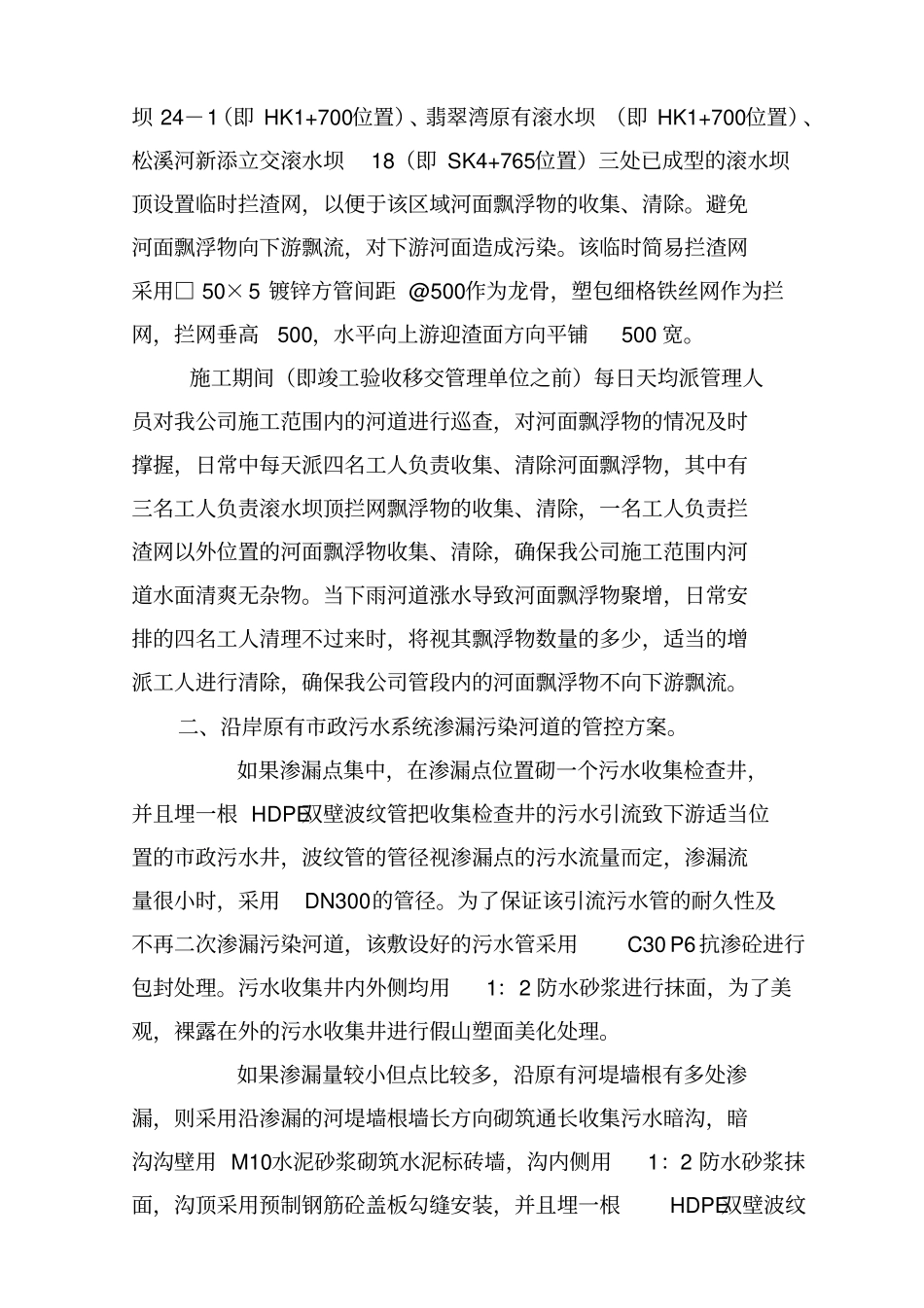

避免河面飘浮物向下
