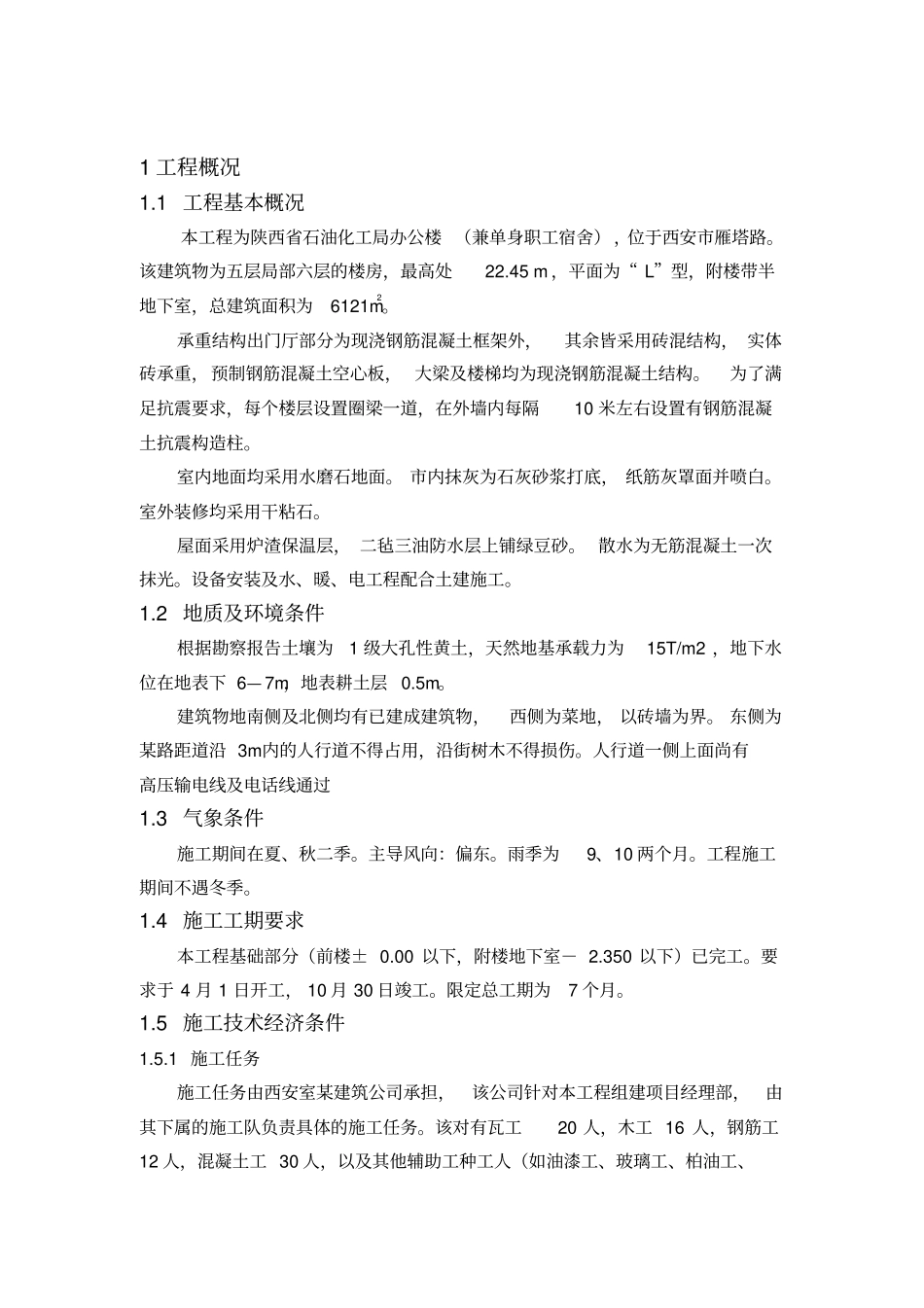

1 工程概况1
1 工程基本概况本工程为陕西省石油化工局办公楼 (兼单身职工宿舍) ,位于西安市雁塔路
该建筑物为五层局部六层的楼房,最高处22
45 m ,平面为“ L”型,附楼带半地下室,总建筑面积为6121m2
承重结构出门厅部分为现浇钢筋混凝土框架外,其余皆采用砖混结构, 实体砖承重,预制钢筋混凝土空心板, 大梁及楼梯均为现浇钢筋混凝土结构
为了满足抗震要求,每个楼层设置圈梁一道,在外墙内每隔10 米左右设置有钢筋混凝土抗震构造柱
室内地面均采用水磨石地面
市内抹灰为石灰砂浆打底, 纸筋灰罩面并喷白
室外装修均采用干粘石
屋面采用炉渣保温层, 二毡三油防水层上铺绿豆砂
散水为无筋混凝土一次抹光
设备安装及水、暖、电工程配合土建施工
2 地质及环境条件根据勘察报告土壤为1 级大孔性黄土,天然地基承载力为15T/m2 ,地下水位在地表下 6— 7m,地表耕土层 0
建筑物地南侧及北侧均有已建成建筑物,西侧为菜地, 以砖墙为界
东侧为某路距道沿 3m内的人行道不得占用,沿街树木不得损伤
人行道一侧上面尚有高压输电线及电话线通过1
3 气象条件施工期间在夏、秋二季
主导风向:偏东
雨季为9、10 两个月
工程施工期间不遇冬季
4 施工工期要求本工程基础部分(前楼± 0
00 以下,附楼地下室- 2
350 以下)已完工
要求于 4 月 1 日开工, 10 月 30 日竣工
限定总工期为7 个月
5 施工技术经济条件1
1 施工任务施工任务由西安室某建筑公司承担,该公司针对本工程组建项目经理部,由其下属的施工队负责具体的施工任务
该对有瓦工20 人,木工 16 人,钢筋工12 人,混凝土工 30 人,以及其他辅助工种工人(如油漆工、玻璃工、柏油工、机工、电工及普工等)共计150 人
根据施工需要有部分民工协助工作(但不超过 50 人)
