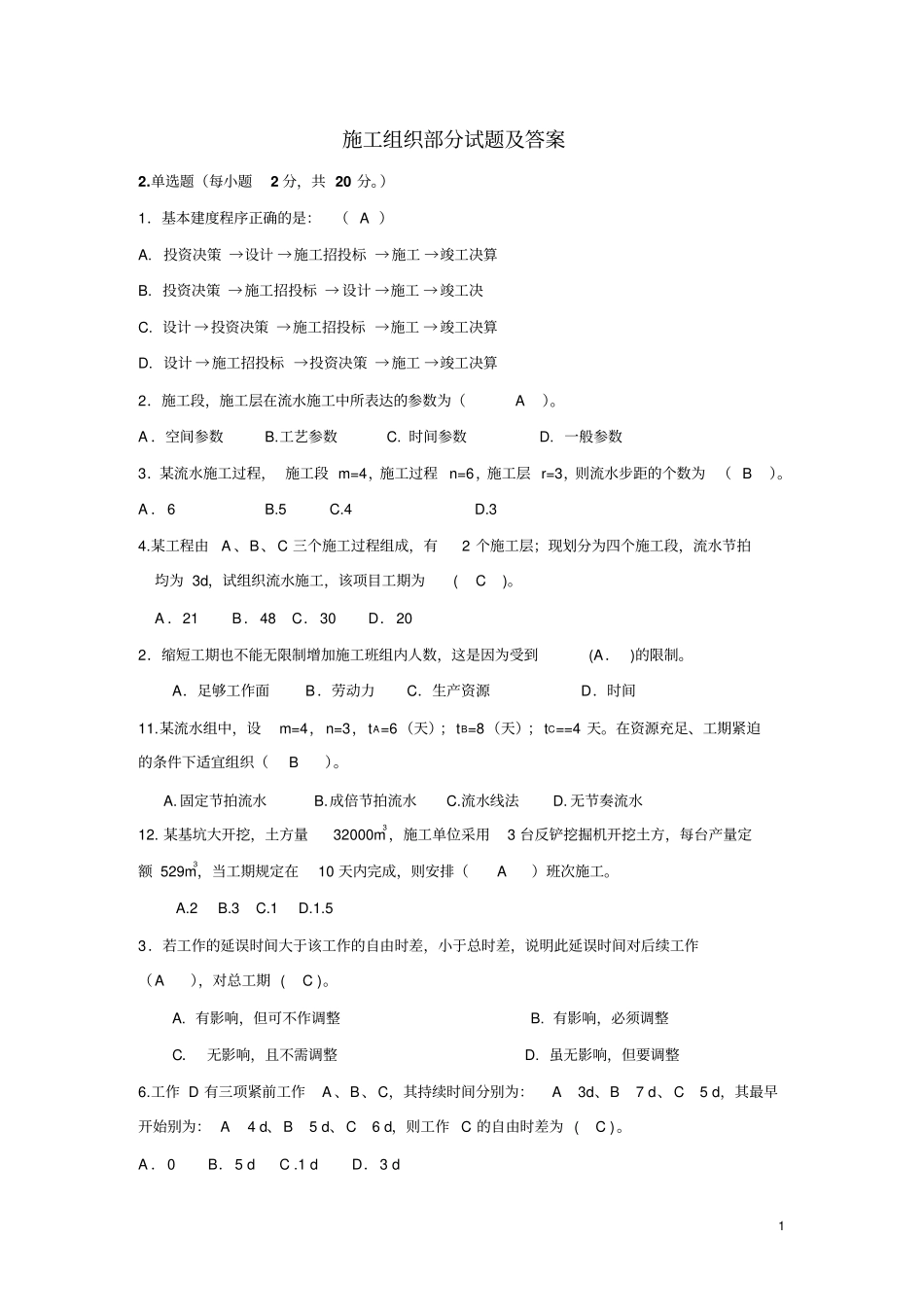

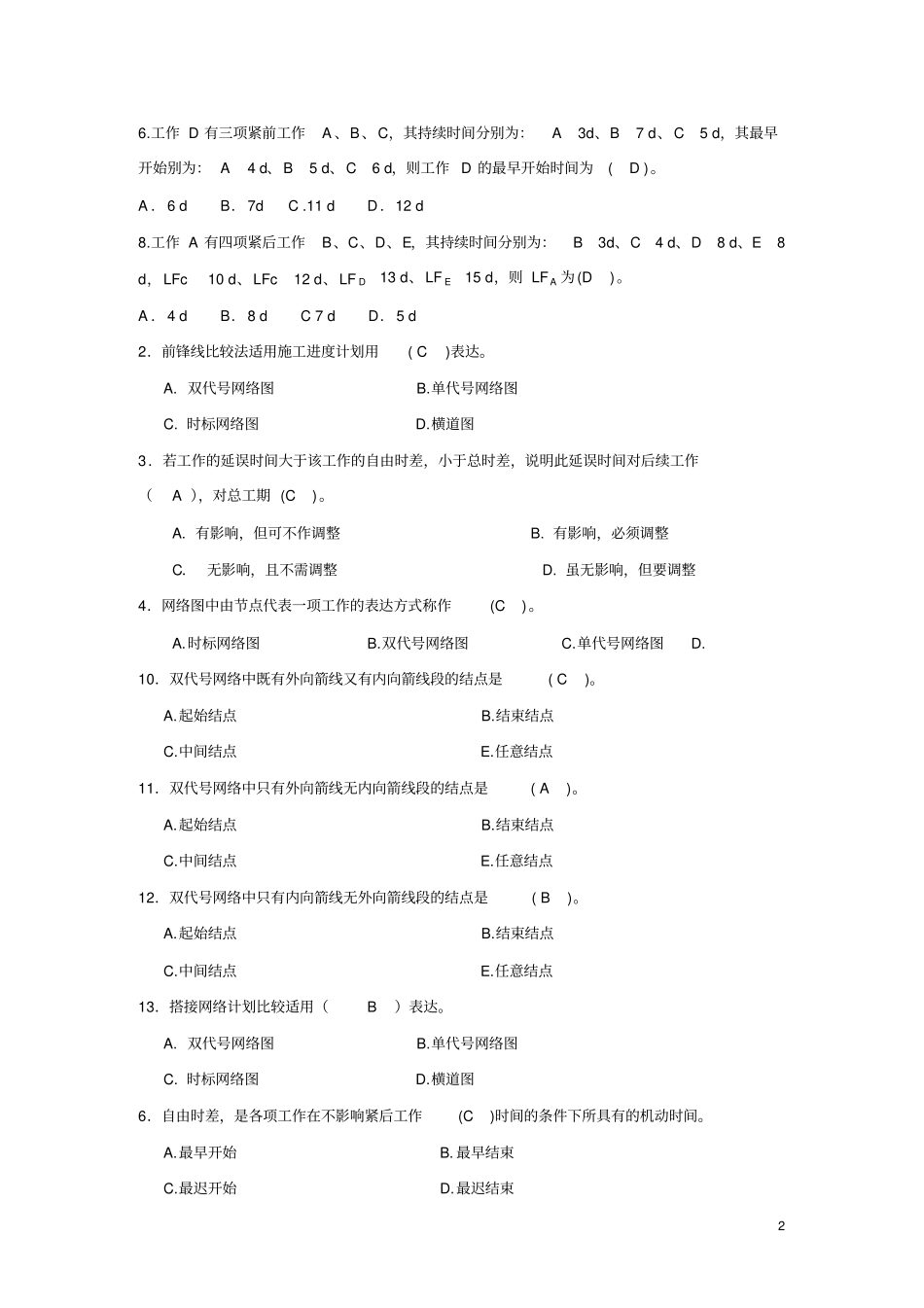

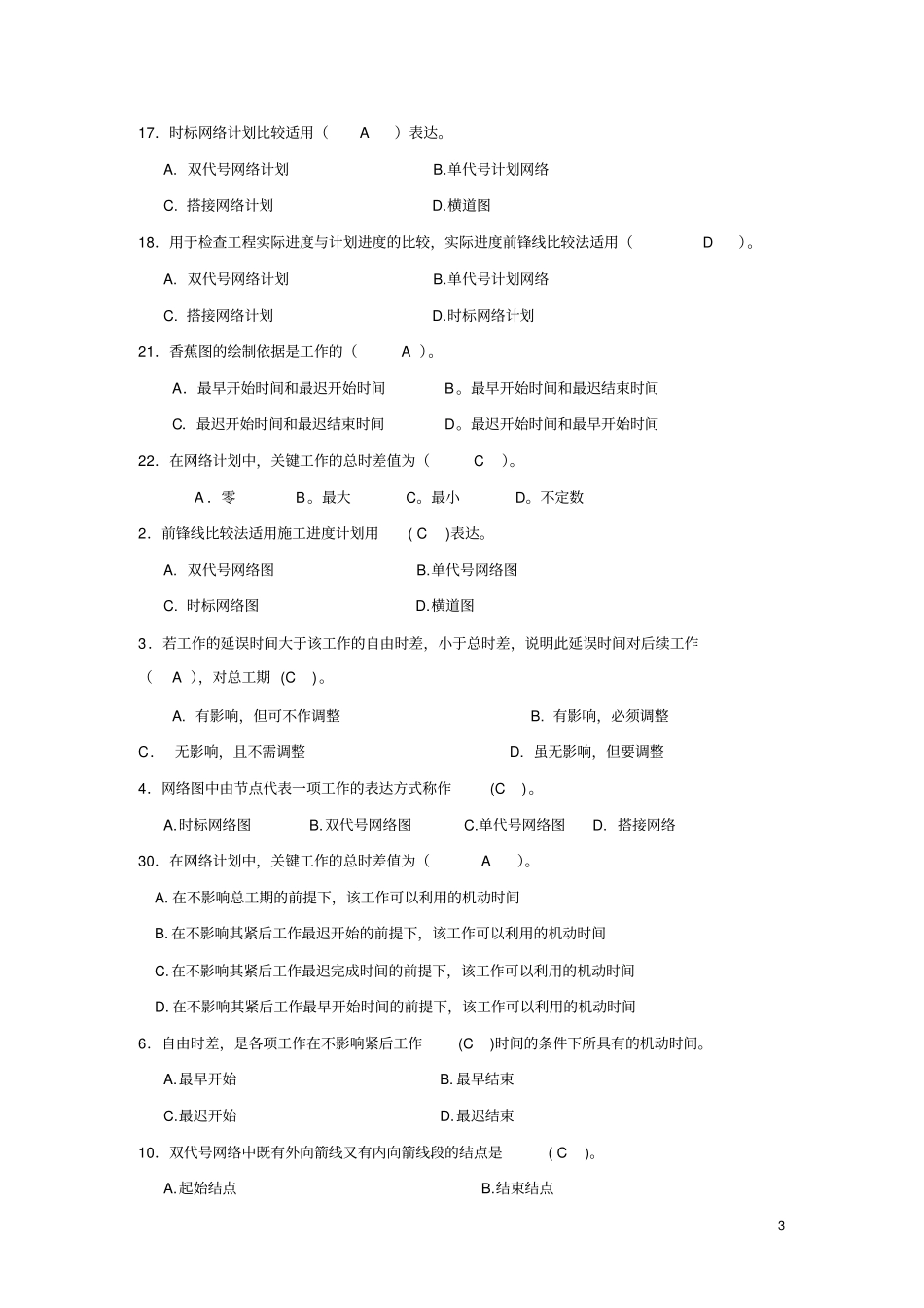

1 施工组织部分试题及答案2
单选题(每小题2 分,共 20 分
)1.基本建度程序正确的是:( A )A
投资决策 →设计 →施工招投标 →施工 →竣工决算B
投资决策 →施工招投标 → 设计 →施工 →竣工决C
设计 →投资决策 →施工招投标 →施工 →竣工决算D
设计 →施工招投标 →投资决策 →施工 →竣工决算2.施工段,施工层在流水施工中所表达的参数为(A )
A .空间参数B
一般参数3.某流水施工过程, 施工段 m=4,施工过程 n=6,施工层 r=3,则流水步距的个数为 ( B )
A .6 B
某工程由A 、B、C 三个施工过程组成,有2 个施工层;现划分为四个施工段,流水节拍均为 3d,试组织流水施工,该项目工期为( C )
A .21 B.48 C.30 D.20 2.缩短工期也不能无限制增加施工班组内人数,这是因为受到(A. )的限制
A.足够工作面B.劳动力C.生产资源D.时间11
某流水组中,设m=4,n=3,tA=6(天);tB=8(天);tC==4 天
在资源充足、工期紧迫的条件下适宜组织(B )
固定节拍流水B
成倍节拍流水C
无节奏流水12
某基坑大开挖,土方量32000m3,施工单位采用3 台反铲挖掘机开挖土方,每台产量定额 529m3,当工期规定在10 天内完成,则安排( A )班次施工
5 3.若工作的延误时间大于该工作的自由时差,小于总时差,说明此延误时间对后续工作(A ),对总工期 ( C )
有影响,但可不作调整B
有影响,必须调整C. 无影响,且不需调整D
虽无影响,但要调整6
工作 D 有三项紧前工作A 、B、C,其持续时间分别为:A3d、B7 d、C5 d,其最早开始别为: A4 d、B5 d、C6
