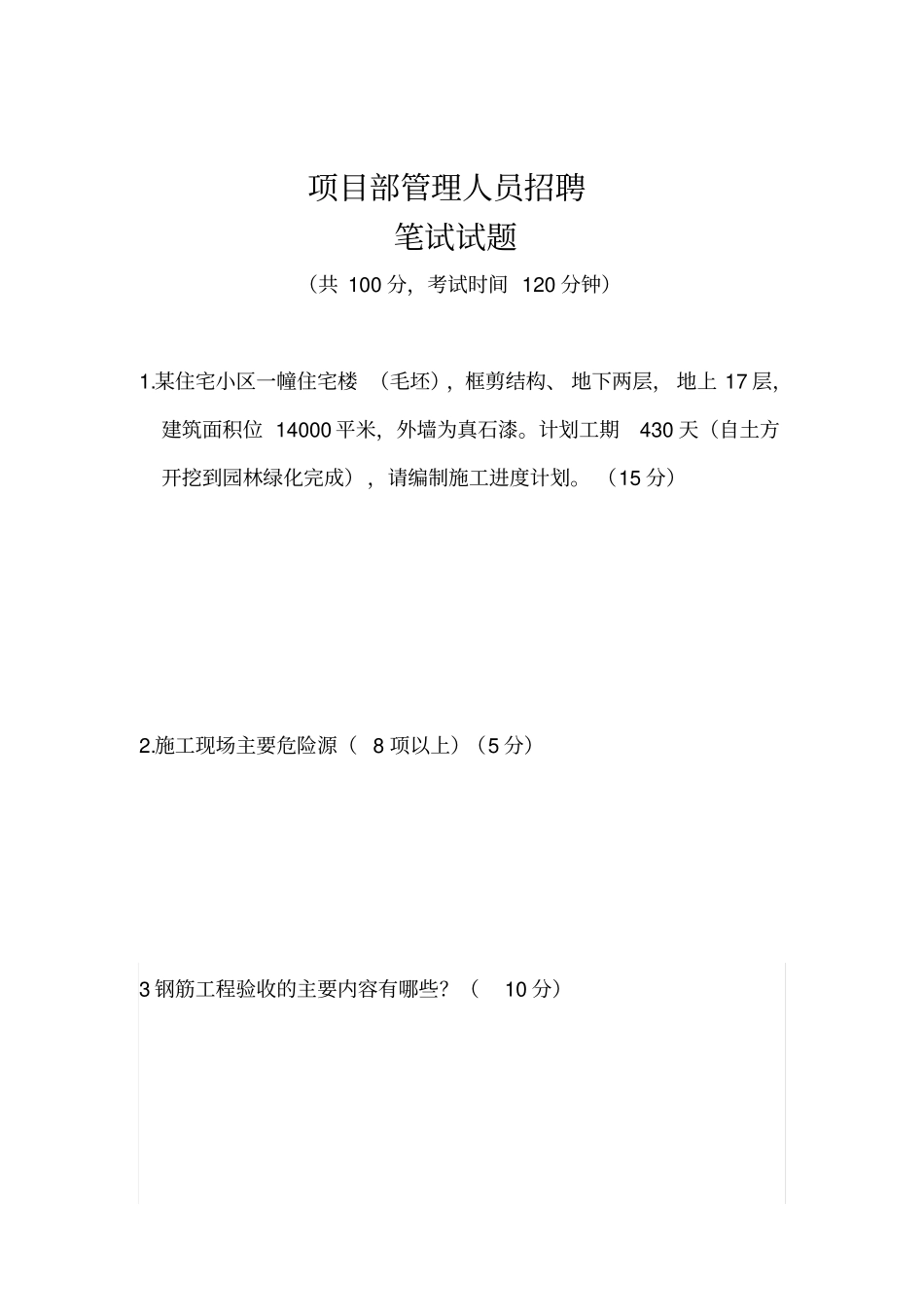

项目部管理人员招聘笔试试题(共 100 分,考试时间 120 分钟)1
某住宅小区一幢住宅楼 (毛坯),框剪结构、 地下两层, 地上 17 层,建筑面积位 14000 平米,外墙为真石漆
计划工期430 天(自土方开挖到园林绿化完成),请编制施工进度计划

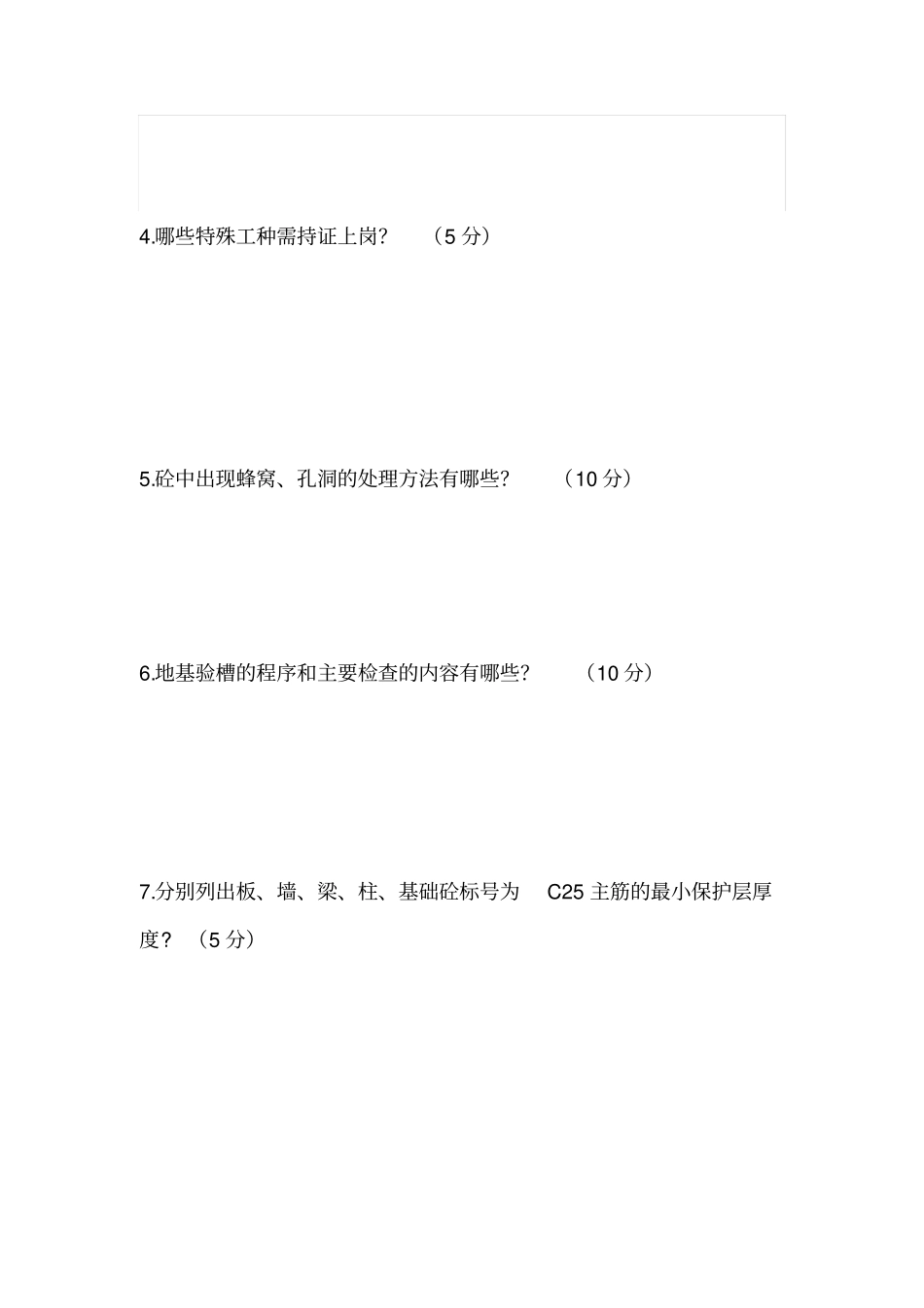

(15 分)2
施工现场主要危险源( 8 项以上)(5 分)3 钢筋工程验收的主要内容有哪些
(10 分)4
哪些特殊工种需持证上岗
(5 分)5
砼中出现蜂窝、孔洞的处理方法有哪些
(10 分)6
地基验槽的程序和主要检查的内容有哪些
(10 分)7
分别列出板、墙、梁、柱、基础砼标号为C25 主筋的最小保护层厚度
(5 分)8
现浇结构尺寸偏差和检验方法(15 分)项目允许偏差 (mm) 检验方法轴线位置基础独立基础墙、柱、梁剪力墙垂直度层高≤5m>5m 全高( H)标高层高全高截面尺寸9
根据下面总平面图的信息,请简要绘制施工场布图(草图)(25分)1
土方开挖30 天----打桩、测桩40 天----承台、地梁开挖5天----承台、地梁钢筋砼10 天----承台、地梁填土、挖层、底板钢筋砼10 天------ 地下室底板至±0
00(顶板) 30 天-----±0
00 以上主体 120 天----内、外墙装饰、拆架125 天----市政排水、道路、园林绿化60 天,共 430 天,其它机电、排水、门窗、栏杆、电梯可穿插施工就可以
深基坑施工、高大模板工程、脚手架工程、起重吊装工程、安拆工程、施工临时用电、四口五临边、高空坠落,物体打击、人工挖孔桩工程、食堂生活区用水安全、施工区、宿舍区防火安全
纵向受力钢筋的品种、规格、数量、位置等;钢筋的连接方式、 接头位置、 接头数量、 接头面积百分率等;箍筋、横向钢筋的品种、规格、数量、间距等;预埋件的规格、数量、位置等
答:⑴建筑电工;⑵建筑架子工;⑶
