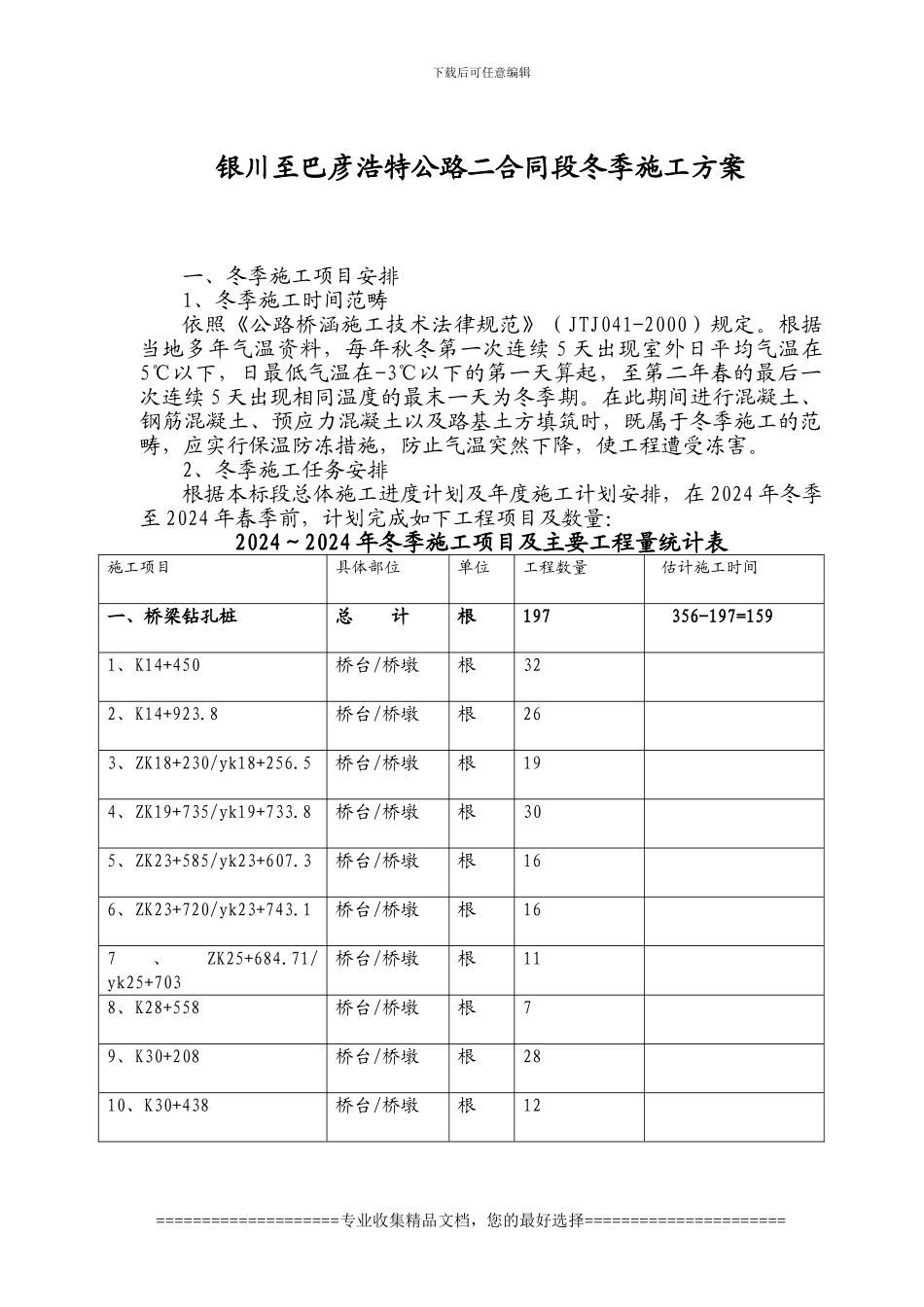

下载后可任意编辑银川至巴彦浩特公路二合同段冬季施工方案一、冬季施工项目安排1、冬季施工时间范畴依照《公路桥涵施工技术法律规范》(JTJ041-2000)规定
根据当地多年气温资料,每年秋冬第一次连续 5 天出现室外日平均气温在5℃以下,日最低气温在-3℃以下的第一天算起,至第二年春的最后一次连续 5 天出现相同温度的最末一天为冬季期
在此期间进行混凝土、钢筋混凝土、预应力混凝土以及路基土方填筑时,既属于冬季施工的范畴,应实行保温防冻措施,防止气温突然下降,使工程遭受冻害

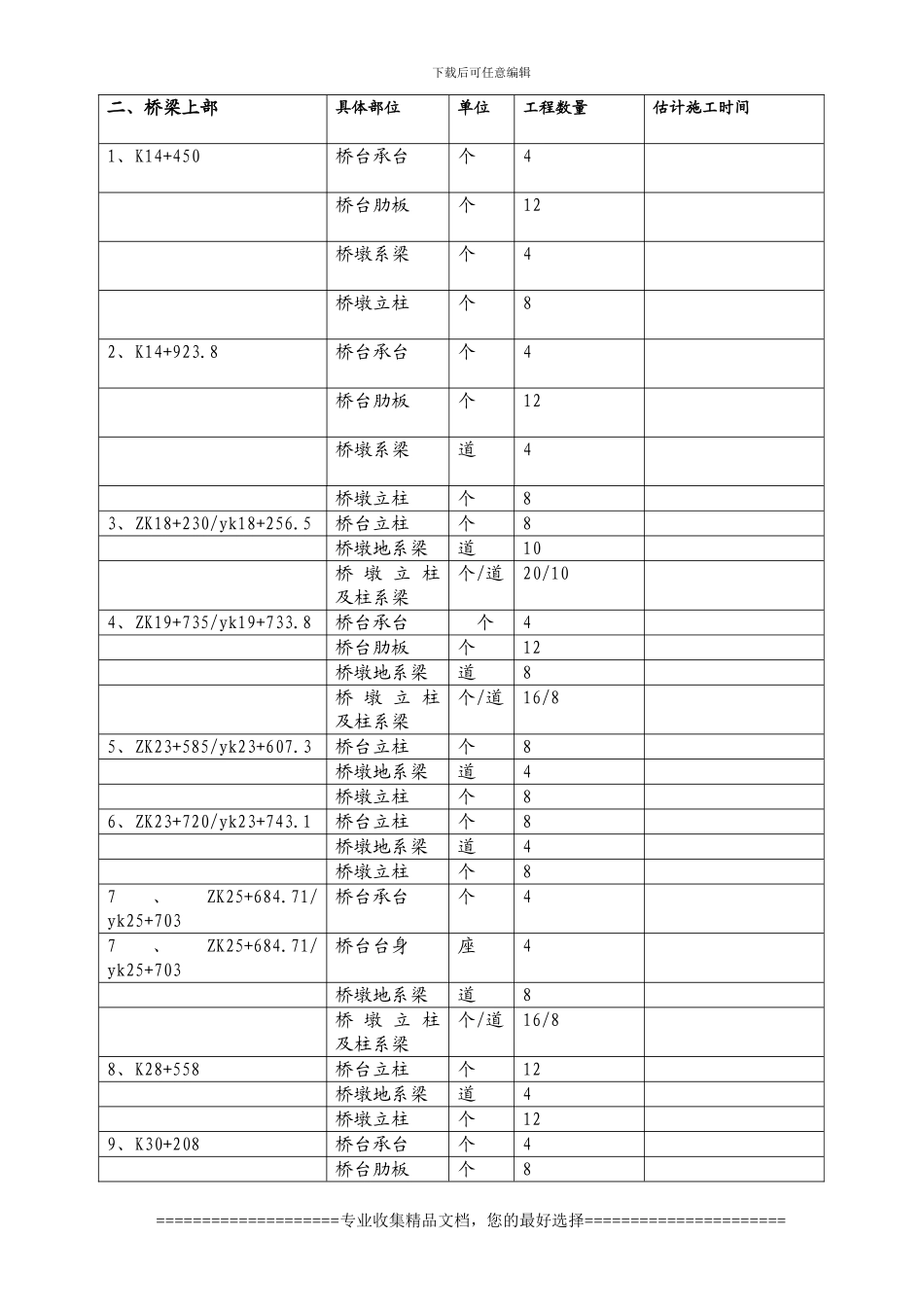

2、冬季施工任务安排根据本标段总体施工进度计划及年度施工计划安排,在 2024 年冬季至 2024 年春季前,计划完成如下工程项目及数量:2024~2024 年冬季施工项目及主要工程量统计表施工项目具体部位单位工程数量估计施工时间一、桥梁钻孔桩总 计根197356-197=1591、K14+450桥台/桥墩根322、K14+923
8桥台/桥墩根263、ZK18+230/yk18+256
5桥台/桥墩根194、ZK19+735/yk19+733
8桥台/桥墩根305、ZK23+585/yk23+607
3桥台/桥墩根166、ZK23+720/yk23+743
1桥台/桥墩根167、ZK25+684

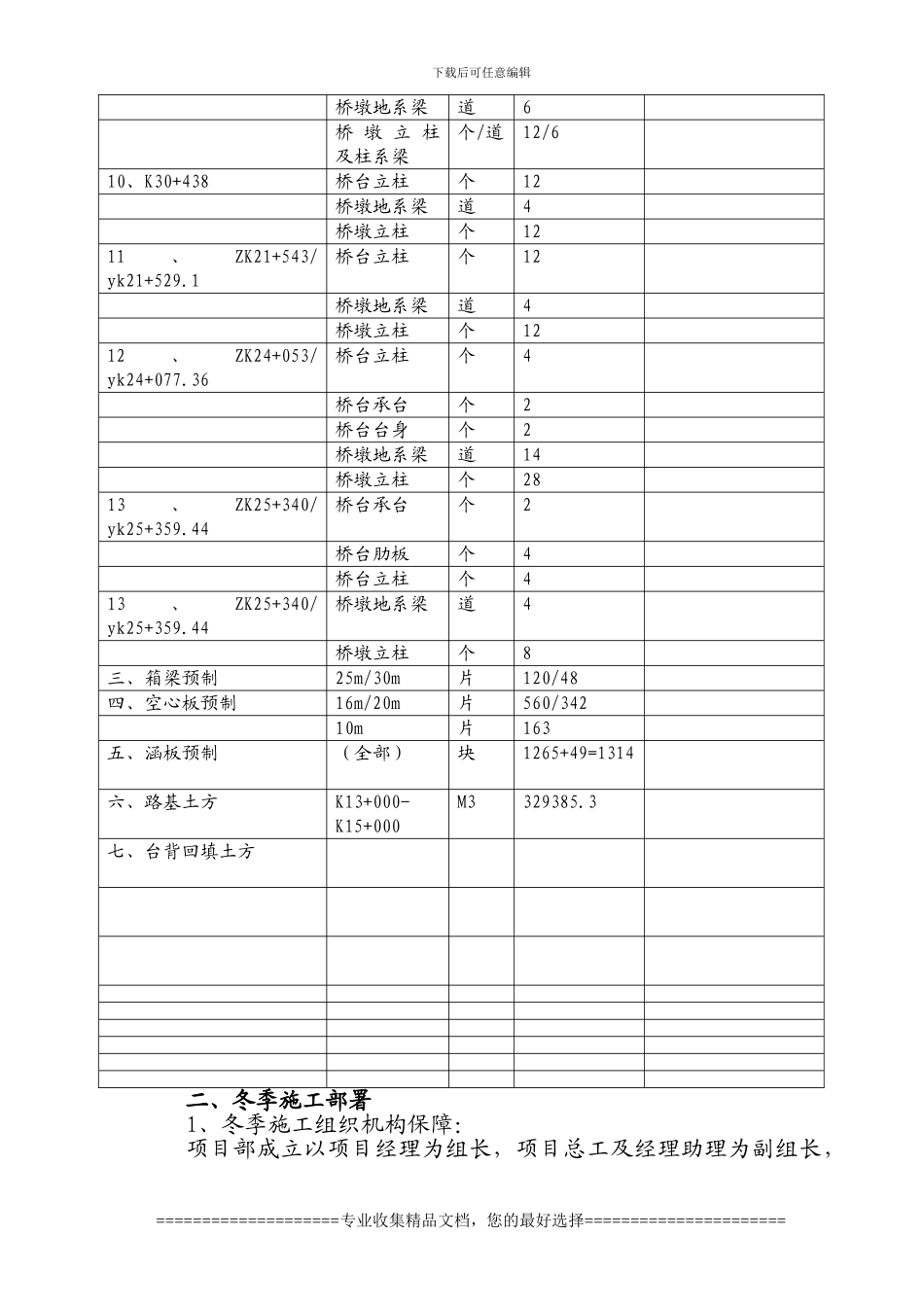

71/yk25+703桥台/桥墩根118、K28+558桥台/桥墩根79、K30+208桥台/桥墩根2810、K30+438桥台/桥墩根12====================专业收集精品文档,您的最好选择======================下载后可任意编辑二、桥梁上部具体部位单位工程数量估计施工时间1、K14+450桥台承台个4桥台肋板个12桥墩系梁个4桥墩立柱个82、K14+923
8桥台承台个4桥台肋板个12桥墩系梁道4桥墩立柱个83、ZK18+230/yk18+256
5桥台立柱个8桥墩地系梁
