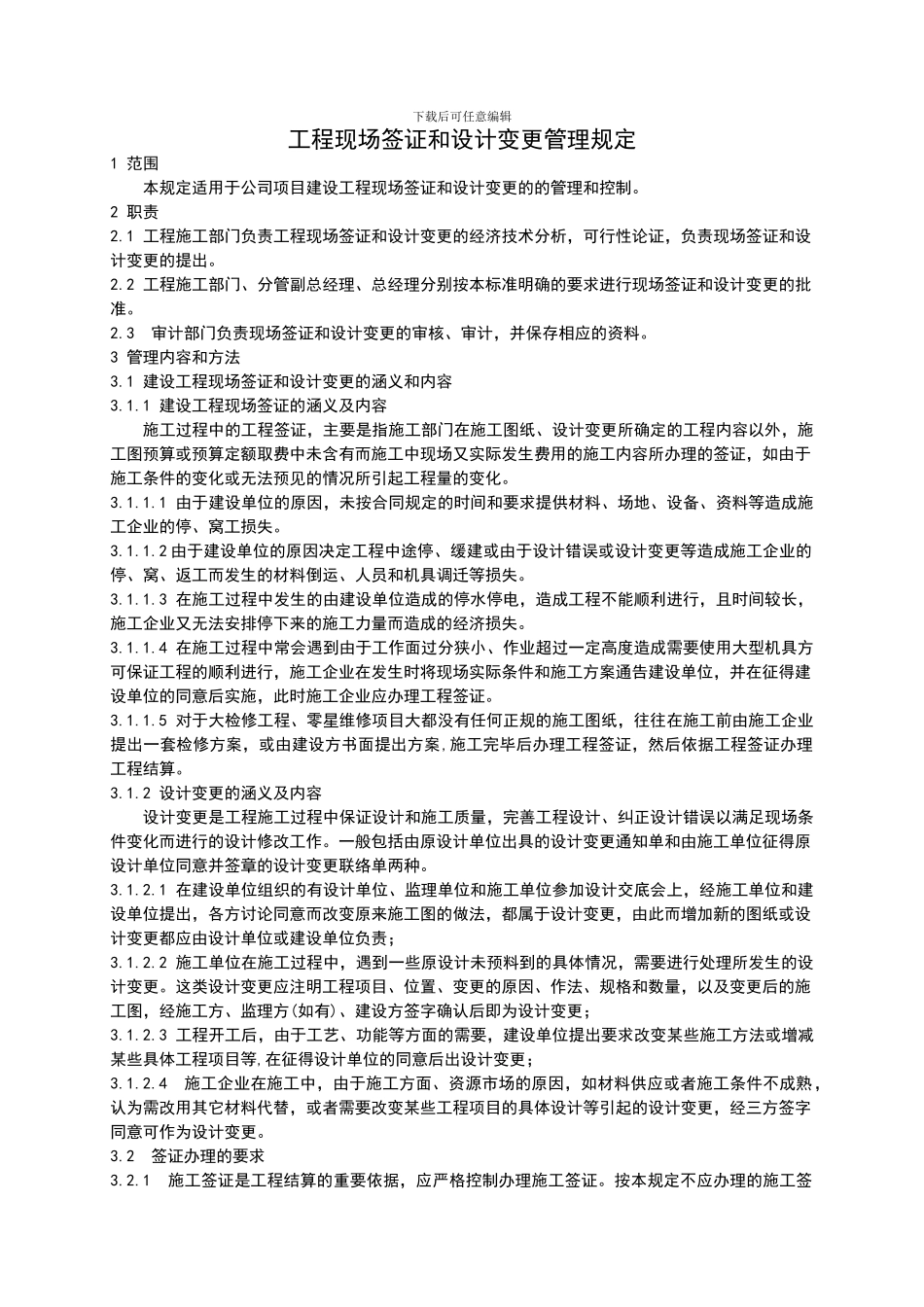

下载后可任意编辑工程现场签证和设计变更管理规定1 范围本规定适用于公司项目建设工程现场签证和设计变更的的管理和控制
1 工程施工部门负责工程现场签证和设计变更的经济技术分析,可行性论证,负责现场签证和设计变更的提出
2 工程施工部门、分管副总经理、总经理分别按本标准明确的要求进行现场签证和设计变更的批准
3 审计部门负责现场签证和设计变更的审核、审计,并保存相应的资料
3 管理内容和方法3
1 建设工程现场签证和设计变更的涵义和内容3

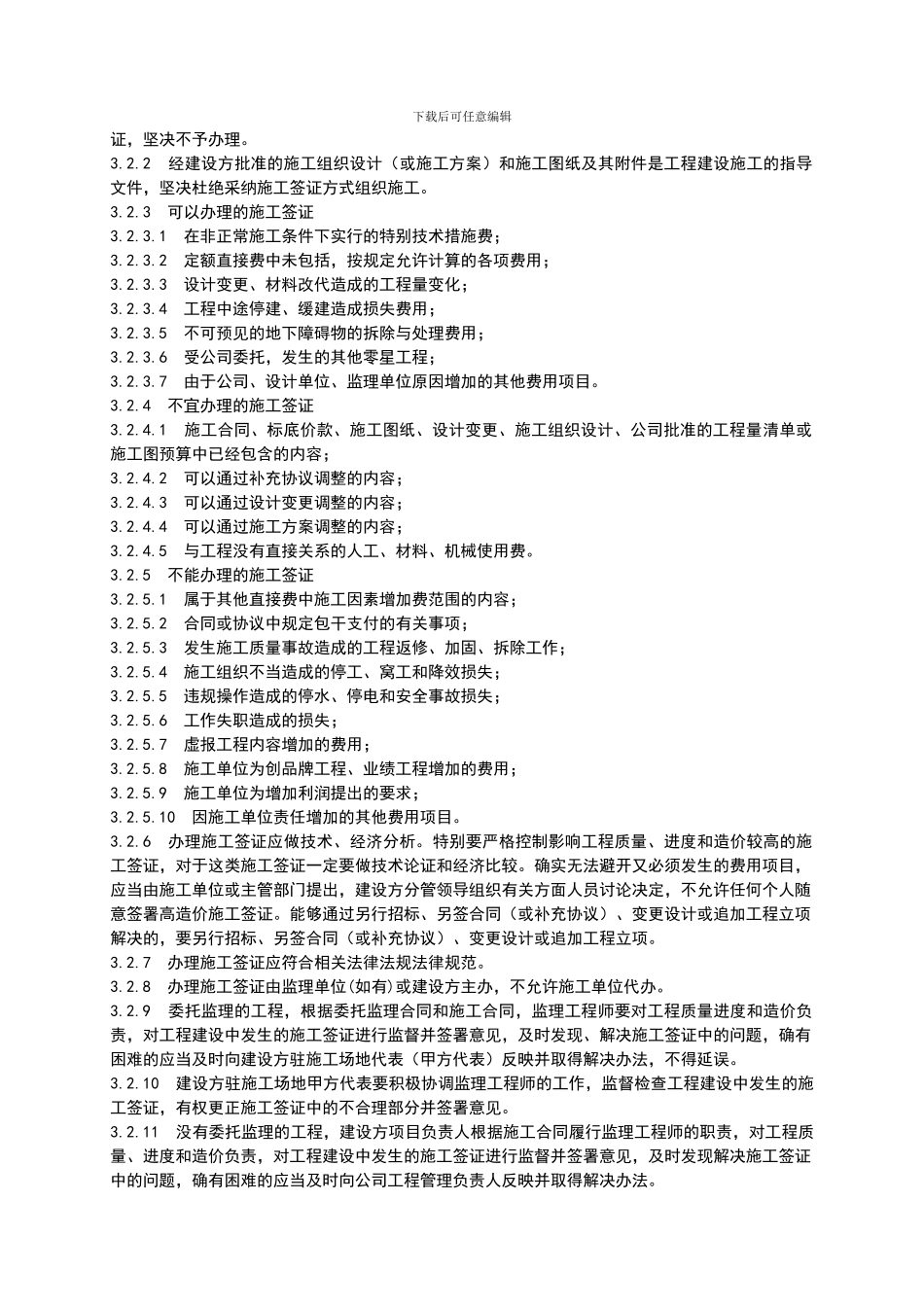

1 建设工程现场签证的涵义及内容施工过程中的工程签证,主要是指施工部门在施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未含有而施工中现场又实际发生费用的施工内容所办理的签证,如由于施工条件的变化或无法预见的情况所引起工程量的变化
1 由于建设单位的原因,未按合同规定的时间和要求提供材料、场地、设备、资料等造成施工企业的停、窝工损失
2 由于建设单位的原因决定工程中途停、缓建或由于设计错误或设计变更等造成施工企业的停、窝、返工而发生的材料倒运、人员和机具调迁等损失
3 在施工过程中发生的由建设单位造成的停水停电,造成工程不能顺利进行,且时间较长,施工企业又无法安排停下来的施工力量而造成的经济损失
4 在施工过程中常会遇到由于工作面过分狭小、作业超过一定高度造成需要使用大型机具方可保证工程的顺利进行,施工企业在发生时将现场实际条件和施工方案通告建设单位,并在征得建设单位的同意后实施,此时施工企业应办理工程签证
5 对于大检修工程、零星维修项目大都没有任何正规的施工图纸,往往在施工前由施工企业提出一套检修方案,或由建设方书面提出方案,施工完毕后办理工程签证,然后依据工程签证办理工程结算

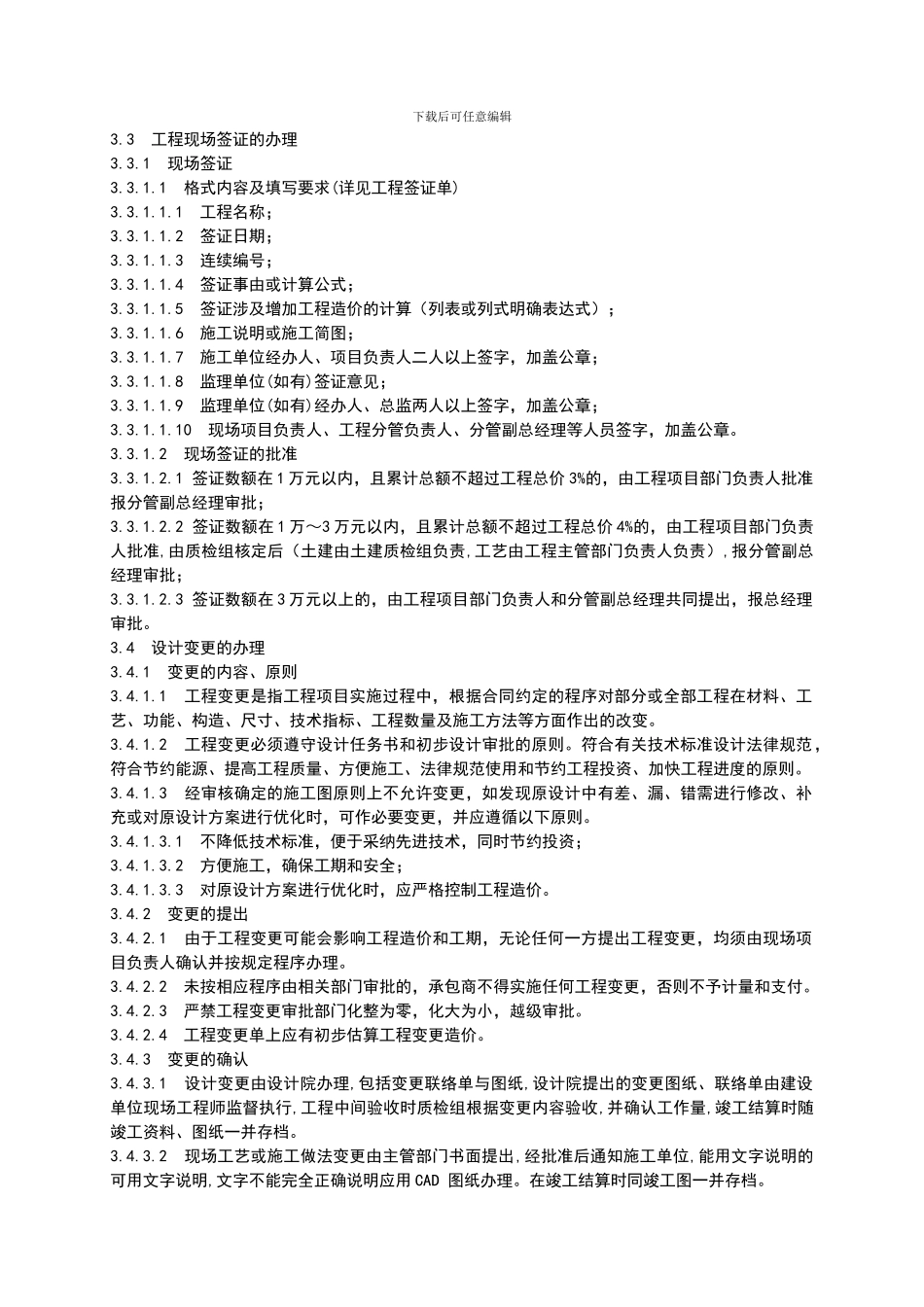

2 设计变更的涵义及内容设计变更是工程施工过程中保证
