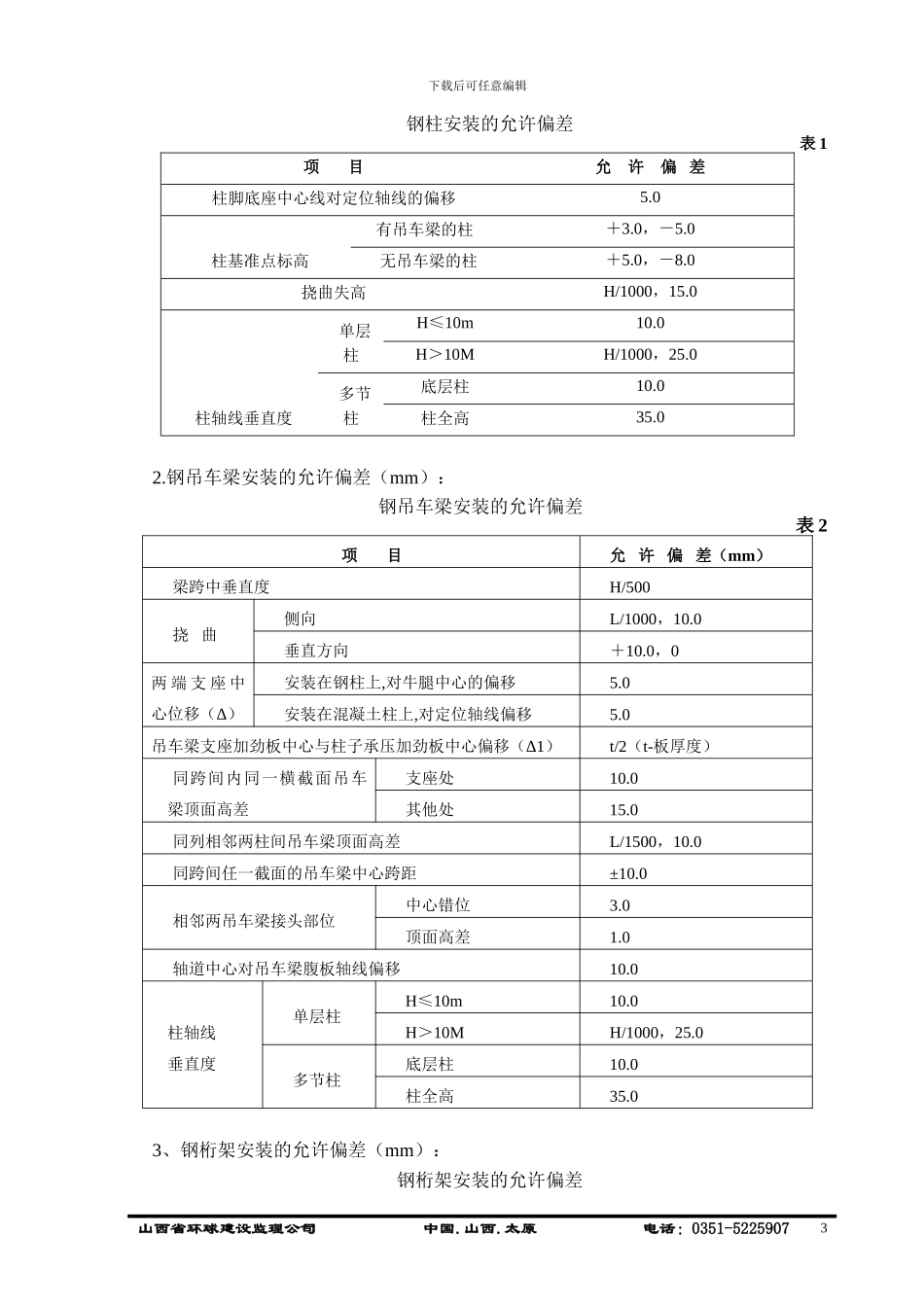

下载后可任意编辑 钢结构安装工程施工质量监理细则一、编制依据1、建设工程监理法律规范 (GB50319-2000);2、钢结构工程施工质量验收法律规范 (GB50205-2001);3、钢筋焊接及验收规程 (JGJ18-2024);4、施工图及有关资料;5、施工组织设计。二、工程特点金昌鑫华 100 万吨/年焦化项目建构筑物结构中钢结构比重较大。其中:洗备煤系统有浓缩厂房、大量栈桥的桁架及支架、配煤仓漏斗等;炼焦系统有:机焦两侧操作台、煤塔顶层钢结构;出焦系统:栈桥桁架及支架、筛焦楼漏斗、贮焦仓漏斗;机修厂房、厂区管道支架等。本工程钢结构厂房钢架和管架结构以 H 钢为主;栈桥桁架以型钢为主。本地区冬季较为寒冷,最低温度达零下 20 多度。三、监理工作内容1、钢构件应根据钢结构的安装顺序,分单元成套供应2、钢柱基础检查:(1)定位轴线、基础轴线(2)柱基面标高(3)地脚螺栓预埋位置:a、柱间距:偏差严控在±3mm,联接螺孔直径一般比螺栓直径大 1.5-2.0mmb、地脚螺栓预埋标准:螺栓中心偏移 5.0mmc、基准标高:钢柱安装前的标高调整间隙为 50mm,基础顶面作为钢柱直接支承面标高允许偏差:±3mm3、标高块设置及柱底标准:标高块强度不宜小于 30N/mm2,面积应计算确定。4、安装流水划分:安装顺序一般由中央向四周扩展。5、梁-柱接头焊缝收缩约 2mm,柱-柱接头焊缝收缩约 3.5mm 实际操作均应留出相应收缩量。6、高层钢结构经焊接后,先验收焊接质量,再验收安装后的质量。山西省环球建设监理公司 中国.山西.太原 电话:0351-52259071下载后可任意编辑7、高强螺栓终拧后,尚应进行复拧,以保证不至发生钢栓垂偏。8、焊缝长度、高度、宽度、焊条、焊剂、焊丝应符合设计有关规定,若设计没有明确规定,应符合钢筋焊接及验收规程 (JGJ18-2024)中规定。9、冬期运输、堆存钢结构时应实行防滑措施,堆放场地应平整坚实,地面无结冰。同一型号构件叠放时,构件应保持水平,垫块应在同一垂直线上,并应防止构件滑溜。构件在制作中漏检、运输、堆放中造成的构件变形,偏差大于规定影响安装质量时,应在地面进行修理、矫正符合设计和法律规范要求方可起吊安装。10、在负温下安装构件时,应根据气温条件,编制钢构件安装顺序图表,按规定顺序进行安装。平面上应从建筑物中心向四周扩展安装。立面上宜从下部逐渐往上安装。且应编制焊接工艺顺序。在各节柱的一层构件安装、校正栓接并预留焊缝收缩量后,平面上应从结构中心开始向四周对称...
