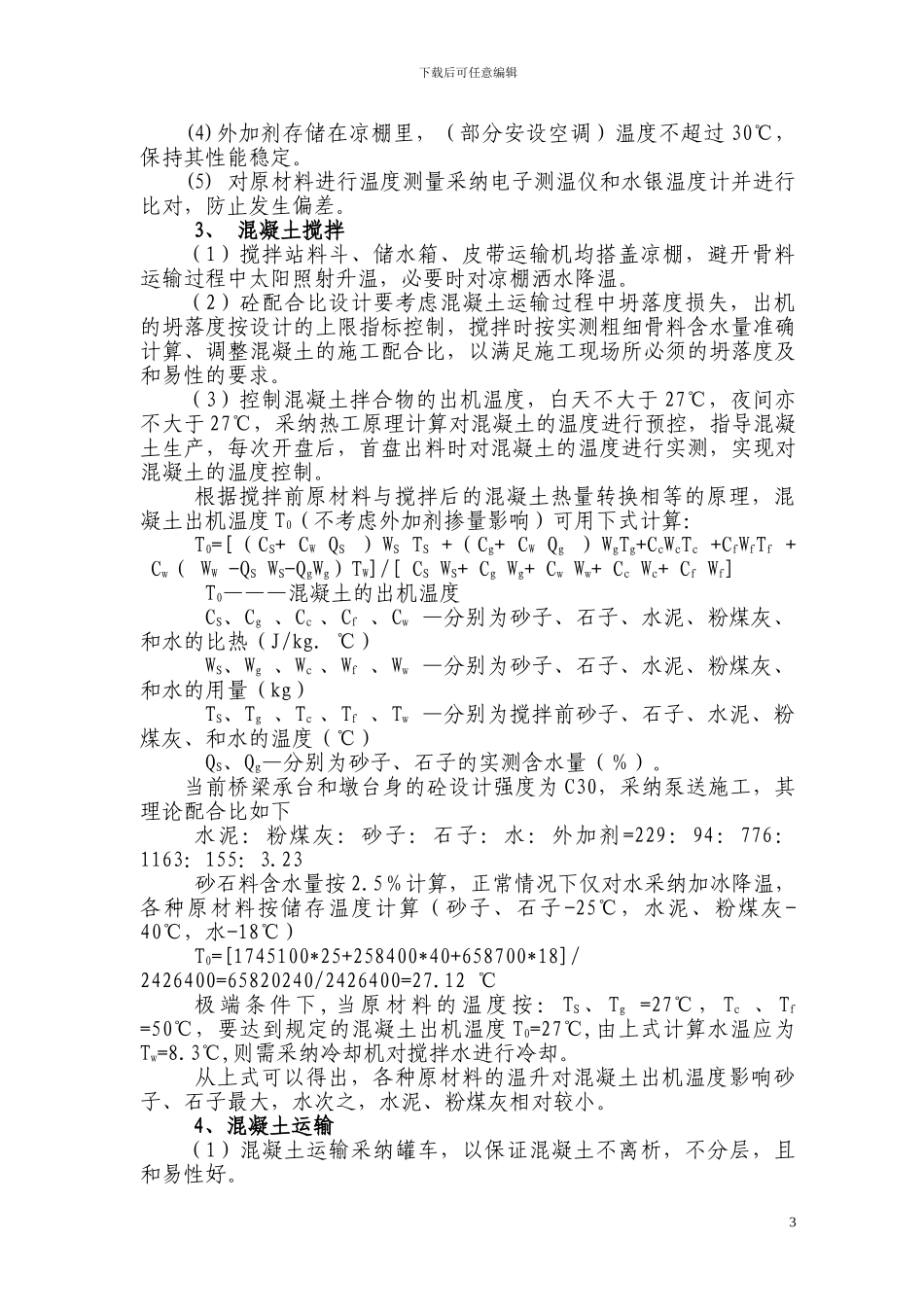

下载后可任意编辑宁杭客运专线 III 标夏季混凝土施工措施一、编制依据1、浙江省湖州市气象局的有关气象资料
2、铁路混凝土结构耐久性设计暂行规定铁建设[2024]157 号 铁路桥涵工程施工技术指南 TZ213-2024 3、铁建设(2024)160 号:铁路混凝土工程施工质量验收补充标准
4、《南京至杭州客运专线指导性施工组织设计》
5、宁杭客运专线三标实施性施工组织设计
6、我单位在南方以往进行夏季施工的经验
二、工程概况宁杭客运专线 3 标段,起讫 DK148+000-DK196+461
67,正线长度 48
45KM,工程总投资 43
主要工程量包括:隧道工程 4
5 座,全长 9
桥梁工程 4 座,全长 30145
其中预制简支箱梁 813 孔,悬浇连续梁 15 联 46 孔,原位现浇道岔连续梁 4 联 20 孔,原位现浇 40m 简支箱梁 1 孔,1-128m系杆拱 1 孔
路基工程 8
373km,区间路基土石方 92
8 万方,站场土石方 106
轨道工程有无砟轨道板铺设 92
007 单线公里;道岔铺设 126 组;正线铺轨 506
9983 单线公里;站线铺轨 27
5708 单线公里
三、气候状况宁杭客专所经地区温暖湿润,四季分明,雨量充沛,湿度大,无霜期长,属亚热带季风气候
沿线全年平均气温在 15℃~18℃之间,全年无霜期 230 天左右,每年 7~8 月气温较高,1~2 月气温较低,极端最高气温 38
8℃~43℃,极端最低气温-10
1℃~-14
多年平均降雨量为 1027mm~1600mm,年降雨日在150~160 天,年最大降雨量 2356mm,年最小降雨量 570mm,年平均相对湿度 81%
沿线处于南北冷暖气流交汇的场所,季风作用明显
冬季天气稳定,多晴天;春季常春雨,春末夏初为“
