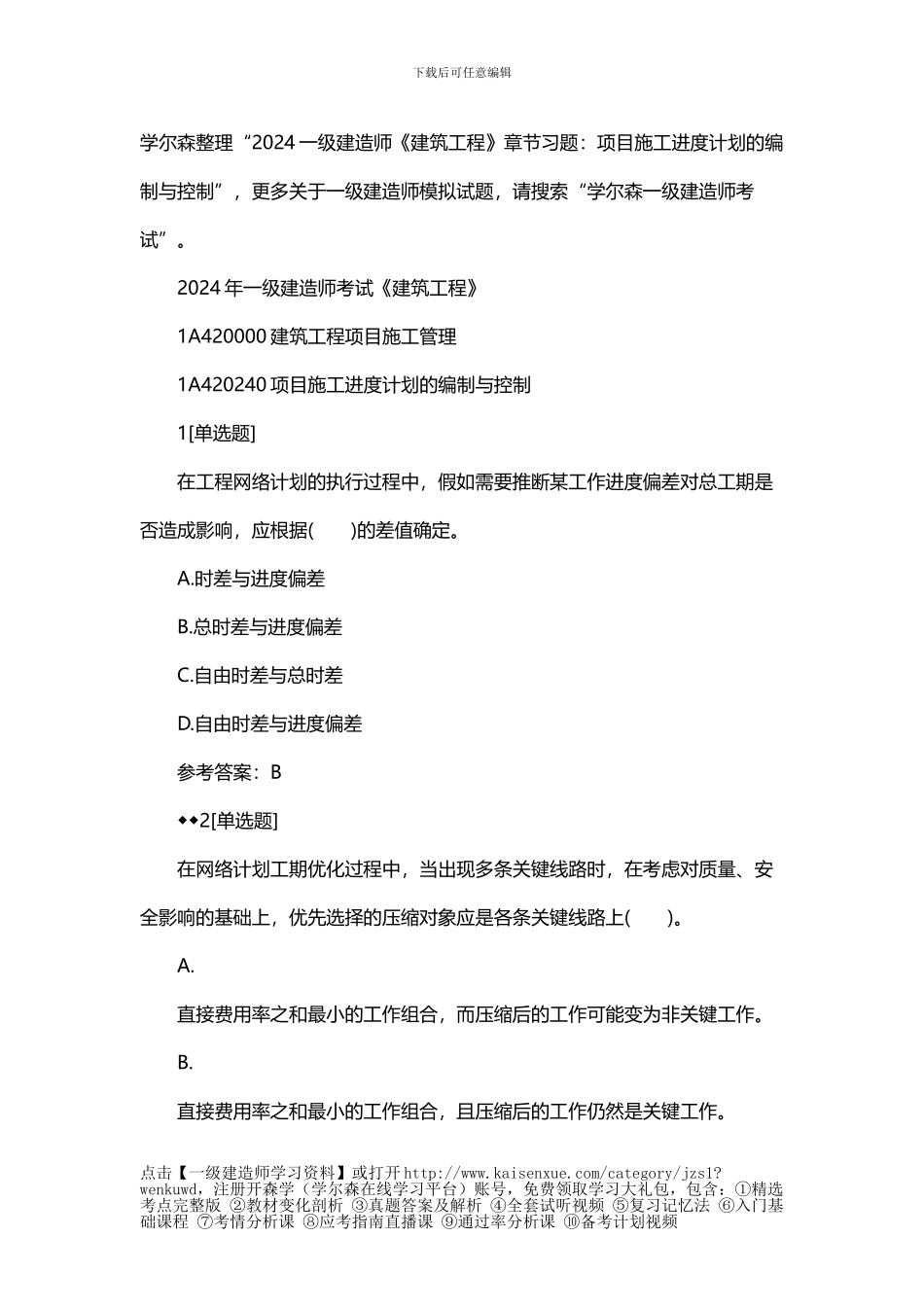

2024 年一级建造师考试《建筑工程》 1A420000 建筑工程项目施工管理 1A420240 项目施工进度计划的编制与控制 1[单选题] 在工程网络计划的执行过程中,假如需要推断某工作进度偏差对总工期是否造成影响,应根据( )的差值确定
时差与进度偏差 B
总时差与进度偏差 C
自由时差与总时差 D
自由时差与进度偏差 参考答案:B ◆◆2[单选题] 在网络计划工期优化过程中,当出现多条关键线路时,在考虑对质量、安全影响的基础上,优先选择的压缩对象应是各条关键线路上( )

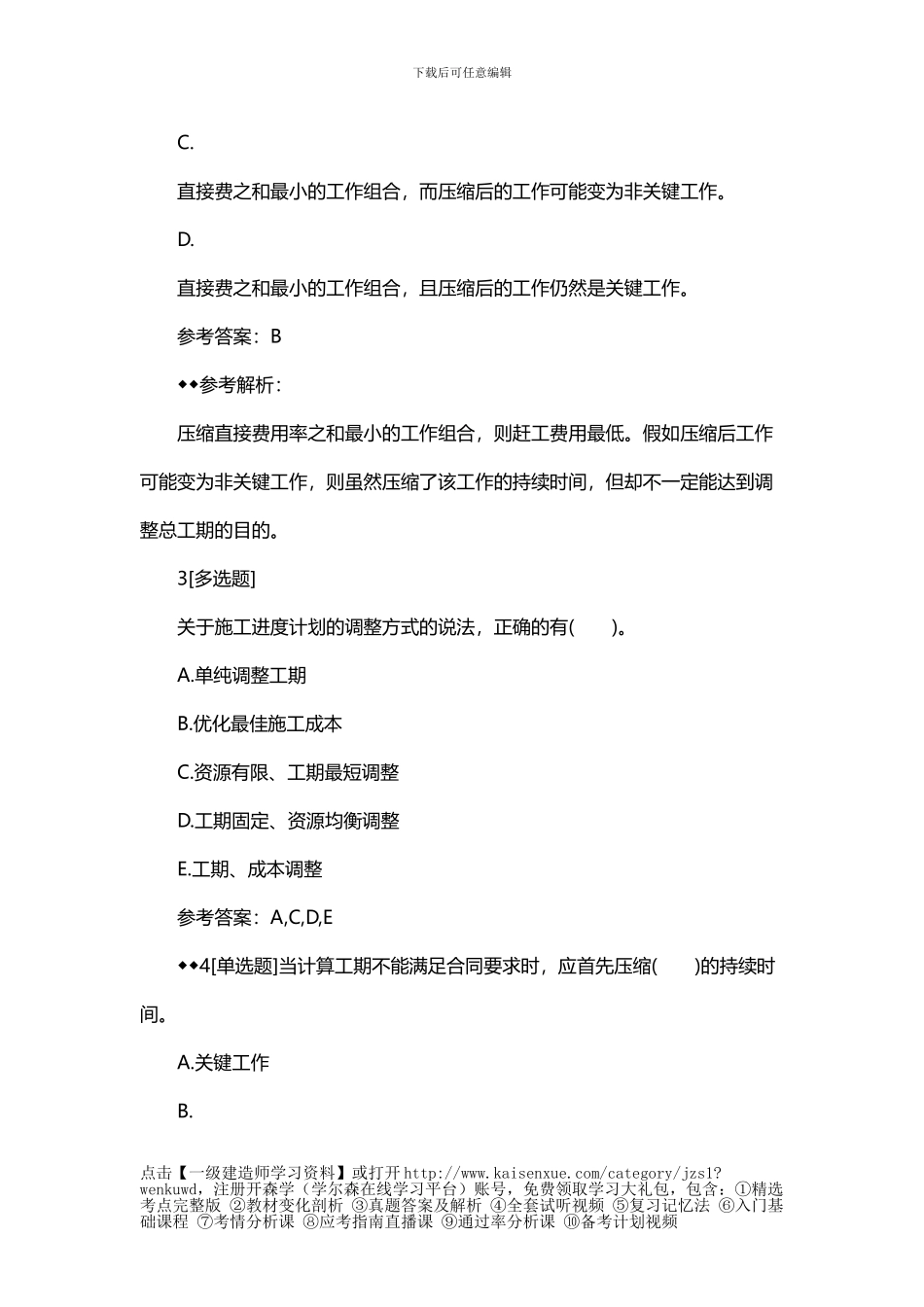

直接费用率之和最小的工作组合,而压缩后的工作可能变为非关键工作
直接费用率之和最小的工作组合,且压缩后的工作仍然是关键工作
点击【一级建造师学习资料】或打开 http://www
kaisenxue
com/category/jzs1
wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版 ②教材变化剖析 ③真题答案及解析 ④全套试听视频 ⑤复习记忆法 ⑥入门基础课程 ⑦考情分析课 ⑧应考指南直播课 ⑨通过率分析课 ⑩备考计划视频下载后可任意编辑 C
直接费之和最小的工作组合,而压缩后的工作可能变为非关键工作
直接费之和最小的工作组合,且压缩后的工作仍然是关键工作
参考答案:B ◆◆参考解析: 压缩直接费用率之和最小的工作组合,则赶工费用最低
假如压缩后工作可能变为非关键工作,则虽然压缩了该工作的持续时间,但却不一定能达到调整总工期的目的

3[多选题] 关于施工进度计划的调整方式的说法,正确的有( )
单纯调整工期 B
优化最佳施工成本 C
资源有限、工期最
