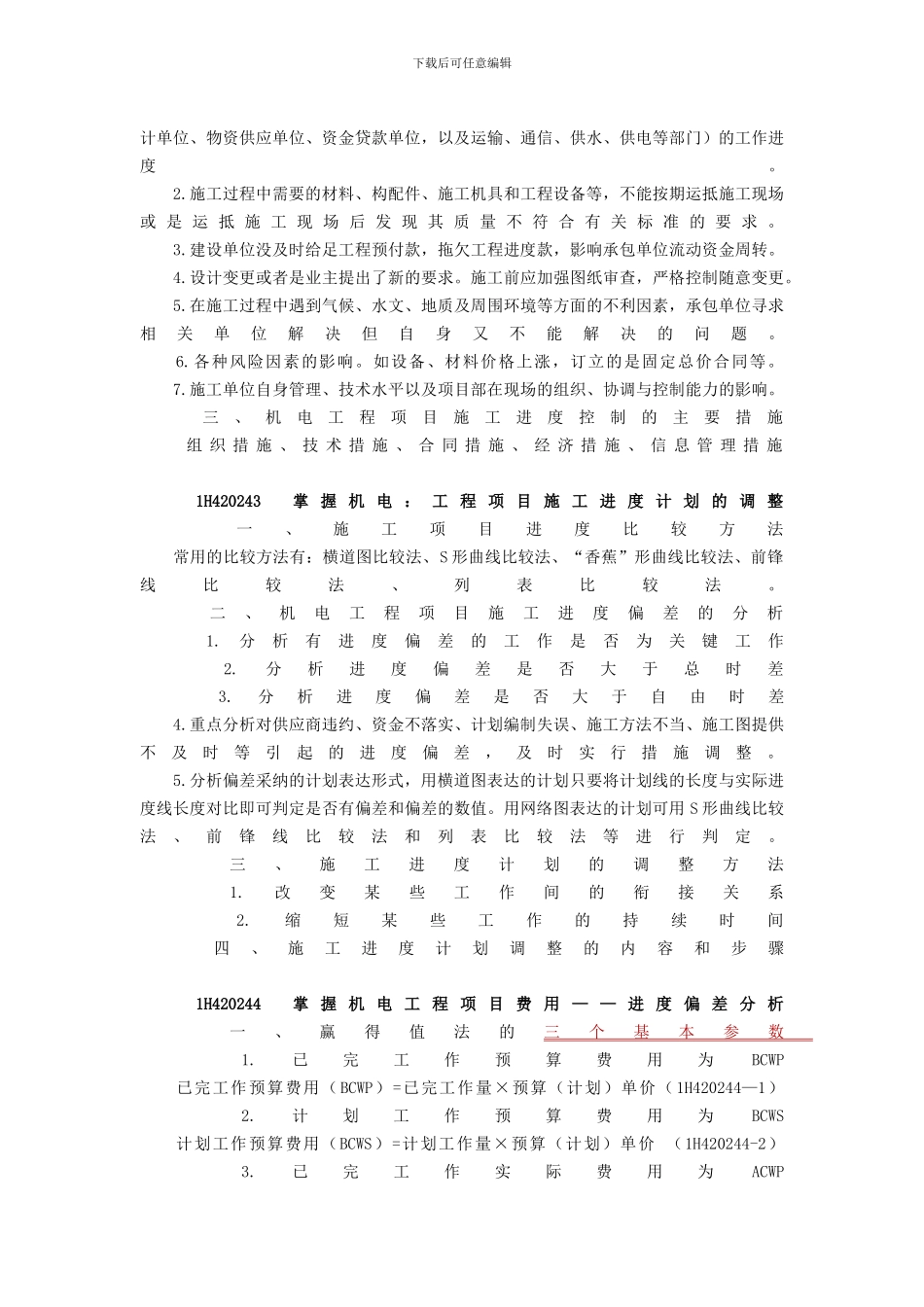

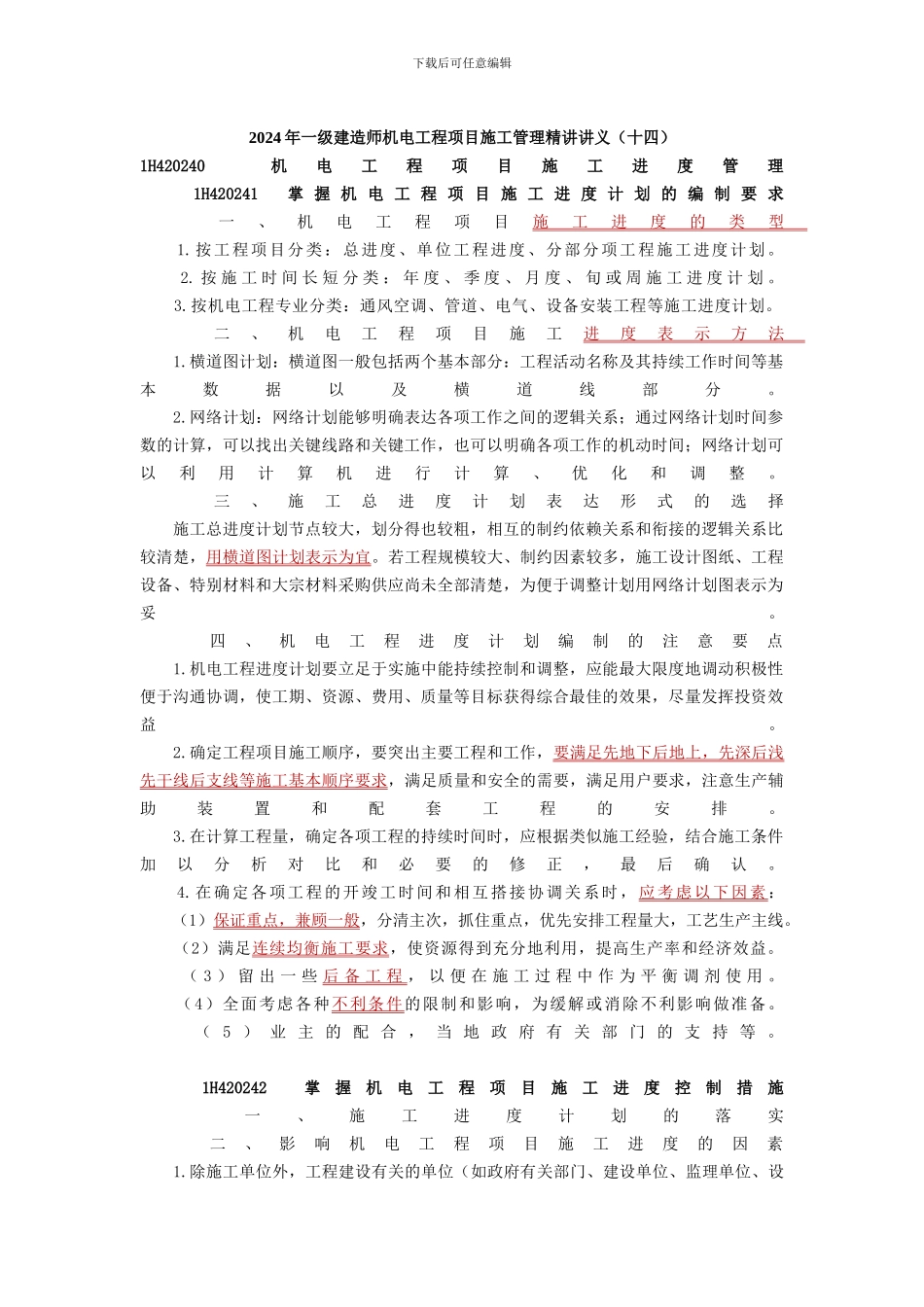

下载后可任意编辑2024 年一级建造师机电工程项目施工管理精讲讲义(十四)1H420240 机电工程项目施工进度管理 1H420241 掌 握 机 电 工 程 项 目 施 工 进 度 计 划 的 编 制 要 求 一、机电工程项目施工进度的类型 1.按工程项目分类:总进度、单位工程进度、分部分项工程施工进度计划。 2. 按 施 工 时 间 长 短 分 类 : 年 度 、 季 度 、 月 度 、 旬 或 周 施 工 进 度 计 划 。 3.按机电工程专业分类:通风空调、管道、电气、设备安装工程等施工进度计划。 二、机电工程项目施工进度表示方法 1.横道图计划:横道图一般包括两个基本部分:工程活动名称及其持续工作时间等基本数据以及横道线部分。 2.网络计划:网络计划能够明确表达各项工作之间的逻辑关系;通过网络计划时间参数的计算,可以找出关键线路和关键工作,也可以明确各项工作的机动时间;网络计划可以利用计算机进行计算、优化和调整。 三、施工总进度计划表达形式的选择 施工总进度计划节点较大,划分得也较粗,相互的制约依赖关系和衔接的逻辑关系比较清楚,用横道图计划表示为宜。若工程规模较大、制约因素较多,施工设计图纸、工程设备、特别材料和大宗材料采购供应尚未全部清楚,为便于调整计划用网络计划图表示为妥。 四、机电工程进度计划编制的注意要点 1.机电工程进度计划要立足于实施中能持续控制和调整,应能最大限度地调动积极性便于沟通协调,使工期、资源、费用、质量等目标获得综合最佳的效果,尽量发挥投资效益。 2.确定工程项目施工顺序,要突出主要工程和工作,要满足先地下后地上,先深后浅 先干线后支线等施工基本顺序要求,满足质量和安全的需要,满足用户要求,注意生产辅助装置和配套工程的安排。 3.在计算工程量,确定各项工程的持续时间时,应根据类似施工经验,结合施工条件加以分析对比和必要的修正,最后确认。 4.在确定各项工程的开竣工时间和相互 搭接协调关系时, 应考虑以下因素: (1)保证重点,兼顾一般,分清主次,抓住重点,优先安排工程量大,工艺生产主线。 (2)满足连续均衡施工要求,使资源得到充分地利用,提高生产率和经济效益。 ( 3 ) 留 出 一 些 后 备 工 程 , 以 便 在 施 工 过 程 中 作 为 平 衡 调 剂 使 用 。 (4)全面考虑各种不利条件的限制和影响,为缓解或消除不利影响做准备。 ( 5 ) 业 主 的 配 ...
