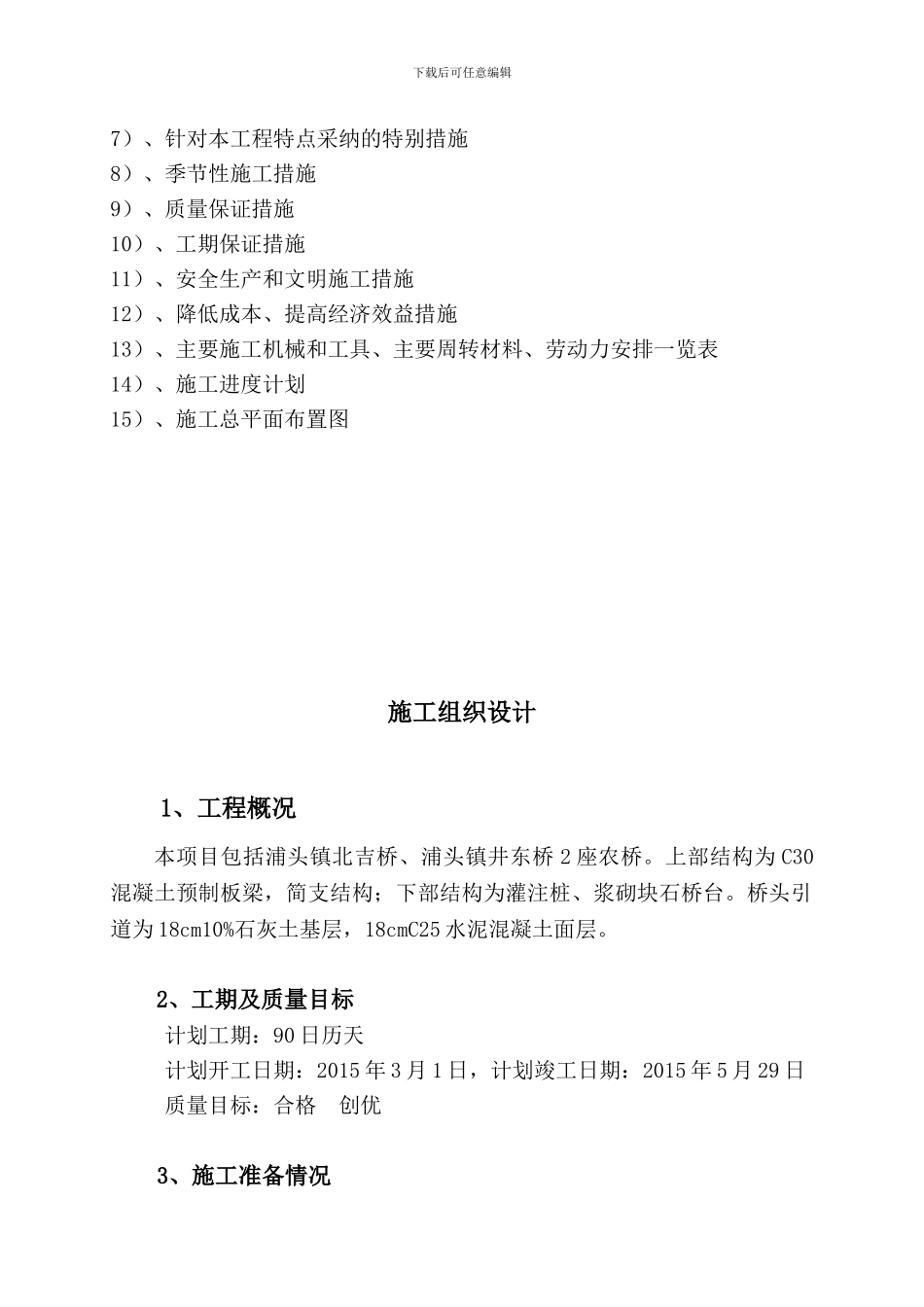

下载后可任意编辑2024 年度江都区浦头镇省级农桥建设项目 投标文件(技术标)招 标 人:扬州市江都区浦头镇人民政府投标申请人:江苏亿联建设有限公司日 期:二〇一五年二月十一日施下载后可任意编辑工组织设计施工组织设计目录 1)、工程概况 2)、工期及质量目标 3)、施工准备情况 4)、施工组织管理网络 5)、施工总体部署 6)、主要分部、分项施工方法 下载后可任意编辑7)、针对本工程特点采纳的特别措施 8)、季节性施工措施 9)、质量保证措施 10)、工期保证措施 11)、安全生产和文明施工措施 12)、降低成本、提高经济效益措施 13)、主要施工机械和工具、主要周转材料、劳动力安排一览表 14)、施工进度计划 15)、施工总平面布置图 施工组织设计 1、工程概况 本项目包括浦头镇北吉桥、浦头镇井东桥 2 座农桥
上部结构为 C30混凝土预制板梁,简支结构;下部结构为灌注桩、浆砌块石桥台
桥头引道为 18cm10%石灰土基层,18cmC25 水泥混凝土面层
2、工期及质量目标 计划工期:90 日历天 计划开工日期:2015 年 3 月 1 日,计划竣工日期:2015 年 5 月 29 日质量目标:合格 创优3、施工准备情况 下载后可任意编辑3
1 施工人员及机械设备进场中标签约后,项目经理部迅速成立,并发挥其职能,为工程施工制造必要的物质、技术条件,组织施工力量,安排施工队伍及机械设备进场,进行现场施工准备,以保证工程如期开工
为确保工程顺利进行,我单位选派有丰富项目管理经验的同志组建项目经理部,按项目法进行施工管理,实行责、权、利相结合的管理机制,全面实施本工程的施工生产、安全质量、工程进度、现场文明施工等工作
2 物资准备 先遣人员进入现场后,立即着手制定材料供应计划,确定工程所需的甲方所供材料及地产材料的供货地点、数量以及运输方式,保证工程按期开工;供料过程中要及
