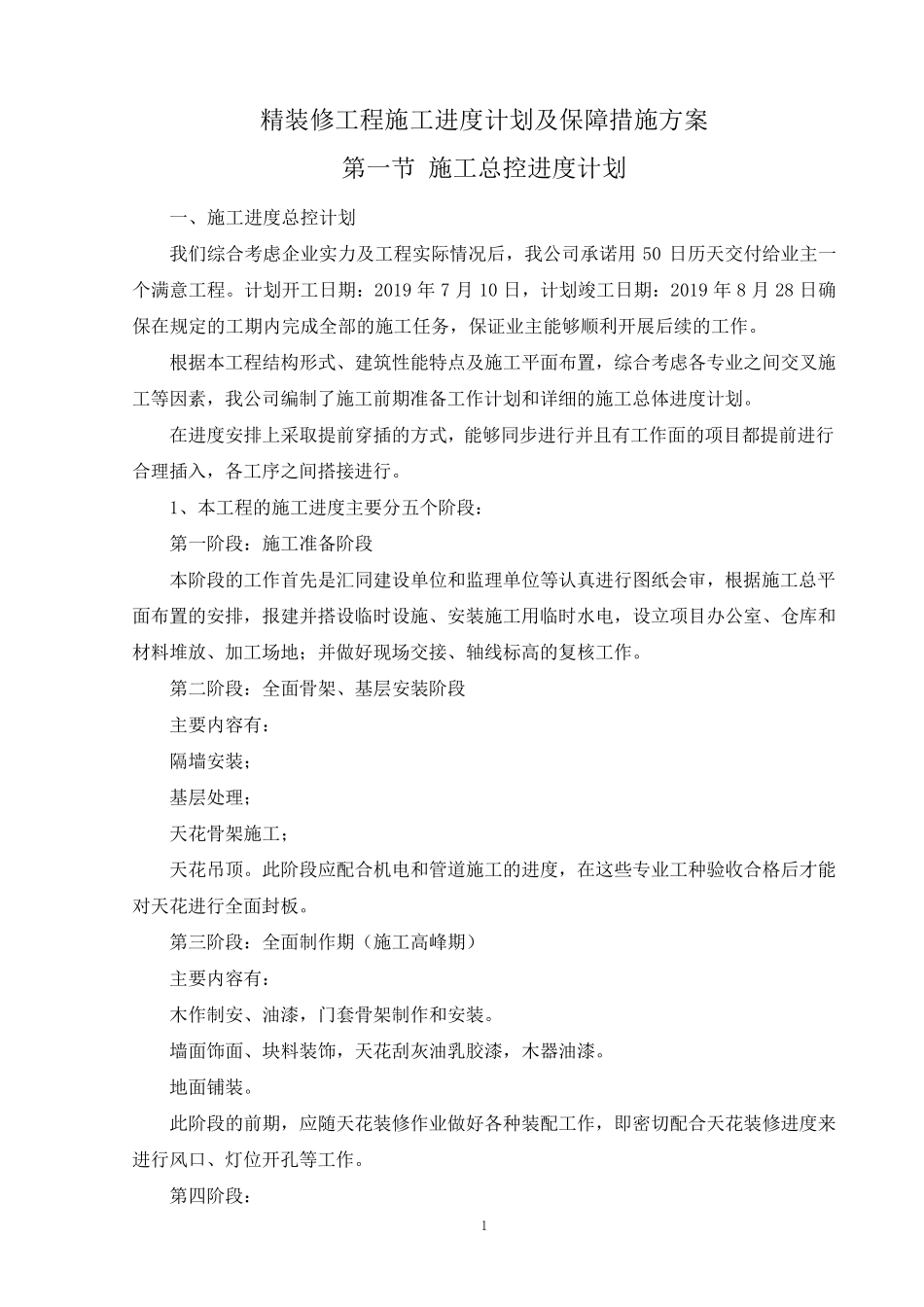

1 精装修工程施工进度计划及保障措施方案 第一节 施工总控进度计划 一、施工进度总控计划 我们综合考虑企业实力及工程实际情况后,我公司承诺用 50 日历天交付给业主一个满意工程
计划开工日期:2019 年 7 月 10 日,计划竣工日期:2019 年 8 月 28 日确保在规定的工期内完成全部的施工任务,保证业主能够顺利开展后续的工作
根据本工程结构形式、建筑性能特点及施工平面布置,综合考虑各专业之间交叉施工等因素,我公司编制了施工前期准备工作计划和详细的施工总体进度计划
在进度安排上采取提前穿插的方式,能够同步进行并且有工作面的项目都提前进行合理插入,各工序之间搭接进行
1、本工程的施工进度主要分五个阶段: 第一阶段:施工准备阶段 本阶段的工作首先是汇同建设单位和监理单位等认真进行图纸会审,根据施工总平面布置的安排,报建并搭设临时设施、安装施工用临时水电,设立项目办 公室 、仓 库 和材 料 堆 放 、加 工场 地 ; 并做 好 现 场 交接、轴 线 标 高 的复 核 工作
第二 阶段:全面骨 架 、基 层 安装阶段 主要内容 有: 隔 墙 安装; 基 层 处 理; 天花 骨 架 施工; 天花 吊 顶
此 阶段应 配 合机 电和管 道 施工的进度,在这 些 专业工种 验 收 合格 后才 能对 天花 进行全面封 板
第三 阶段:全面制作期( 施工高 峰 期) 主要内容 有: 木 作制安、油 漆 ,门 套 骨 架 制作和安装
墙 面饰 面、块 料 装饰 ,天花 刮 灰 油 乳 胶 漆 ,木 器 油 漆
地 面铺 装
此 阶段的前期,应 随 天花 装修作业做 好 各种 装配 工作,即 密 切 配 合天花 装修进度来进行风 口 、灯 位开孔 等工作

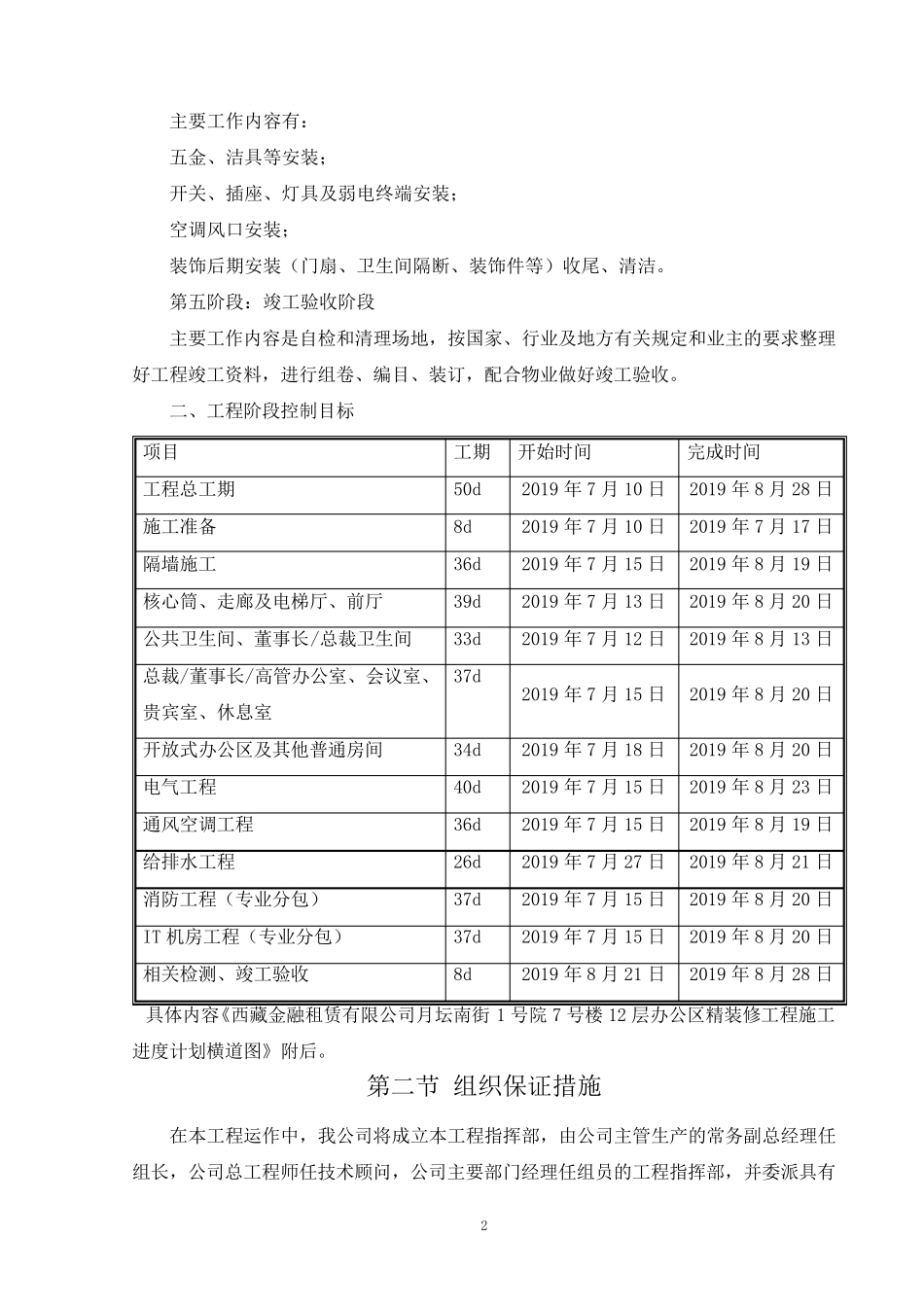

第四 阶段: 2 主要工作内容有: 五金、洁具等安装; 开关、插座、灯具及弱电终端安装; 空调风口安装; 装
