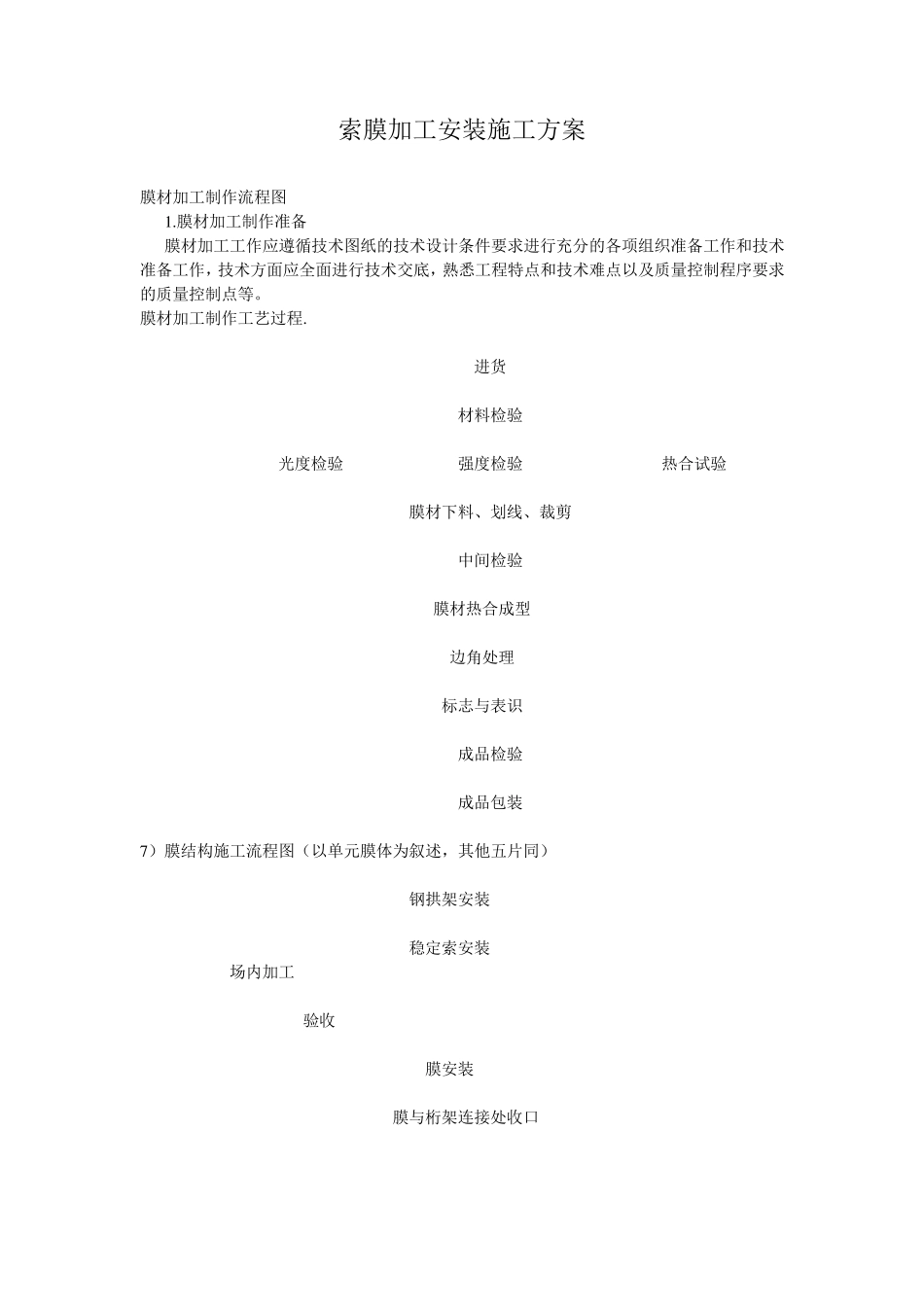

索膜加工安装施工方案 膜材加工制作流程图 1
膜材加工制作准备 膜材加工工作应遵循技术图纸的技术设计条件要求进行充分的各项组织准备工作和技术准备工作,技术方面应全面进行技术交底,熟悉工程特点和技术难点以及质量控制程序要求的质量控制点等
膜材加工制作工艺过程
进货 材料检验 光度检验 强度检验 热合试验 膜材下料、划线、裁剪 中间检验 膜材热合成型 边角处理 标志与表识 成品检验 成品包装 7 )膜结构施工流程图(以单元膜体为叙述,其他五片同) 钢拱架安装 稳定索安装 场内加工 验收 膜安装 膜与桁架连接处收口 竣工 8 )膜安装流程图(以单元膜为例说明) 出厂验收 运输 临时膜作业脚手架搭设,施工 膜进场安放保管及施工准备工 膜结构安装施工方案 1

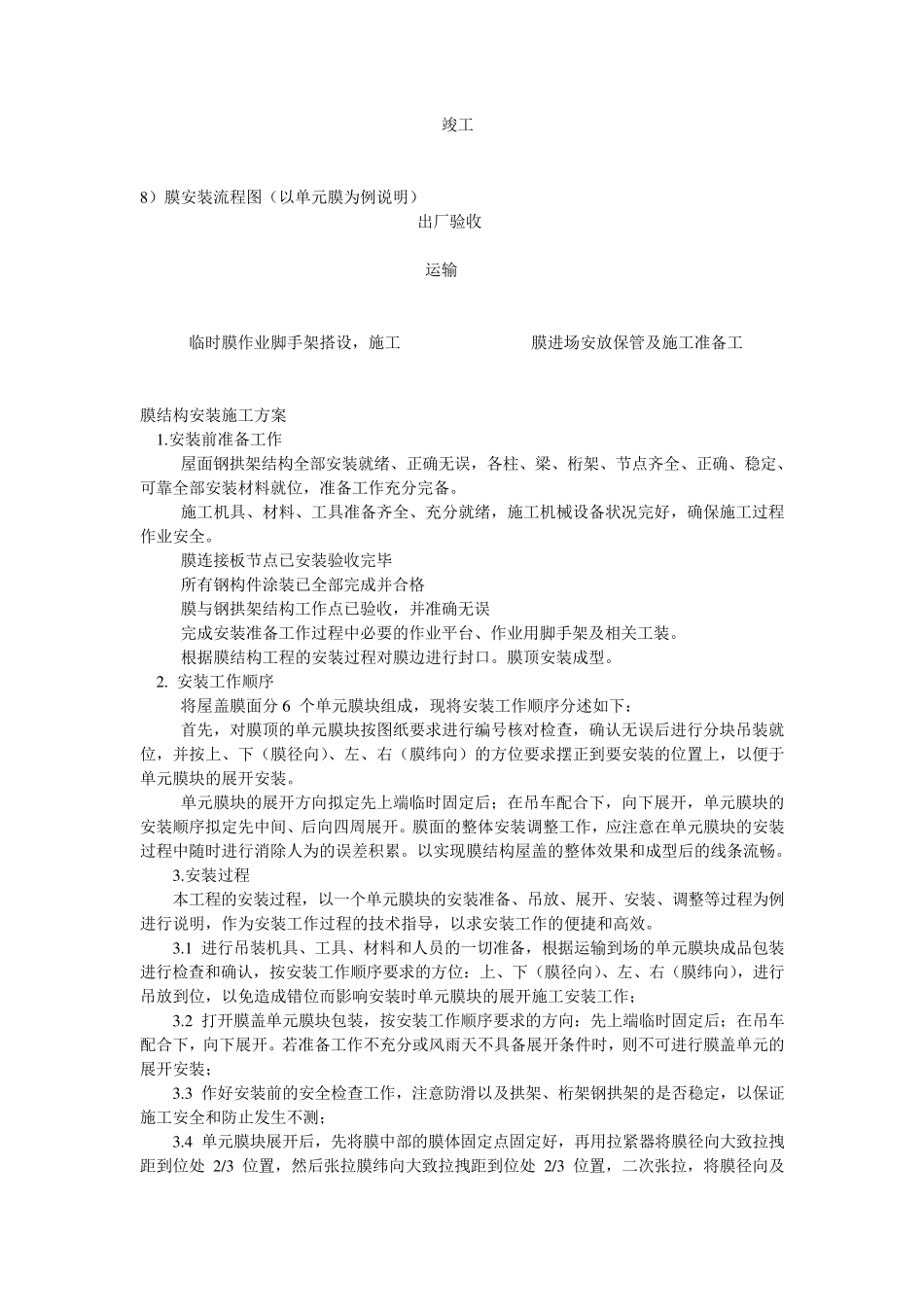

安装前准备工作 屋面钢拱架结构全部安装就绪、正确无误,各柱、梁、桁架、节点齐全、正确、稳定、可靠全部安装材料就位,准备工作充分完备
施工机具、材料、工具准备齐全、充分就绪,施工机械设备状况完好,确保施工过程作业安全
膜连接板节点已安装验收完毕 所有钢构件涂装已全部完成并合格 膜与钢拱架结构工作点已验收,并准确无误 完成安装准备工作过程中必要的作业平台、作业用脚手架及相关工装
根据膜结构工程的安装过程对膜边进行封口
膜顶安装成型
安装工作顺序 将屋盖膜面分 6 个单元膜块组成,现将安装工作顺序分述如下: 首先,对膜顶的单元膜块按图纸要求进行编号核对检查,确认无误后进行分块吊装就位,并按上、下(膜径向)、左、右(膜纬向)的方位要求摆正到要安装的位置上,以便于单元膜块的展开安装
单元膜块的展开方向拟定先上端临时固定后;在吊车配合下,向下展开,单元膜块的安装顺序拟定先中间、后向四周展开
膜面的整体安装调整工作,应注意在单元膜块的安装过程中随时进行消除人为的误差积累
以实现膜结构屋盖的整体效果和成型后的线条流畅
