红黏土路基施工技术交底 一、编制依据 《公路路基施工技术规范》(JTG F10-2006) 《公路工程质量检验评定标准》(JTG F80-2004) 《公路路基施工技术规范》(JTG F10-2006)释义手册 二、适用范围 公路路基红土地区地基施工
三、交底内容 1、施工准备 1)根据实际编制实施性施工组织设计(施工技术方案、质量计划),编制中力求考虑周到,措施得力,便于操作
并上报监理工程师批复
在掌握现场情况的基础上,合理划分施工段、并制定详细的施工计划
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗
2)审核施工图纸,澄清有关技术问题,熟悉规范和技术标准
3)利用已批复的水准点、导线点定出路线边线、中线及标高控制点
4)用全站仪在现场恢复和固定线路测量桩点,并设立标记,在施工过程中严格保护主要控制点
并根据设计文件要求,进行现场放样工作
5)根据规范要求做好相关试验检测工作
6)施工便道贯通,通电、通水、拆除障碍物,平整场地
7 )施工机械已进场,并且,试运行状态良好
2、材料要求: 1)压缩系数大于 0
5MPa-1的红粘土不得直接用于填筑路堤

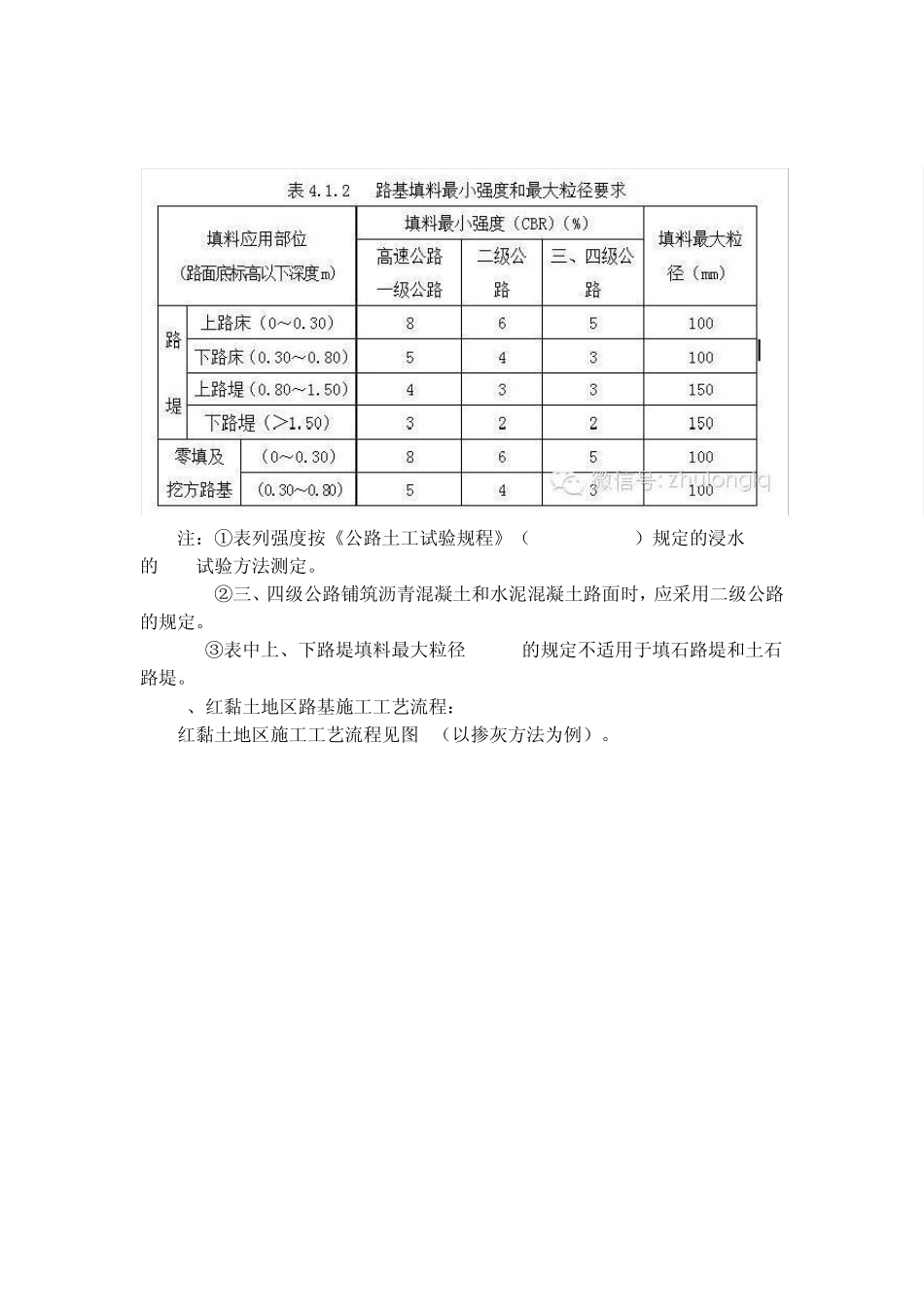

2)不符合上条条规定的红粘土拟作为路基填料时,应进行处理,处理后应符合《公路路基施工技术规范》(JTGF10-2006)表 4
2的规定; 注:①表列强度按《公路土工试验规程》(JTGE40-2007)规定的浸水 96h的 CBR试验方法测定
②三、四级公路铺筑沥青混凝土和水泥混凝土路面时,应采用二级公路的规定
③表中上、下路堤填料最大粒径 150mm的规定不适用于填石路堤和土石路堤

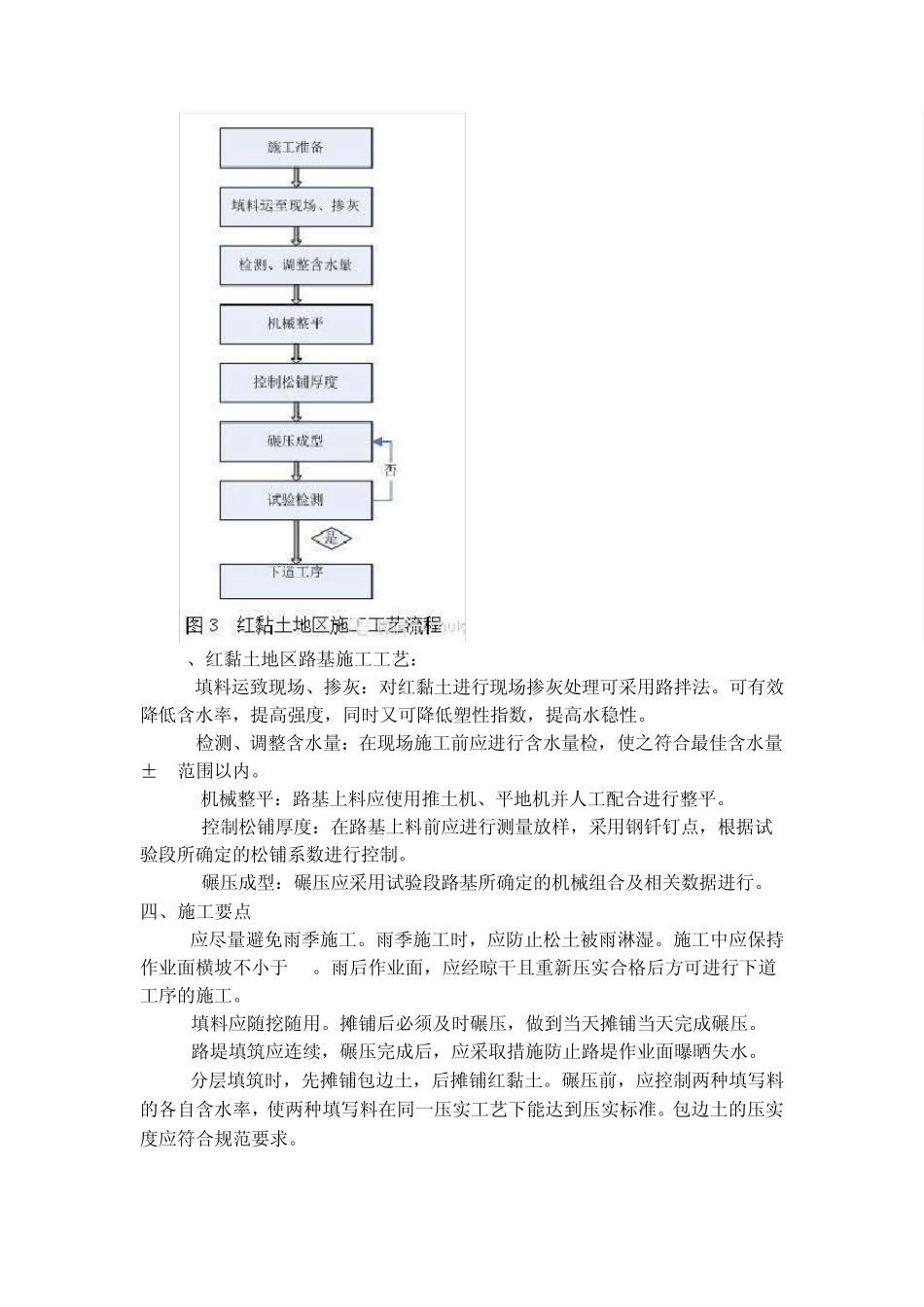

3、红黏土地区路基施工工艺流程: 红黏土地区施工工艺流程见图 3(以掺灰方法为例)
4、红黏土地区路基施工工艺: 1)填料运致现场、掺灰:对红黏土进行现场掺灰处理可采用路拌法
