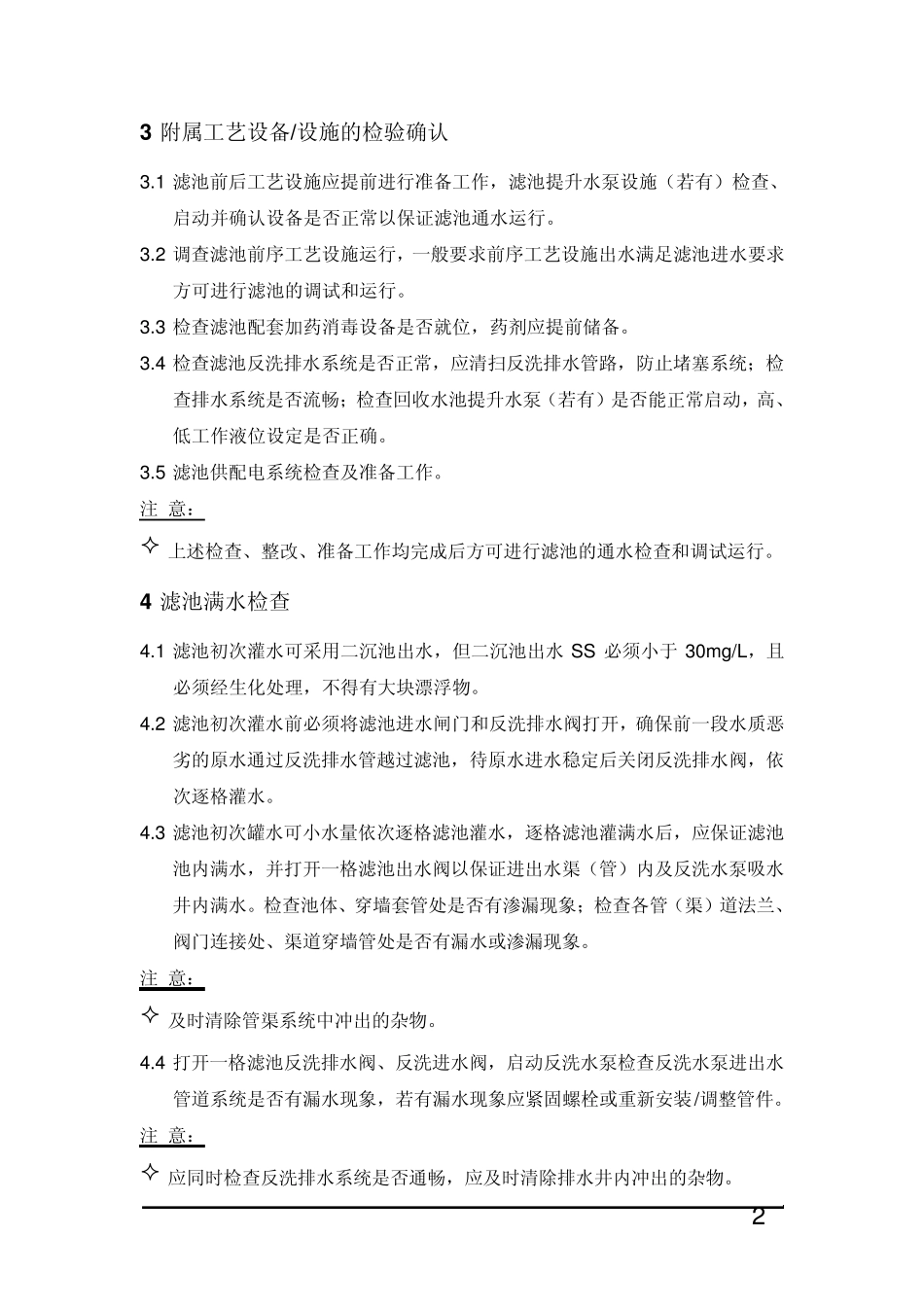

1 高效纤维束滤池调试规程 1 总体调试要求 1.1 根据项目进度要求编制有关调试进度计划 1.2 滤池本体、配套设备及系统管阀的验收确认(由质量安全部确认并出具报告) 1.3 系统调试前具备条件的确认(来水水质、工艺参数、配套设备性能参数是否符合滤池运行要求) 1.4 编制有关试运调试的技术要求,指导调试工作 1.5 对设备及系统提出修改意见 1.6 其他调试方面的准备工作 1.7 处理参数测试 (1)水量 (2)水质 水质指标 单位 进水 出水 悬浮物 SS m g/L 20 10 (3)运行周期 (4)反洗水流量 (5)反洗时间及效果(反洗过程、反洗末期出水浊度或 SS) 2 调试准备工作 2.1 确认滤池的工艺和电气自控施工图是否满足要求,需要对设计单位出的施工图进行核对,若有疑议,需与设计单位沟通确认,并提出整改意见。 2.2 向自控专业或客户提供滤池运行控制程序要求,并在调试前对运行控制程序进行确认。 2.3 调查确认滤池的前续工艺是否已正常运行,是否满足滤池的工艺要求。 2 3 附属工艺设备/设施的检验确认 3.1 滤池前后工艺设施应提前进行准备工作,滤池提升水泵设施(若有)检查、启动并确认设备是否正常以保证滤池通水运行。 3.2 调查滤池前序工艺设施运行,一般要求前序工艺设施出水满足滤池进水要求方可进行滤池的调试和运行。 3.3 检查滤池配套加药消毒设备是否就位,药剂应提前储备。 3.4 检查滤池反洗排水系统是否正常,应清扫反洗排水管路,防止堵塞系统;检查排水系统是否流畅;检查回收水池提升水泵(若有)是否能正常启动,高、低工作液位设定是否正确。 3.5 滤池供配电系统检查及准备工作。 注 意: 上述检查、整改、准备工作均完成后方可进行滤池的通水检查和调试运行。 4 滤池满水检查 4.1 滤池初次灌水可采用二沉池出水,但二沉池出水SS 必须小于 30m g/L,且必须经生化处理,不得有大块漂浮物。 4.2 滤池初次灌水前必须将滤池进水闸门和反洗排水阀打开,确保前一段水质恶劣的原水通过反洗排水管越过滤池,待原水进水稳定后关闭反洗排水阀,依次逐格灌水。 4.3 滤池初次罐水可小水量依次逐格滤池灌水,逐格滤池灌满水后,应保证滤池池内满水,并打开一格滤池出水阀以保证进出水渠(管)内及反洗水泵吸水井内满水。检查池体、穿墙套管处是否有渗漏现象;检查各管(渠)道法兰、阀门连接处、渠道穿墙管处是否有漏水或渗漏现象。 注 意: 及时清除管渠系...
