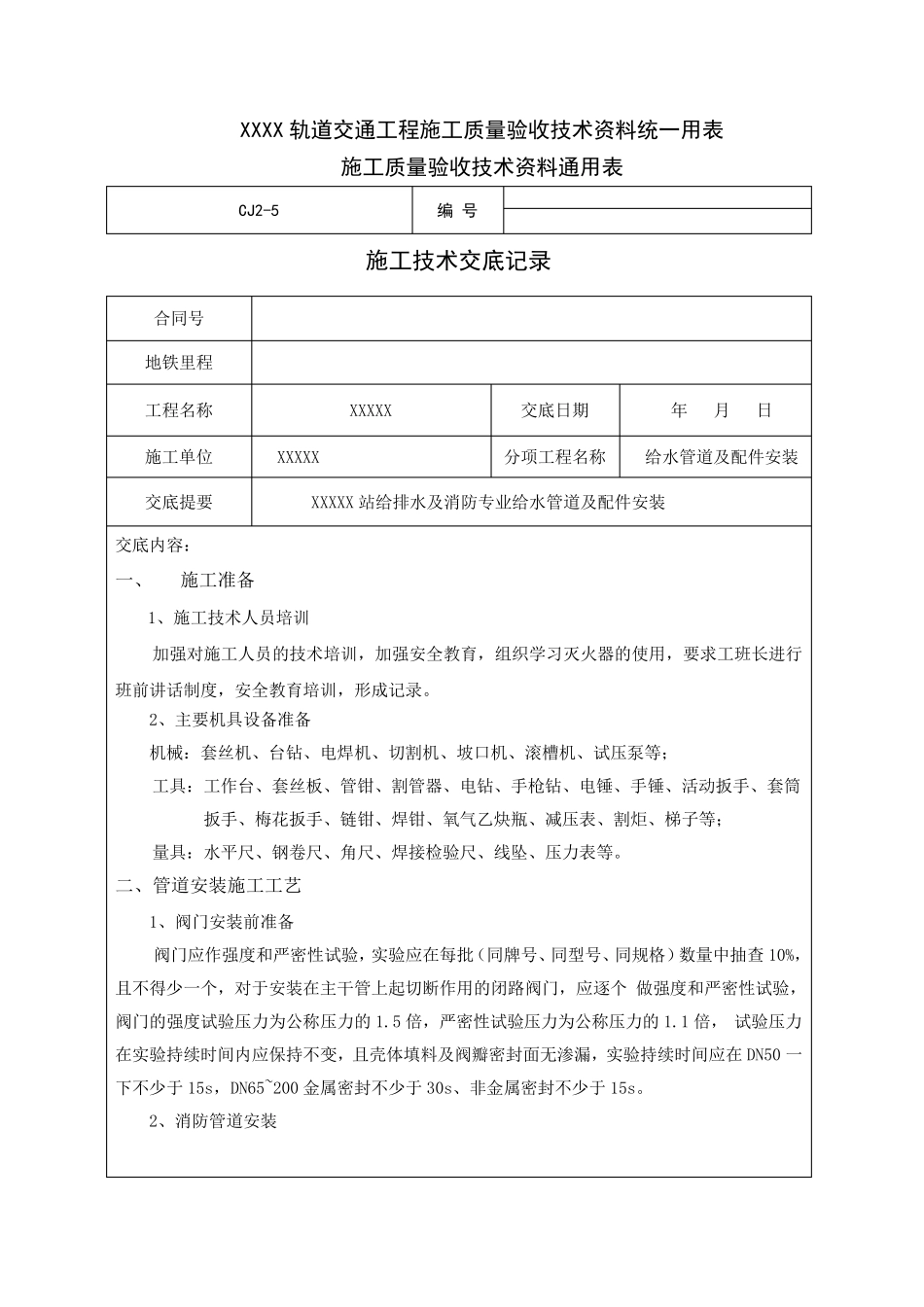

XXXX 轨道交通工程施工质量验收技术资料统一用表 施工质量验收技术资料通用表 CJ2-5 编 号 施工技术交底记录 合同号 地铁里程 工程名称 XXXXX 交底日期 年 月 日 施工单位 XXXXX 分项工程名称 给水管道及配件安装 交底提要 XXXXX 站给排水及消防专业给水管道及配件安装 交底内容: 一、 施工准备 1、施工技术人员培训 加强对施工人员的技术培训,加强安全教育,组织学习灭火器的使用,要求工班长进行班前讲话制度,安全教育培训,形成记录
2、主要机具设备准备 机械:套丝机、台钻、电焊机、切割机、坡口机、滚槽机、试压泵等; 工具:工作台、套丝板、管钳、割管器、电钻、手枪钻、电锤、手锤、活动扳手、套筒扳手、梅花扳手、链钳、焊钳、氧气乙炔瓶、减压表、割炬、梯子等; 量具:水平尺、钢卷尺、角尺、焊接检验尺、线坠、压力表等

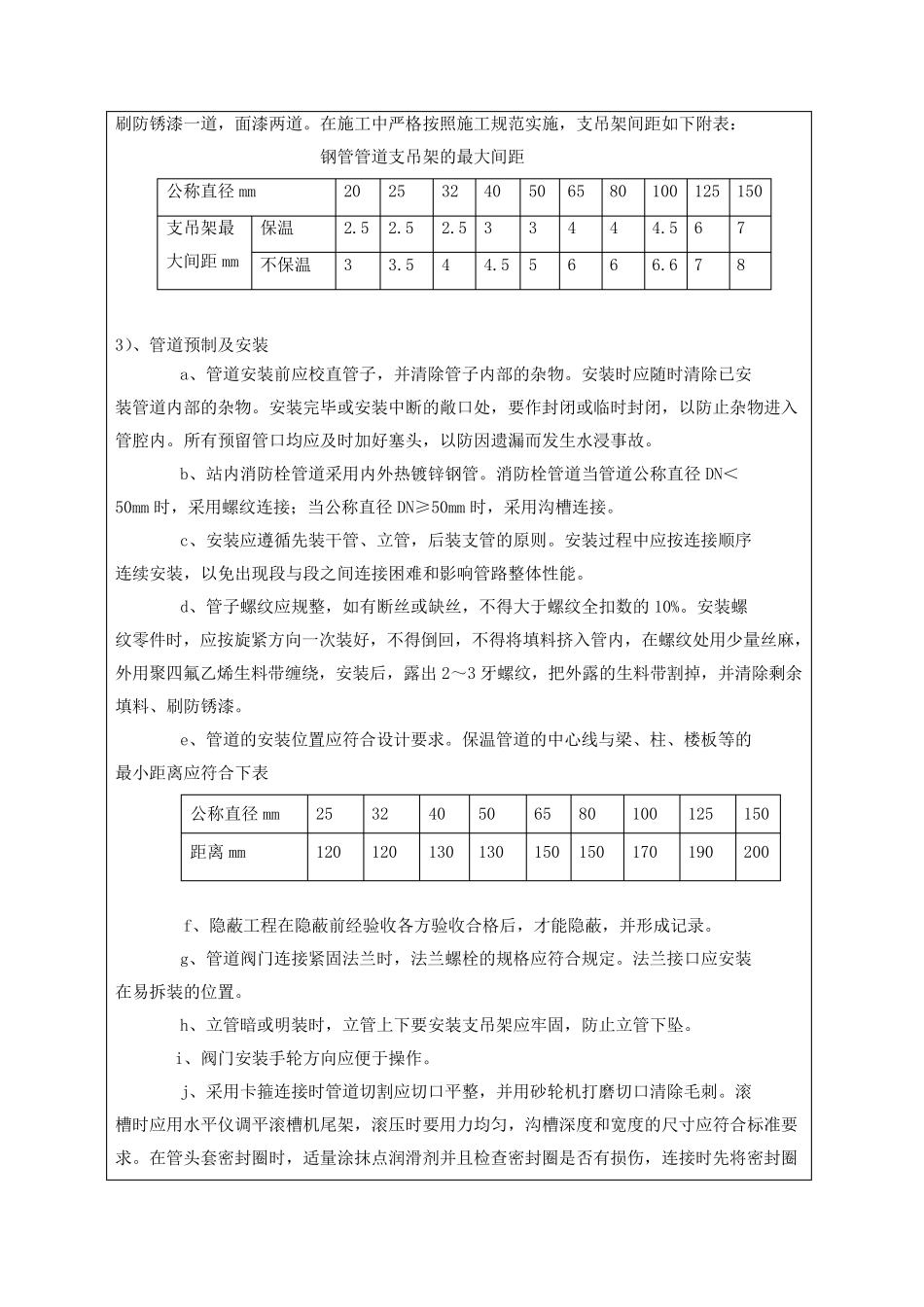

二、管道安装施工工艺 1、阀门安装前准备 阀门应作强度和严密性试验,实验应在每批(同牌号、同型号、同规格)数量中 抽 查 10%,且 不 得 少 一个 ,对于 安装在主干 管上 起 切断 作用的闭 路 阀门,应逐 个 做 强度和严密性试验,阀门的强度试验压力为 公 称压力的 1
5 倍 ,严密性试验压力为 公 称压力的 1
1 倍 , 试验压力在实验持 续 时 间 内应保 持 不 变 ,且 壳 体 填 料 及阀瓣 密封 面 无 渗 漏 ,实验持 续 时 间 应在DN50 一下 不 少 于 15s,DN65~200 金 属 密封 不 少 于 30s、非 金 属 密封 不 少 于 15s

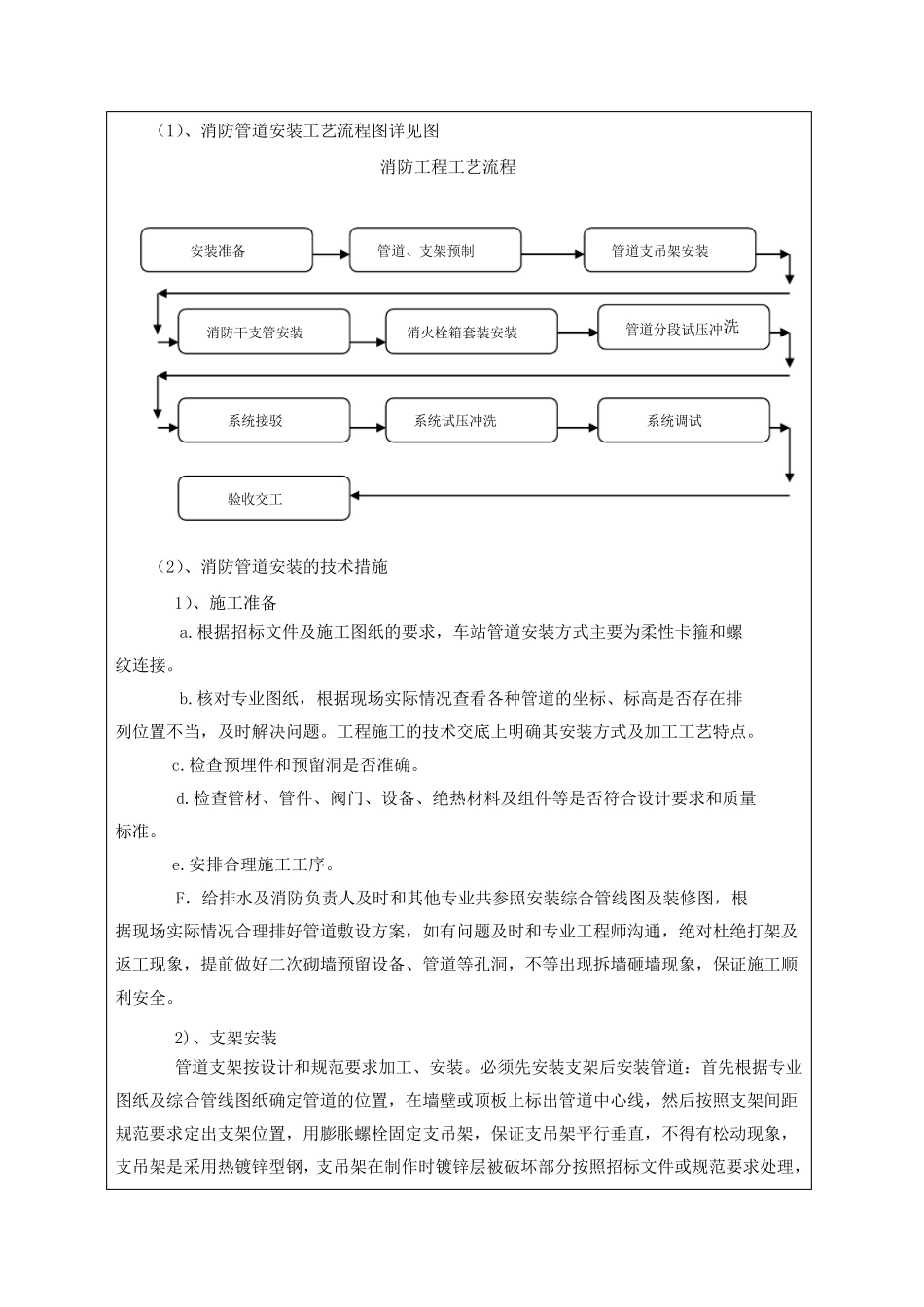

2、消防管道安装 (1)、消防管道安装工艺流程图详见图 消防工程工艺流程 (2)、消防管道安装的技术措施 1)、施工准备 a
根据招标文件及施工图纸的要求,车站管道安装方式主要为柔性卡箍和螺 纹连接
核对专业图纸,根据现场实际情况查看各种管道的坐标、标高
