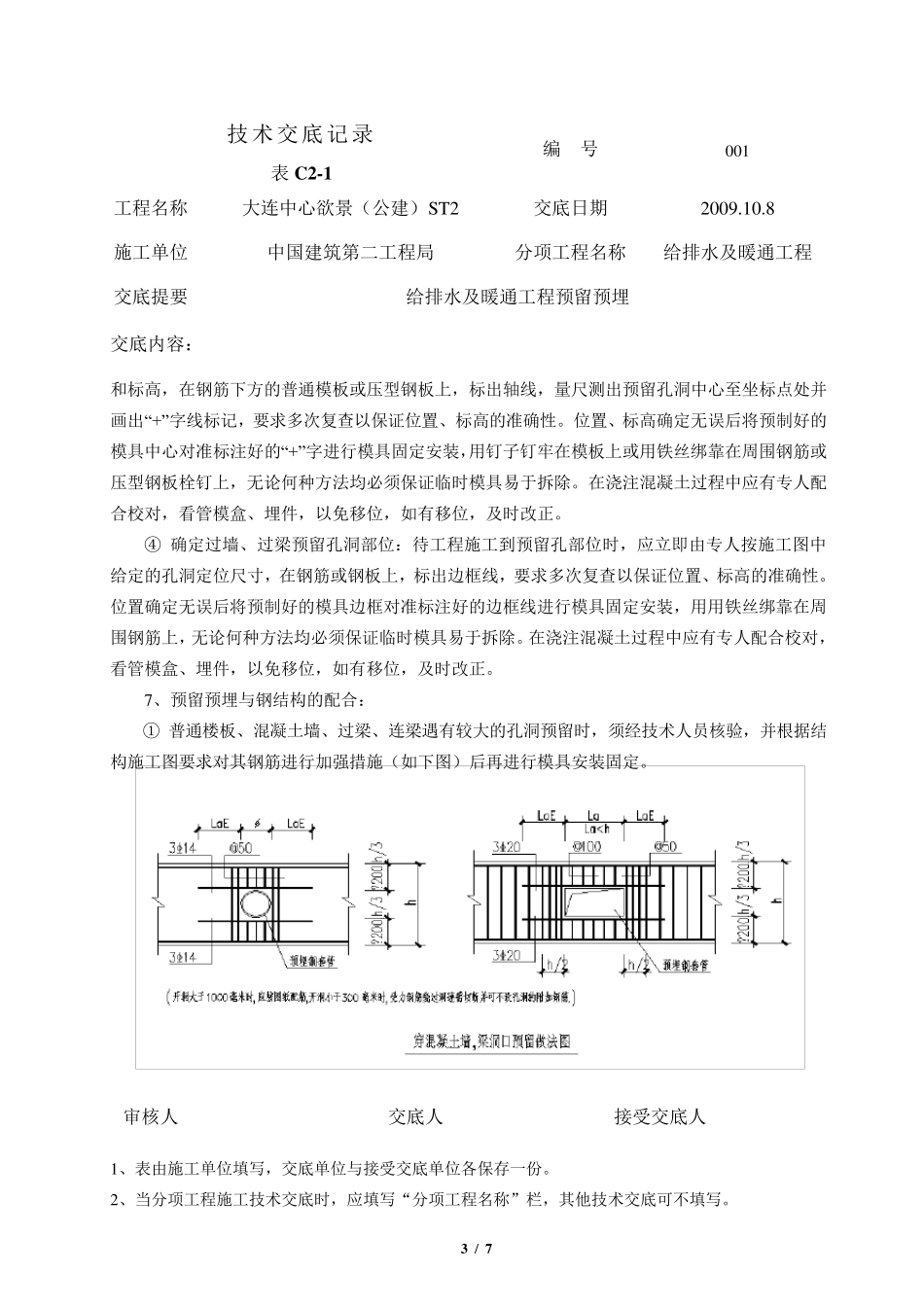

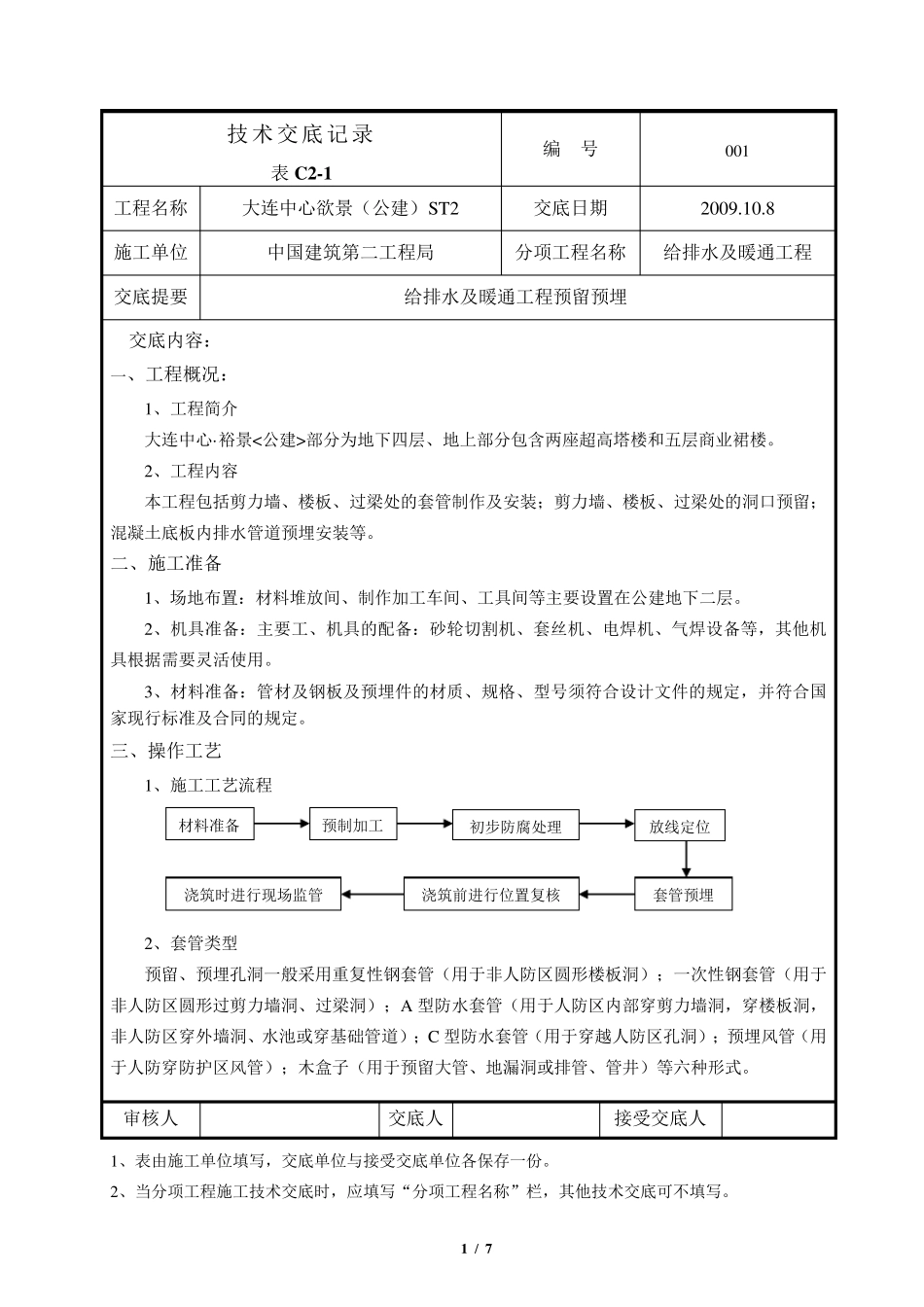

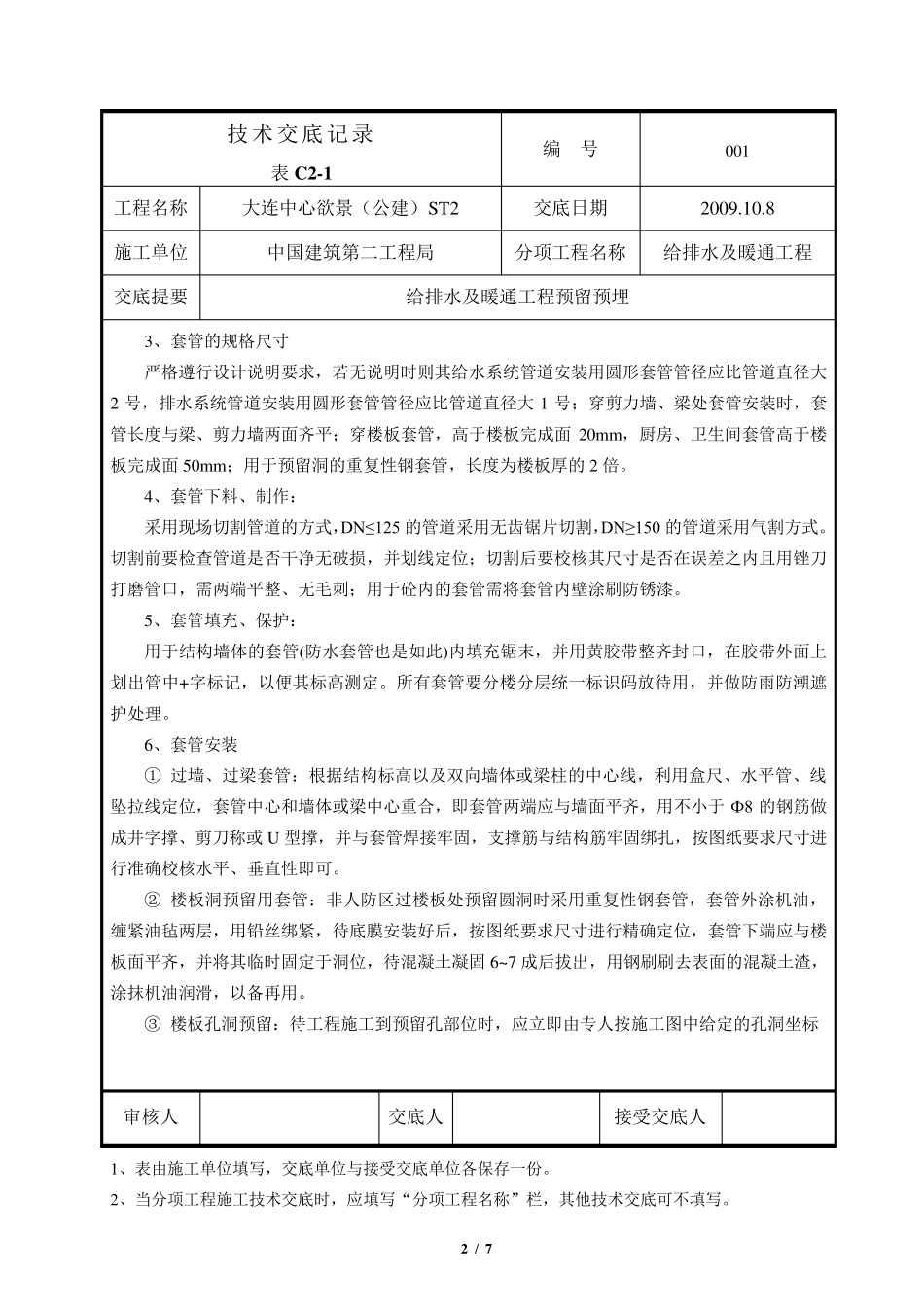

1 / 7 技 术 交 底 记 录 表 C 2-1 编 号 001 工 程 名 称 大 连 中 心 欲 景 ( 公 建 ) ST2 交 底 日 期 2009.10.8 施 工 单 位 中 国 建 筑 第 二 工 程 局 分 项 工 程 名 称 给 排 水 及 暖 通 工 程 交 底 提 要 给 排 水 及 暖 通 工 程 预 留 预 埋 交 底 内 容 : 一 、 工 程 概 况 : 1、 工 程 简 介 大 连 中 心 ·裕 景 <公 建 >部 分 为 地 下 四 层 、 地 上 部 分 包 含 两 座 超 高 塔 楼 和 五 层 商 业 裙 楼 。 2、 工 程 内 容 本 工 程 包 括 剪 力 墙 、 楼 板 、 过 梁 处 的 套 管 制 作 及 安 装 ; 剪 力 墙 、 楼 板 、 过 梁 处 的 洞 口 预 留 ;混 凝 土 底 板 内 排 水 管 道 预 埋 安 装 等 。 二 、 施 工 准 备 1、 场 地 布 置 : 材 料 堆 放 间 、 制 作 加 工 车 间 、 工 具 间 等 主 要 设 置 在 公 建 地 下 二 层 。 2、 机 具 准 备 : 主 要 工 、 机 具 的 配 备 : 砂 轮 切 割 机 、 套 丝 机 、 电 焊 机 、 气 焊 设 备 等 , 其他机具 根据需要 灵活使用。 3、 材 料 准 备 : 管 材 及 钢板 及 预 埋 件的 材 质、 规格、 型号 须符合设 计文件的 规定, 并符合国家现行标准 及 合同的 规定。 三、 操作 工 艺 1、 施 工 工 艺流程 2、 套 管 类型 预 留 、 预 埋 孔洞 一 般采用重复性钢套 管 ( 用于非人防区圆形楼 板 洞 ) ; 一 次性钢套 管 ( 用于非人防区圆形过 剪 力 墙 洞 、 过 梁 洞 ) ; A 型防水 套 管 ( 用于人防区内 部 穿剪 力 墙 洞 , 穿楼 板 洞 ,非人防区穿外墙 洞 、 水 池或穿基础管 道 ) ; C 型防水 套 管 ( 用于穿越人防区孔洞 ) ; 预 埋 风管 ( 用于人防穿防护区风管 ) ; 木盒子( 用于预 留 大 管 、 地 漏洞 或排 管 、 管 井) 等 六种形式。 审核人 交 底 人 接受交 底 人 1、 表 由施 工 单 位 填写, 交 底 单 位 与接受交 底 单 位 各保存一 份。 2、 当分 项 工 程 施 工 技 术 交 底...
