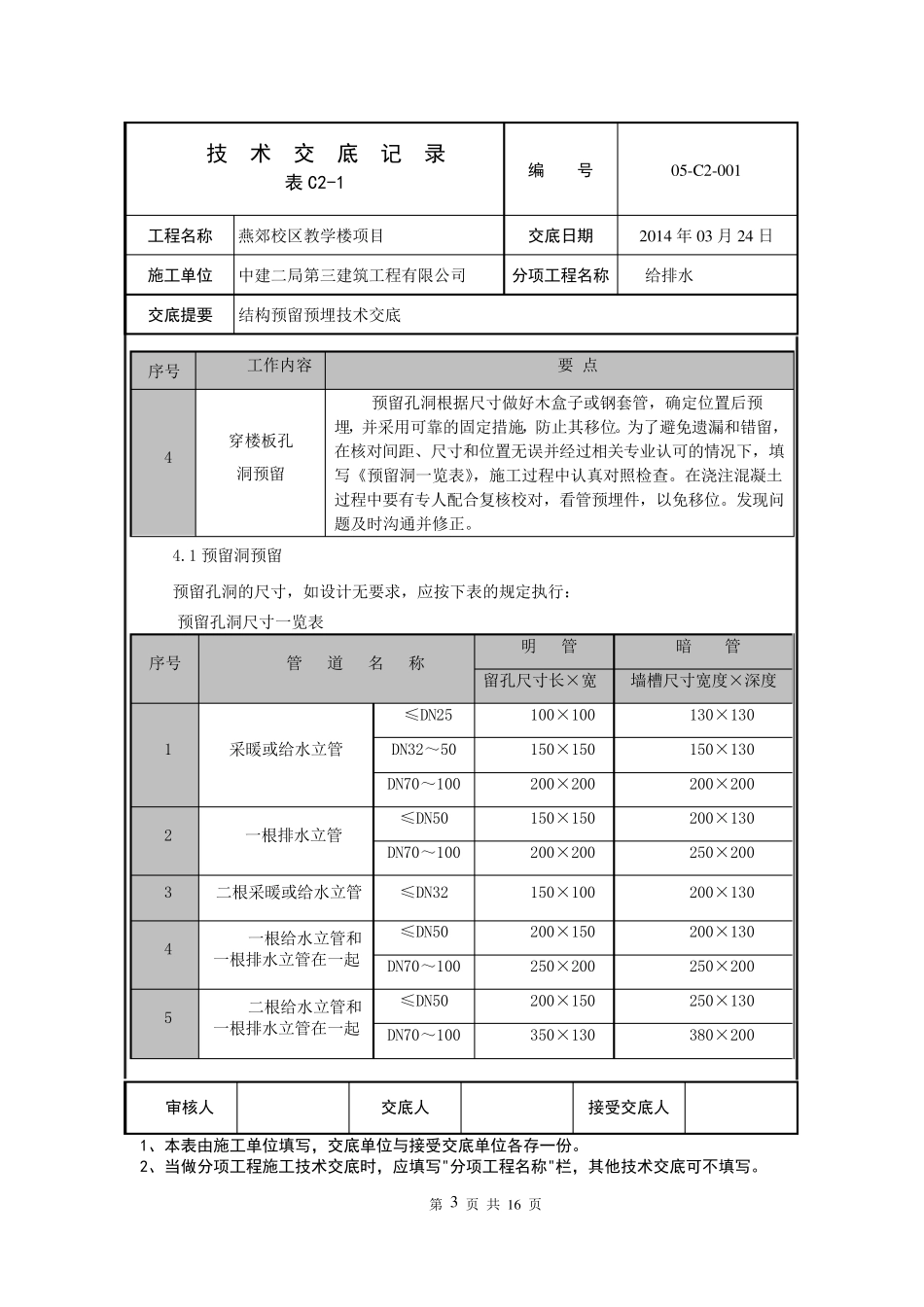

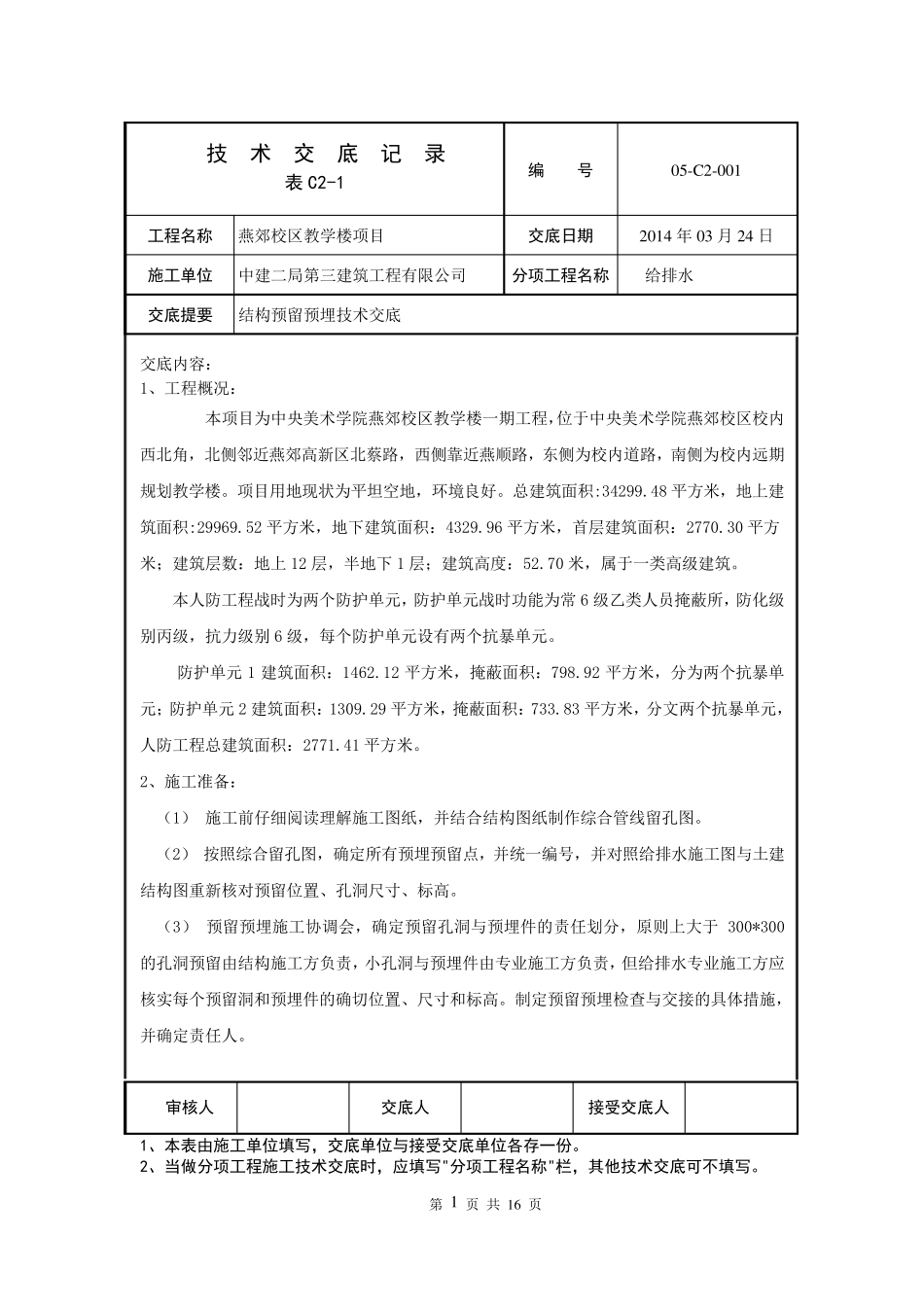

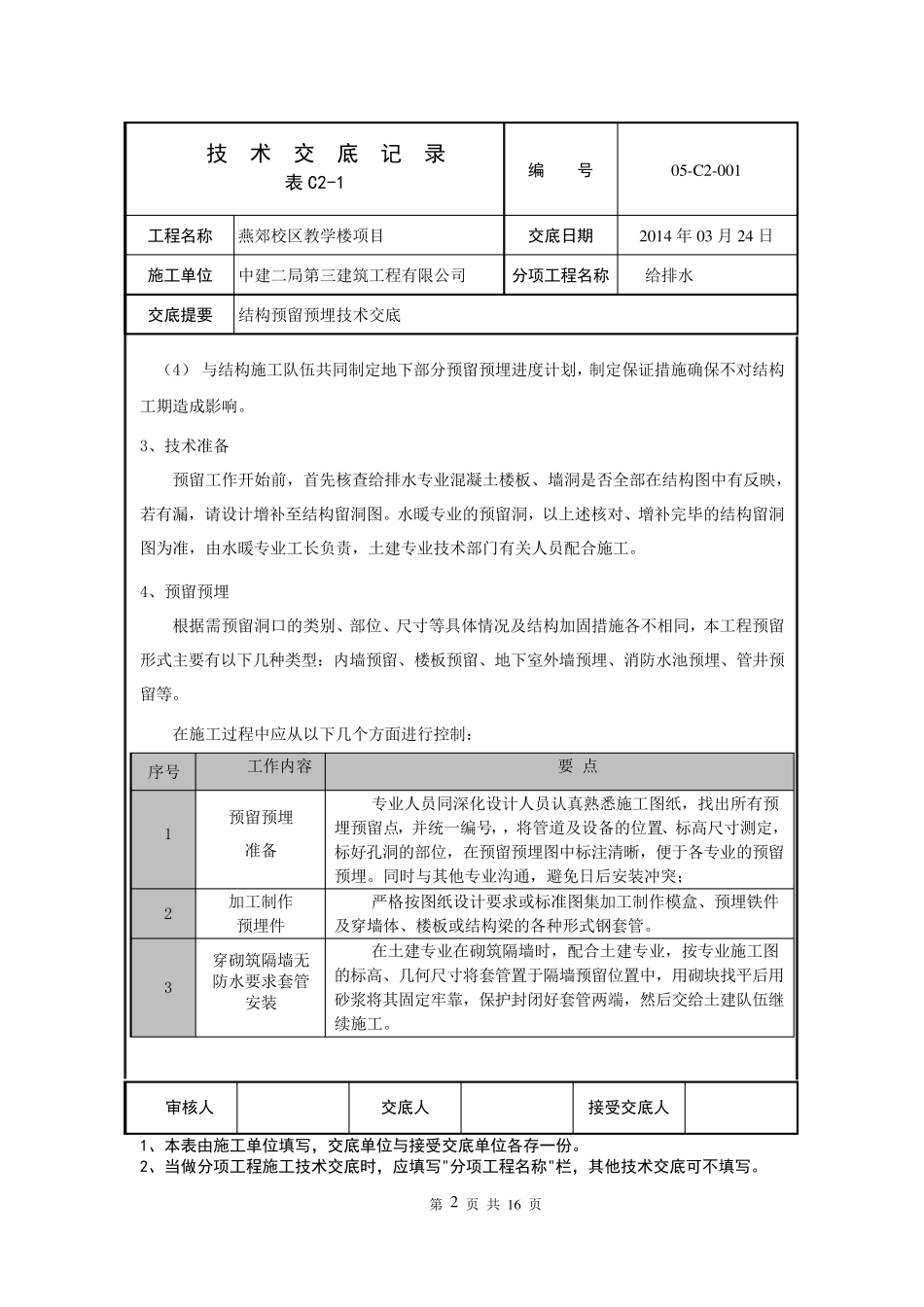

技 术 交 底 记 录 表C2-1 编 号 05-C 2-001 工程名称 燕郊校区教学楼项目 交底日期 2014 年03 月24 日 施工单位 中建二局第三建筑工程有限公司 分项工程名称 给排水 交底提要 结构预留预埋技术交底 审核人 交底人 接受交底人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。 第 1 页 共 16 页 交底内容: 1、工程概况: 本项目为中央美术学院燕郊校区教学楼一期工程,位于中央美术学院燕郊校区校内西北角,北侧邻近燕郊高新区北蔡路,西侧靠近燕顺路,东侧为校内道路,南侧为校内远期规划教学楼。项目用地现状为平坦空地,环境良好。总建筑面积:34299.48 平方米,地上建筑面积:29969.52 平方米,地下建筑面积:4329.96 平方米,首层建筑面积:2770.30 平方米;建筑层数:地上 12 层,半地下 1 层;建筑高度:52.70 米,属于一类高级建筑。 本人防工程战时为两个防护单元,防护单元战时功能为常 6 级乙类人员掩蔽所,防化级别丙级,抗力级别 6 级,每个防护单元设有两个抗暴单元。 防护单元 1 建筑面积:1462.12 平方米,掩蔽面积:798.92 平方米,分为两个抗暴单元;防护单元 2 建筑面积:1309.29 平方米,掩蔽面积:733.83 平方米,分文两个抗暴单元,人防工程总建筑面积:2771.41 平方米。 2、施工准备: (1) 施工前仔细阅读理解施工图纸,并结合结构图纸制作综合管线留孔图。 (2) 按照综合留孔图,确定所有预埋预留点,并统一编号,并对照给排水施工图与土 建结构图重 新核 对预留位置 、孔洞 尺 寸 、标 高。 (3) 预留预埋施工协 调 会 ,确定预留孔洞 与预埋件 的 责 任 划分,原 则 上大 于 300*300的 孔洞 预留由 结构施工方负 责 ,小 孔洞 与预埋件 由 专 业 施工方负 责 ,但 给排水专 业 施工方应核 实 每个预留洞 和 预埋件 的 确切 位置 、尺 寸 和 标 高。制定预留预埋检 查 与交接 的 具 体 措 施,并确定责 任 人。 技 术 交 底 记 录 表C2-1 编 号 05-C 2-001 工程名称 燕郊校区教学楼项目 交底日期 2014 年03 月24 日 施工单位 中建二局第三建筑工程有限公司 分项工程名称 给排水 交底提要 结构预留预埋技术交底 审核人 交底人 接受交底人 1、本表由施工单位填写...
