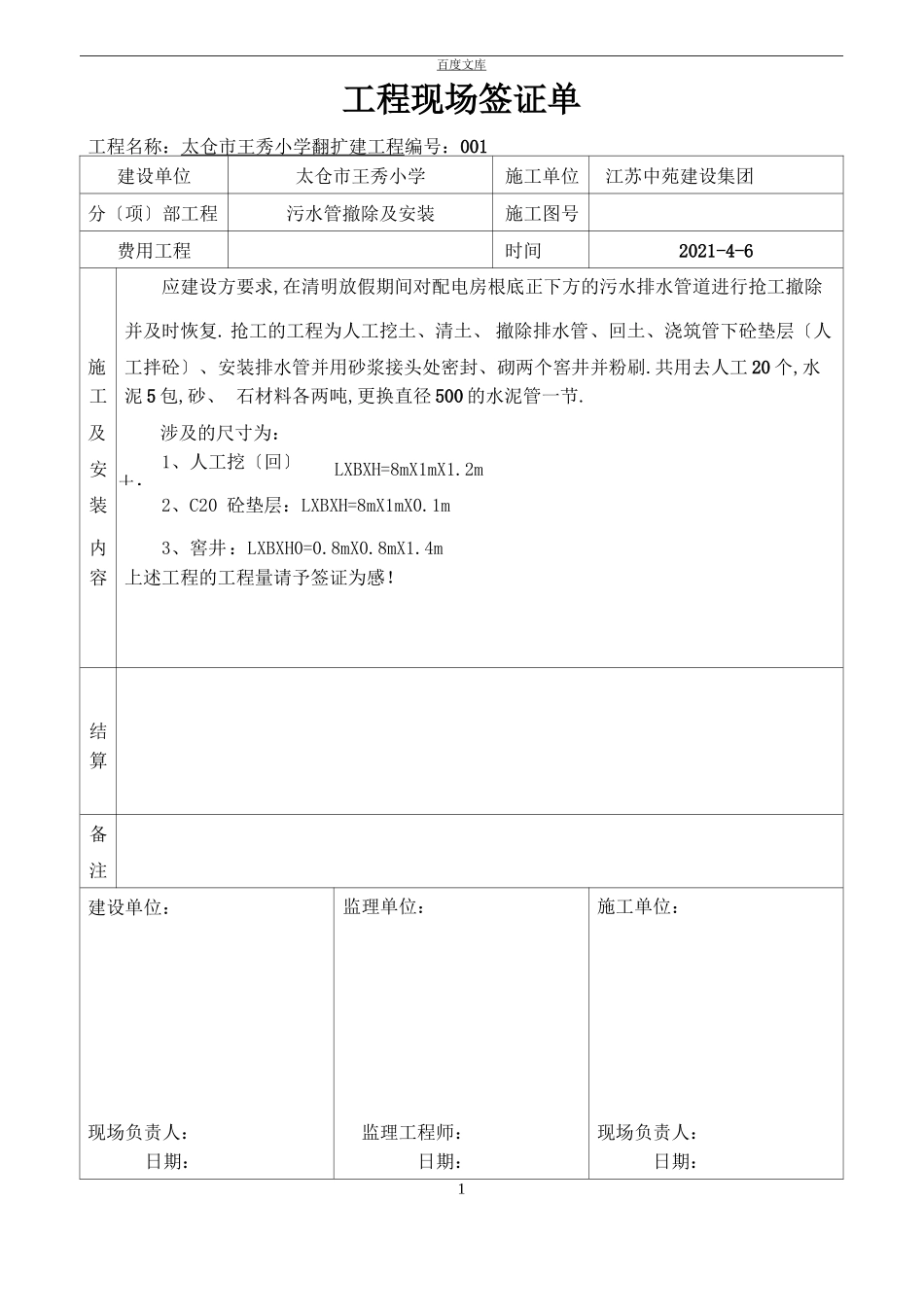

百度文库工程现场签证单工程名称:太仓市王秀小学翻扩建工程编号:001建设单位太仓市王秀小学施工单位江苏中苑建设集团分〔项〕部工程污水管撤除及安装施工图号费用工程时间2021-4-6应建设方要求,在清明放假期间对配电房根底正下方的污水排水管道进行抢工撤除并及时恢复. 抢工的工程为人工挖土、清土、 撤除排水管、回土、浇筑管下砼垫层〔人施工拌砼〕、安装排水管并用砂浆接头处密封、砌两个窖井并粉刷.共用去人工 20 个,水工泥 5 包,砂、 石材料各两吨,更换直径 500 的水泥管一节.及涉及的尺寸为:安1、人工挖〔回〕土:LXBXH=8mX1mX1.2m装2、C20 砼垫层:LXBXH=8mX1mX0.1m内3、窖井:LXBXH0=0.8mX0.8mX1.4m容上述工程的工程量请予签证为感!结算备注建设单位:监理单位:施工单位:现场负责人:监理工程师:现场负责人:日期:日期:日期:1百度文库工程现场签证单工程名称:太仓市王秀小学翻扩建工程编号: 002 建设单位太仓市王秀小学施工单位江苏中苑建设集团分〔项〕部工程地基与根底分部施工图号费用工程时间2021-4-6施 工 及 安 装 内 容根据现场实际情况,为了防止桩基施工产生的挤土效应对周围紧邻的原有建筑造成 破坏,经与建设方和监理方共同商量,采用应力释放孔的保证举措来对原有建筑物进行 保护.先在应力释放孔的相应位置开挖防震沟,防震沟的上口宽度为 1500mm,下口宽度为 1000 m,深度为 1000 m,长度为 46m;应力释放孔的孔径为① 350,间距为 500,孔深为 9m,布孔的路径长度为 45m,孔 内放置毛竹笼.做法为:先用 4①12 钢筋绑扎钢筋笼,箍筋为① 12@800,在箍筋的外侧 用铁丝绑扎 8 根宽为 30 m 的毛竹片〔均布〕形成毛竹笼,竹笼外侧再满包密目网.详见 附后的应力释放孔施工方案.上述工程的工程量请予签证为感!结 算备注建设单位:监理单位:施工单位:2百度文库现场负责人:监理工程师:现场负责人:日期:日期:日期:工程现场签证单工程名称:太仓市王秀小学翻扩建工程编号:003建设单位太仓市王秀小学施工单位江苏中苑建设集团分(项)部工程室外工程施工图号费用工程时间2021-4-6施 工 及 安 装 内 容我单位承建的王秀小学翻扩建工程在进场施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):1、2021 年 12 月 14 日破碎 C30 砼地梁并清运,挖土机、破碎机各进退场一次.破碎砼的工程量为:教学楼 ¥=38X2X0.3 X0.35+ (0.3 + 2) X0.3^2X38X2 + 38X2X0...
