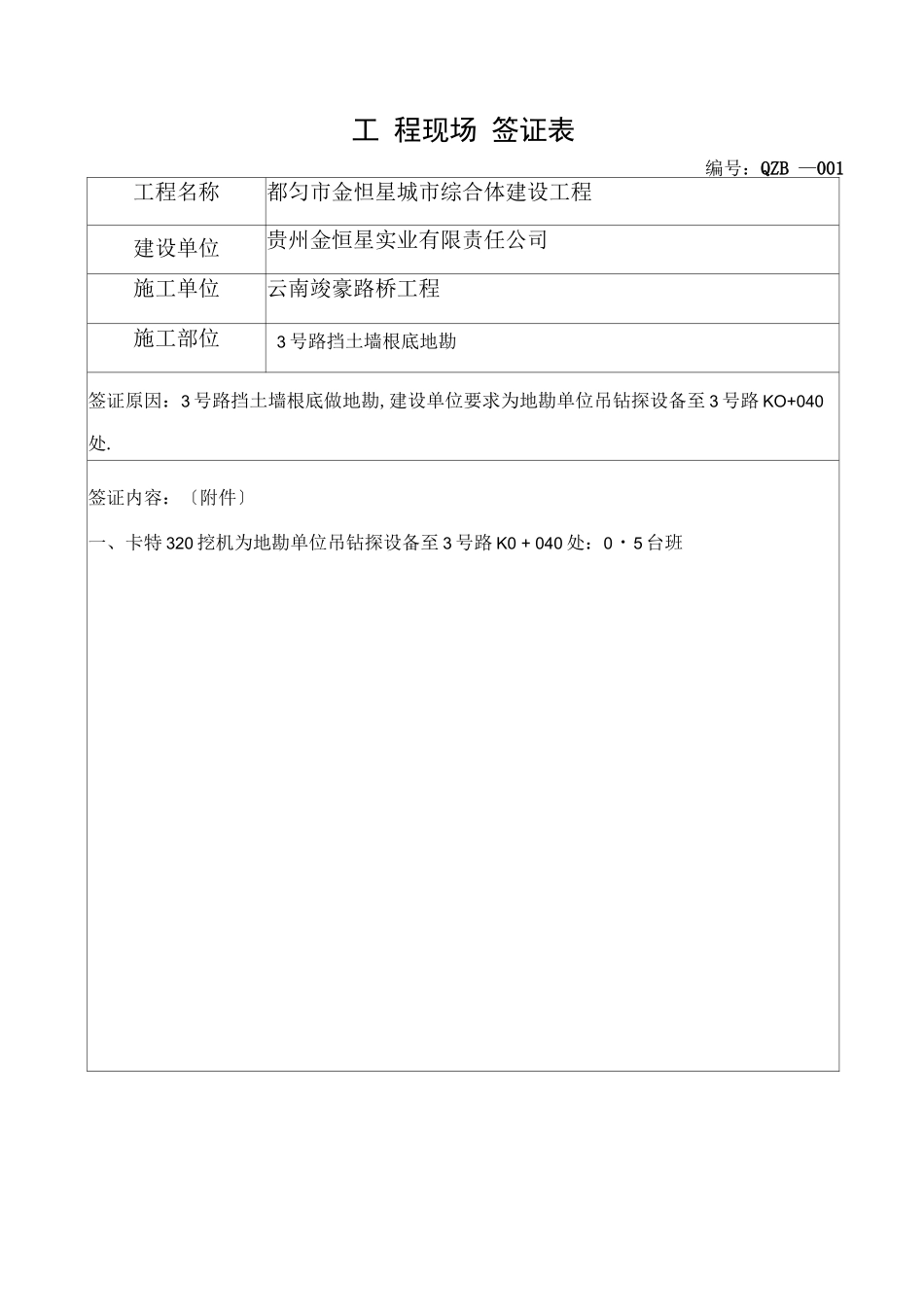

工 程现场 签证表编号:QZB —001工程名称都匀市金怛星城市综合体建设工程建设单位贵州金恒星实业有限责任公司施工单位云南竣豪路桥工程施工部位3 号路挡土墙根底地勘签证原因:3 号路挡土墙根底做地勘,建设单位要求为地勘单位吊钻探设备至 3 号路 KO+040 处.签证内容:〔附件〕一、卡特 320 挖机为地勘单位吊钻探设备至 3 号路 K0 + 040 处:0・5 台班建设单位监理单位施工单位〔签字〕〔签字〕〔签字〕日期:日期日期:2021 年 11 月 18工程现场签证表签证表编号:QZB —002工程名称都匀市金怛星城市综合体建设工程建设单位贵州金恒星实业有限责任公司施工单位云南竣豪路桥工程施工部位吊卸水泥管签证原因:卡特挖机吊卸水泥管至地面.工程名称都匀市金恒星城市综合体建设工程建设单位贵州金恒星实业有限责任公司施工单位云南竣豪路桥工程施工部位纬八路原挡墙和边坡防护撤除签证原因:应建设单位要求,纬八路原挡墙和边坡防护需撤除,撤除工程量以 现场实际数量办理签证.签证内容:〔附件〕照片、撤除示意图一、纬八路原 M7.5 片石挡墙撤除计算:+680~ + 740 段挡墙高 2.8 米,+ 740~ + 840 段墙平均高 2J 米,墙厚均为 1.6 米.〔已撤除段长 10 米,撤除 高 0.9 米〕.V1=2.8*1.6*60 + 2.3*1.6*100-10*0.9*1.6=622.4m3一、+740~+840 段挡墙顶上 300*500mm 钢筋混凝土梁破碎撤除:V2 = 0.3*0.5*100=15.0 m二、边坡钢筋混凝土框架梁破碎撤除:梁截面尺寸:300*500V3 横向梁=〔21*3.1*4+19*3.1〕 *0.3*0.5 = 47.9 mV3 竖 向 梁 =〔22*10.5+11*3.6+1.44+1.52+14.94+9.62 〕*0.3*0.5=44.72m3 四、破碎撤除锚固基座〔混凝土〕: 47 个V4 = 0.8*0.8*0.5*47=15.04 m 五、撤除后挖运数量〔运距一公里内〕:V5 = 622.4+15+47.9+44.72+15.04 = 745.06 m4建设单位〔签字〕日期:监理单位〔签字〕日期施工单位〔签字〕日期:年 月 日程现 场签证 表签证表编号:QZB—004-1工程名称都匀市金怛星城市综合体建设工程建设单位贵州金恒星实业有限责任公司施工单位云南竣豪路桥工程5施工部位纬八路新建挡土墙签证原因:因纬八路原挡墙高度和断面尺寸不能满足使用要求,建设单位要求 撤除重建,工程量以现场实际数量办理签证.签证内容:〔附件〕照片、重建挡土墙剖面图〔各剖面面积详见附图〕一、纬八路重建挡土墙〔*7.5 浆砌片石〕砌筑量计算:〔合计 1463.5m3〕:1、KO+700~K0 + 725 ...
