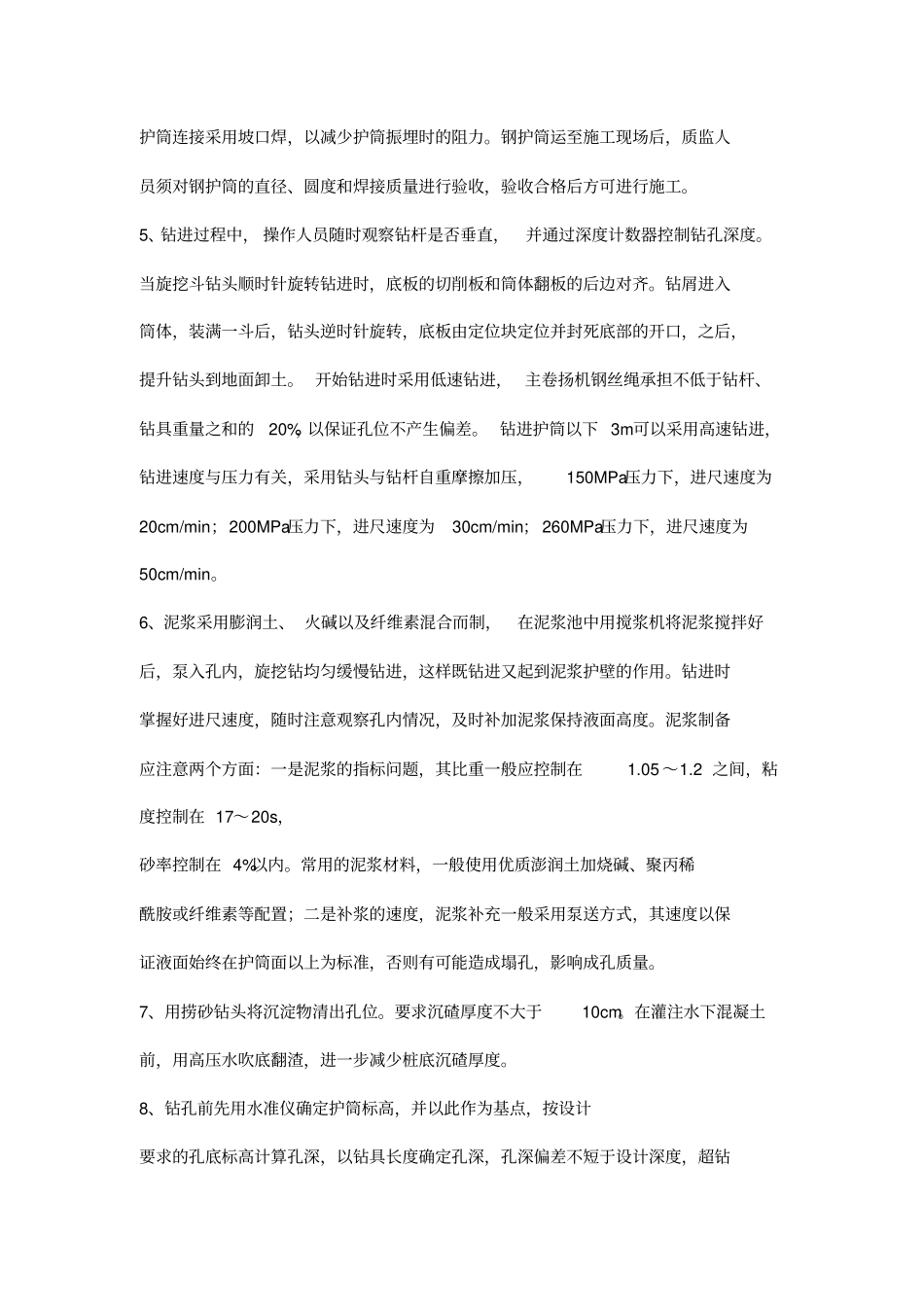

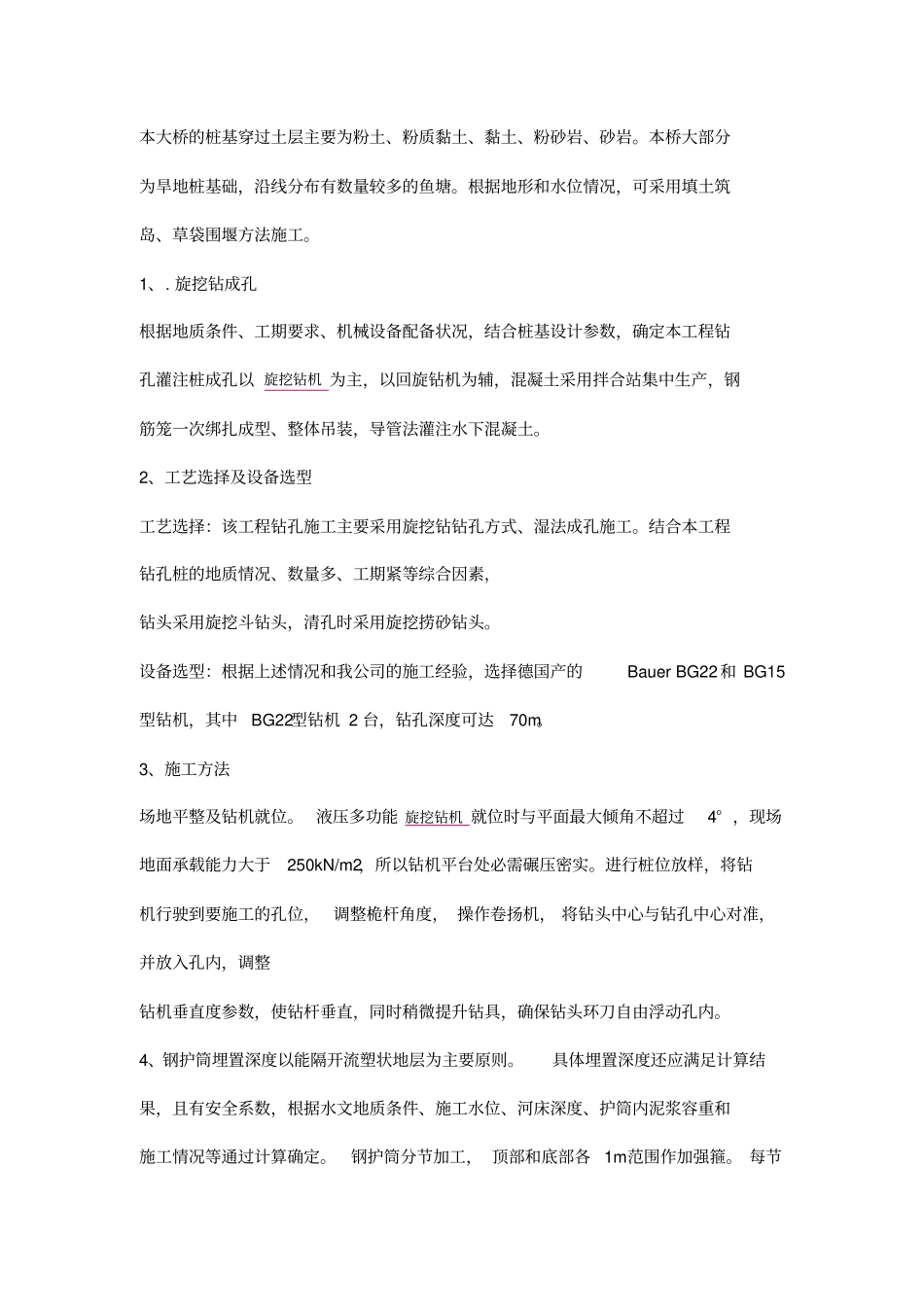

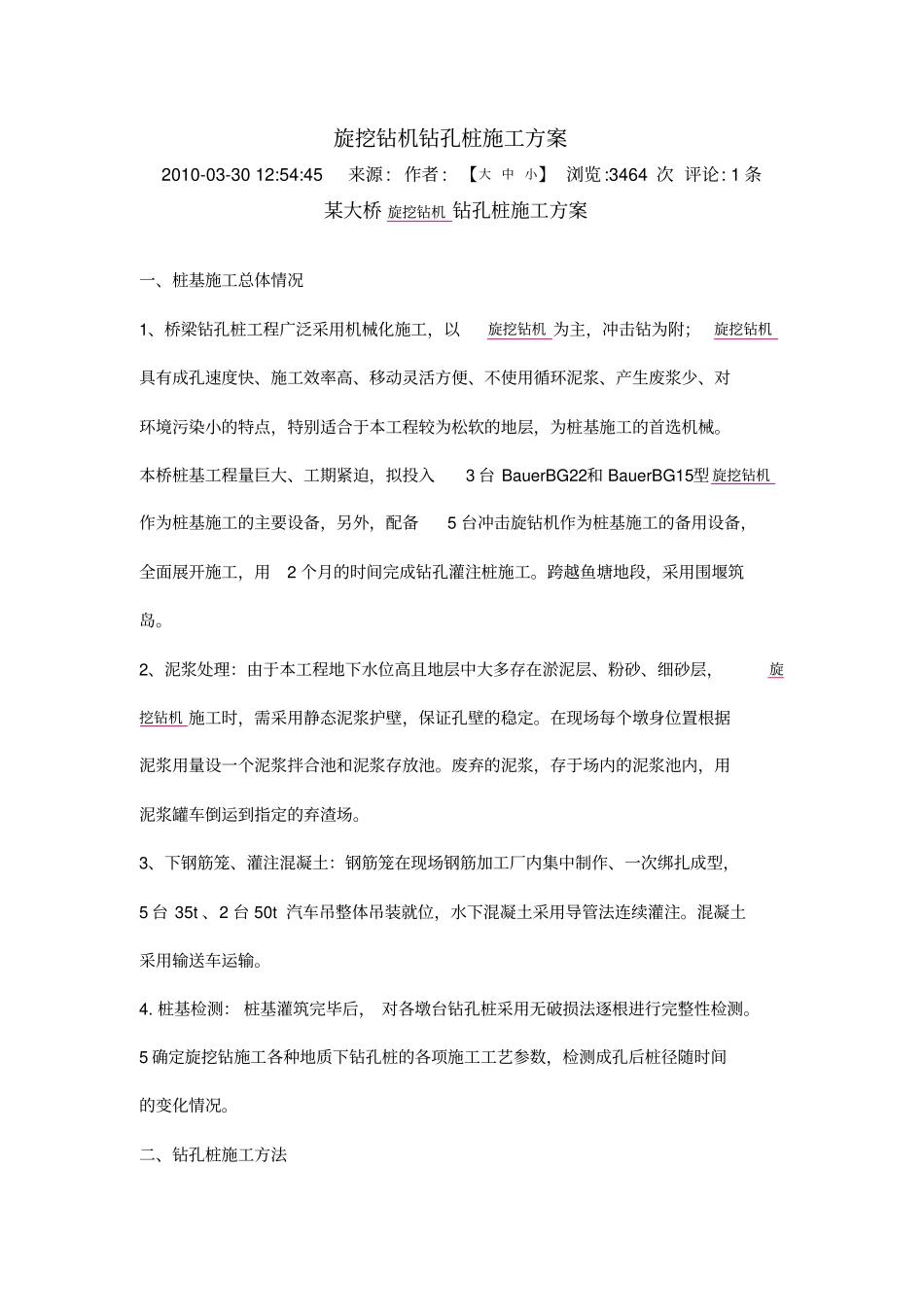

旋挖钻机钻孔桩施工方案2010-03-30 12:54:45 来源 : 作者 : 【大中小】 浏览 :3464 次 评论: 1 条某大桥 旋挖钻机 钻孔桩施工方案一、桩基施工总体情况1、桥梁钻孔桩工程广泛采用机械化施工,以旋挖钻机 为主,冲击钻为附;旋挖钻机具有成孔速度快、施工效率高、移动灵活方便、不使用循环泥浆、产生废浆少、对环境污染小的特点,特别适合于本工程较为松软的地层,为桩基施工的首选机械。本桥桩基工程量巨大、工期紧迫,拟投入3 台 BauerBG22和 BauerBG15型 旋挖钻机作为桩基施工的主要设备,另外,配备5 台冲击旋钻机作为桩基施工的备用设备,全面展开施工,用2 个月的时间完成钻孔灌注桩施工。跨越鱼塘地段,采用围堰筑岛。2、泥浆处理:由于本工程地下水位高且地层中大多存在淤泥层、粉砂、细砂层,旋挖钻机 施工时,需采用静态泥浆护壁,保证孔壁的稳定。在现场每个墩身位置根据泥浆用量设一个泥浆拌合池和泥浆存放池。废弃的泥浆,存于场内的泥浆池内,用泥浆罐车倒运到指定的弃渣场。3、下钢筋笼、灌注混凝土:钢筋笼在现场钢筋加工厂内集中制作、一次绑扎成型,5 台 35t 、2 台 50t 汽车吊整体吊装就位,水下混凝土采用导管法连续灌注。混凝土采用输送车运输。4. 桩基检测: 桩基灌筑完毕后, 对各墩台钻孔桩采用无破损法逐根进行完整性检测。5 确定旋挖钻施工各种地质下钻孔桩的各项施工工艺参数,检测成孔后桩径随时间的变化情况。二、钻孔桩施工方法本大桥的桩基穿过土层主要为粉土、粉质黏土、黏土、粉砂岩、砂岩。本桥大部分为旱地桩基础,沿线分布有数量较多的鱼塘。根据地形和水位情况,可采用填土筑岛、草袋围堰方法施工。1、. 旋挖钻成孔根据地质条件、工期要求、机械设备配备状况,结合桩基设计参数,确定本工程钻孔灌注桩成孔以 旋挖钻机 为主,以回旋钻机为辅,混凝土采用拌合站集中生产,钢筋笼一次绑扎成型、整体吊装,导管法灌注水下混凝土。2、工艺选择及设备选型工艺选择:该工程钻孔施工主要采用旋挖钻钻孔方式、湿法成孔施工。结合本工程钻孔桩的地质情况、数量多、工期紧等综合因素,钻头采用旋挖斗钻头,清孔时采用旋挖捞砂钻头。设备选型:根据上述情况和我公司的施工经验,选择德国产的Bauer BG22和 BG15型钻机,其中BG22型钻机 2 台,钻孔深度可达70m。3、施工方法场地平整及钻机就位。 液压多功能 旋挖钻机 就位时与平面最大倾角不超过4° ,现场地面承载能力大于250kN...
