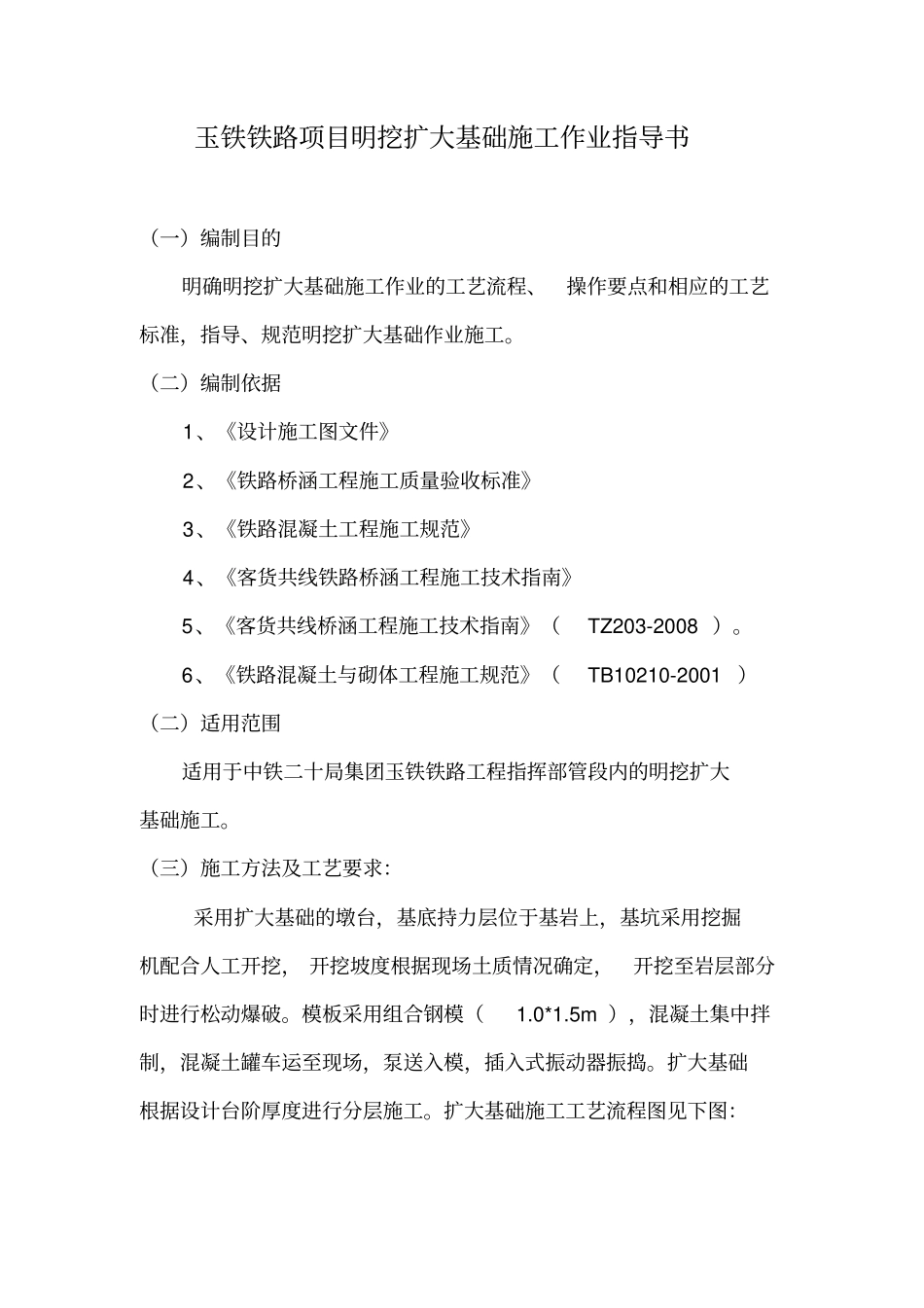

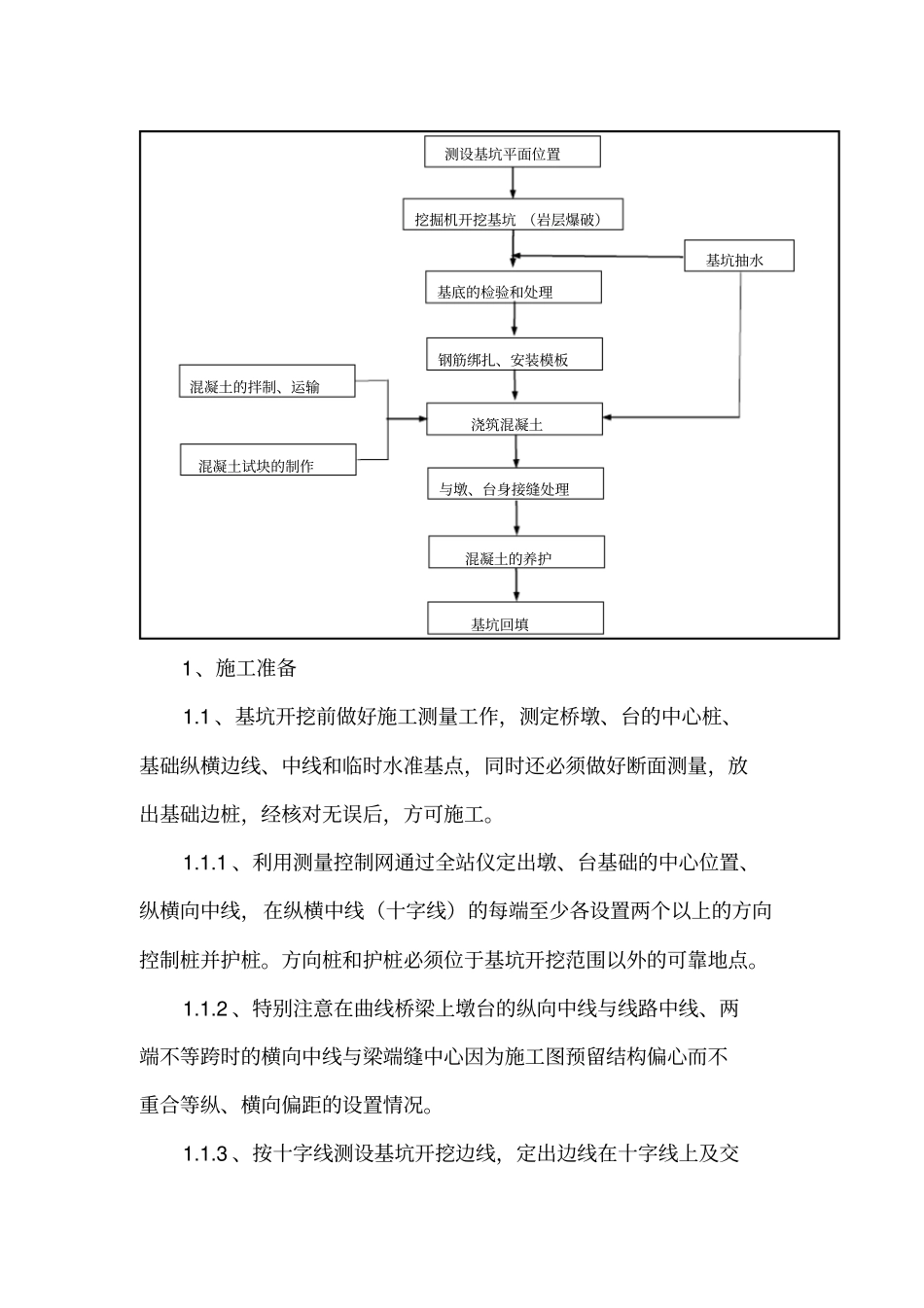

玉铁铁路项目明挖扩大基础施工作业指导书(一)编制目的明确明挖扩大基础施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范明挖扩大基础作业施工。(二)编制依据1、《设计施工图文件》2、《铁路桥涵工程施工质量验收标准》3、《铁路混凝土工程施工规范》4、《客货共线铁路桥涵工程施工技术指南》5、《客货共线桥涵工程施工技术指南》(TZ203-2008 )。6、《铁路混凝土与砌体工程施工规范》(TB10210-2001 )(二)适用范围适用于中铁二十局集团玉铁铁路工程指挥部管段内的明挖扩大基础施工。(三)施工方法及工艺要求:采用扩大基础的墩台,基底持力层位于基岩上,基坑采用挖掘机配合人工开挖, 开挖坡度根据现场土质情况确定,开挖至岩层部分时进行松动爆破。模板采用组合钢模(1.0*1.5m ),混凝土集中拌制,混凝土罐车运至现场,泵送入模,插入式振动器振捣。扩大基础根据设计台阶厚度进行分层施工。扩大基础施工工艺流程图见下图:1、施工准备1.1 、基坑开挖前做好施工测量工作,测定桥墩、台的中心桩、基础纵横边线、中线和临时水准基点,同时还必须做好断面测量,放出基础边桩,经核对无误后,方可施工。1.1.1 、利用测量控制网通过全站仪定出墩、台基础的中心位置、纵横向中线,在纵横中线(十字线)的每端至少各设置两个以上的方向控制桩并护桩。方向桩和护桩必须位于基坑开挖范围以外的可靠地点。1.1.2 、特别注意在曲线桥梁上墩台的纵向中线与线路中线、两端不等跨时的横向中线与梁端缝中心因为施工图预留结构偏心而不重合等纵、横向偏距的设置情况。1.1.3 、按十字线测设基坑开挖边线,定出边线在十字线上及交测设基坑平面位置挖掘机开挖基坑 (岩层爆破)基坑抽水基底的检验和处理钢筋绑扎、安装模板浇筑混凝土混凝土的拌制、运输混凝土试块的制作与墩、台身接缝处理混凝土的养护基坑回填角处的桩点,确定基坑开挖范围。1.2 、按照基坑施工要求,清除地面堆土及妨碍基坑开挖的障碍物。1.3 、基坑开挖之前,应先做好地面排水系统,在基坑顶外缘四周应向外设置排水坡或设置防水埂,在适当距离处设截水沟, 避免因雨水浸泡影响坑壁稳定。1.4 、完成“三通一平”工作,备好基坑开挖的挖掘机械、运渣汽车、抽水机、爆破用风枪及空压机等设备。1.5 、根据地质水文资料,结合现场情况,决定开挖坡度和支护方案、开挖范围和防、排水措施。4、基坑开挖4.1 根据基坑排水及安装基础模板需要,无水土质基坑底面,宜按基础...
