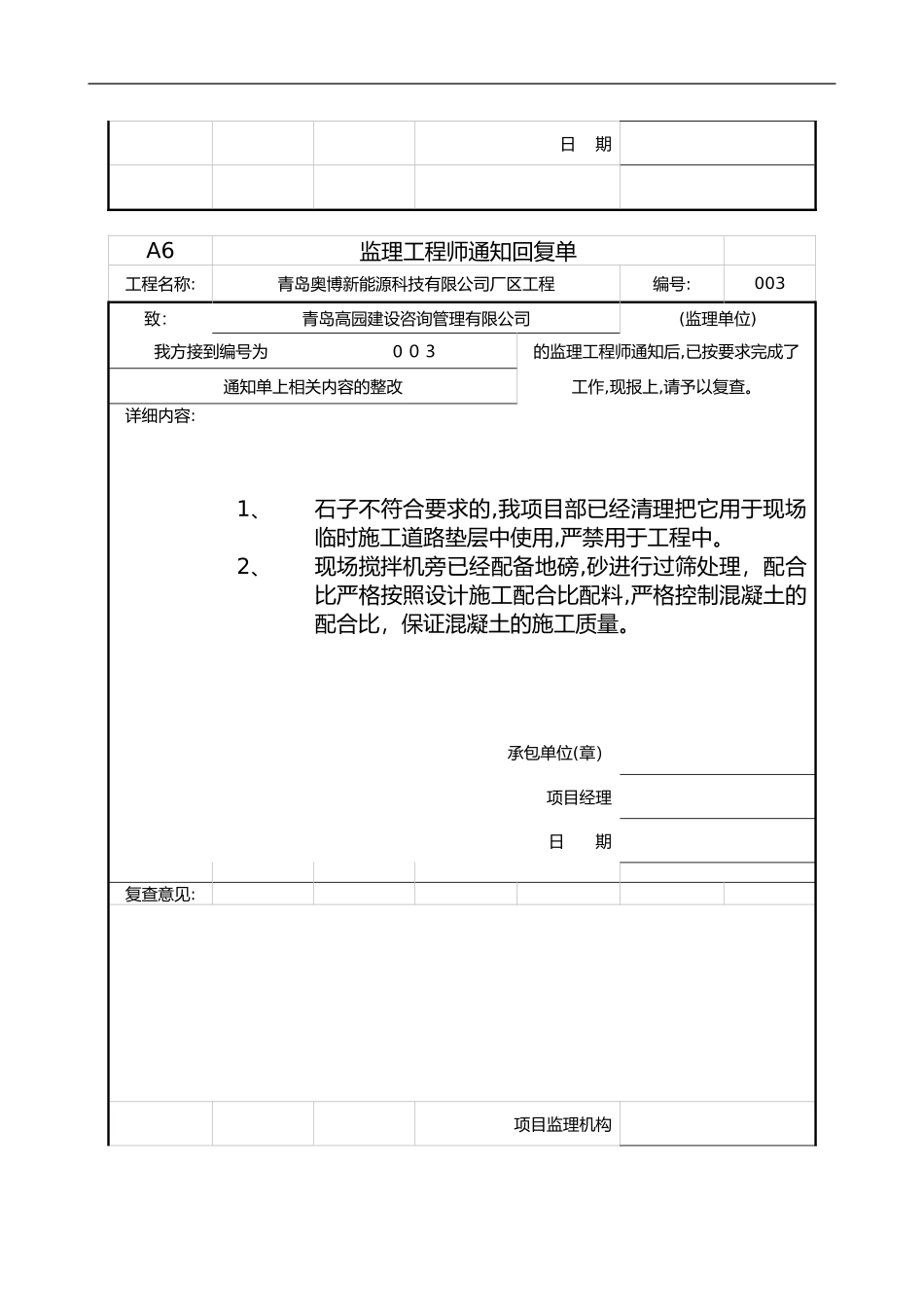

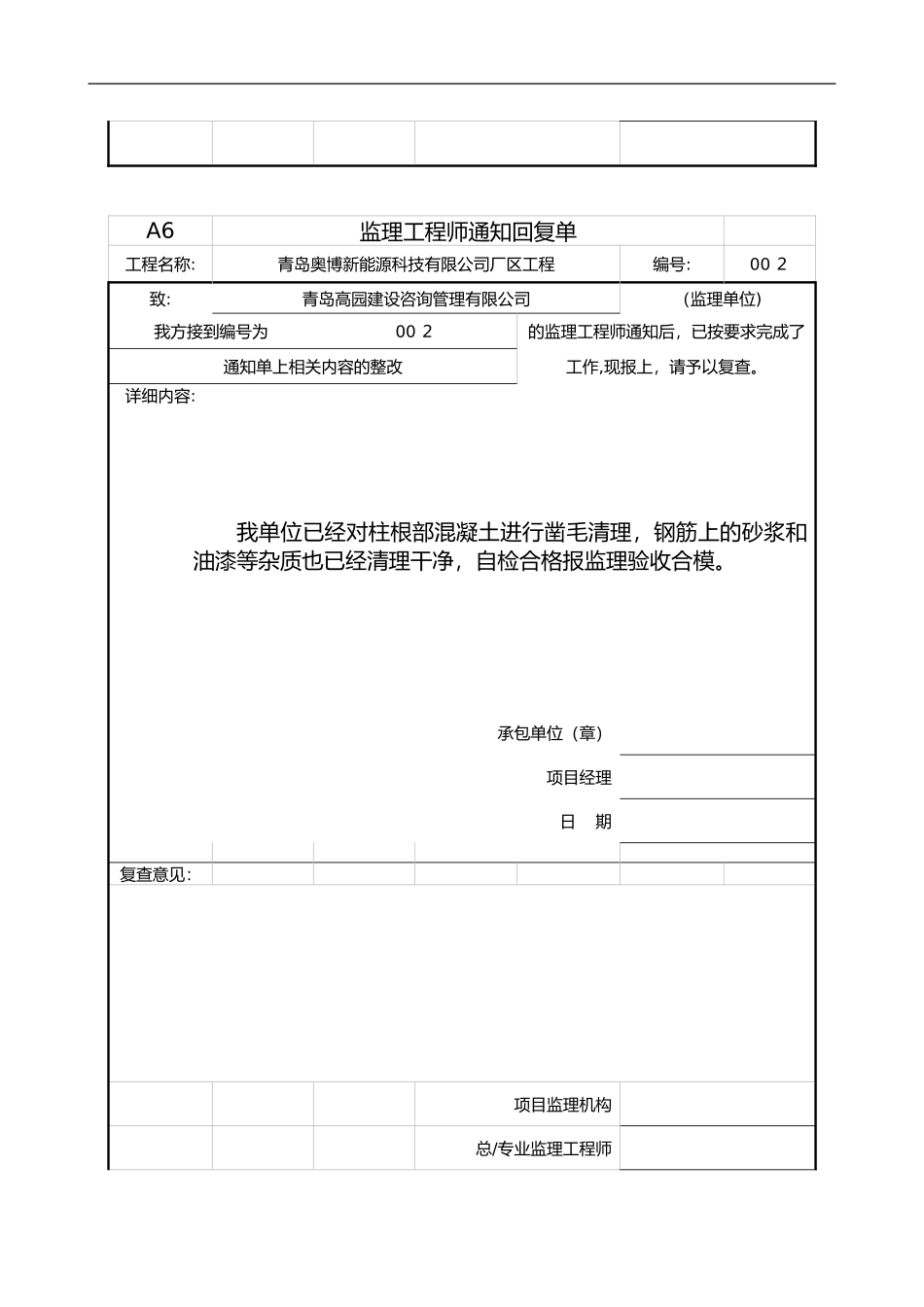

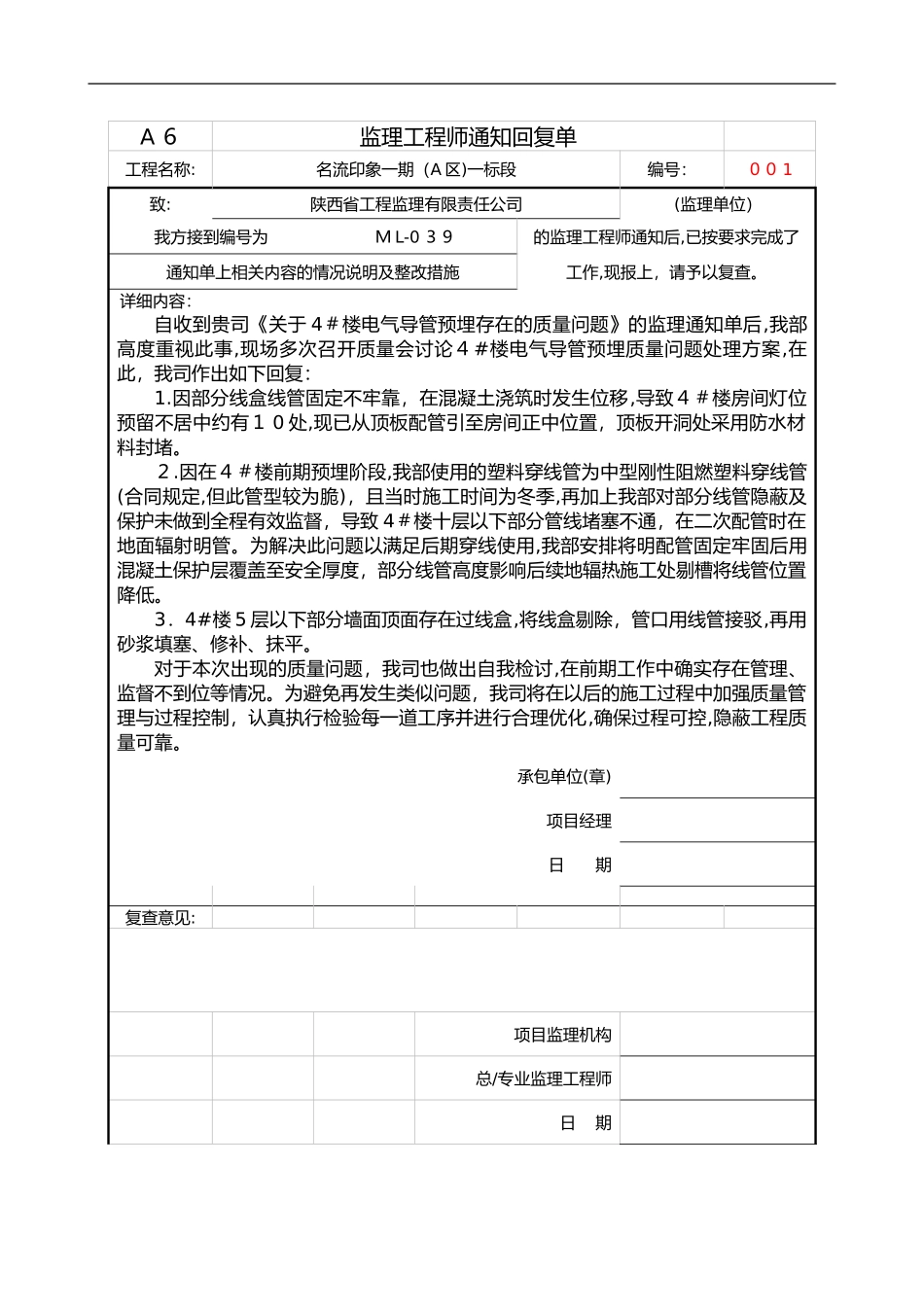

A6监理工程师通知回复单工程名称:名流印象一期(A区)一标段编号:001致:陕西省工程监理有限责任公司(监理单位)我方接到编号为ML-039的监理工程师通知后,已按要求完成了通知单上相关内容的情况说明及整改措施工作,现报上,请予以复查。详细内容:自收到贵司《关于4#楼电气导管预埋存在的质量问题》的监理通知单后,我部高度重视此事,现场多次召开质量会讨论4#楼电气导管预埋质量问题处理方案,在此,我司作出如下回复:1.因部分线盒线管固定不牢靠,在混凝土浇筑时发生位移,导致4#楼房间灯位预留不居中约有10处,现已从顶板配管引至房间正中位置,顶板开洞处采用防水材料封堵。2.因在4#楼前期预埋阶段,我部使用的塑料穿线管为中型刚性阻燃塑料穿线管(合同规定,但此管型较为脆),且当时施工时间为冬季,再加上我部对部分线管隐蔽及保护未做到全程有效监督,导致4#楼十层以下部分管线堵塞不通,在二次配管时在地面辐射明管。为解决此问题以满足后期穿线使用,我部安排将明配管固定牢固后用混凝土保护层覆盖至安全厚度,部分线管高度影响后续地辐热施工处剔槽将线管位置降低。3.4#楼5层以下部分墙面顶面存在过线盒,将线盒剔除,管口用线管接驳,再用砂浆填塞、修补、抹平。对于本次出现的质量问题,我司也做出自我检讨,在前期工作中确实存在管理、监督不到位等情况。为避免再发生类似问题,我司将在以后的施工过程中加强质量管理与过程控制,认真执行检验每一道工序并进行合理优化,确保过程可控,隐蔽工程质量可靠。承包单位(章)项目经理日期复查意见:项目监理机构总/专业监理工程师日期A6监理工程师通知回复单工程名称:青岛奥博新能源科技有限公司厂区工程编号:002致:青岛高园建设咨询管理有限公司(监理单位)我方接到编号为002的监理工程师通知后,已按要求完成了通知单上相关内容的整改工作,现报上,请予以复查。详细内容:我单位已经对柱根部混凝土进行凿毛清理,钢筋上的砂浆和油漆等杂质也已经清理干净,自检合格报监理验收合模。承包单位(章)项目经理日期复查意见:项目监理机构总/专业监理工程师日期A6监理工程师通知回复单工程名称:青岛奥博新能源科技有限公司厂区工程编号:003致:青岛高园建设咨询管理有限公司(监理单位)我方接到编号为003的监理工程师通知后,已按要求完成了通知单上相关内容的整改工作,现报上,请予以复查。详细内容:1、石子不符合要求的,我项目部已经清理把它用于现场临时施工道路垫层中使用,严禁用于工程中。2、现场搅拌机旁已经配备地磅,砂进行过筛处理,配合比严格按照设计施工配合比配料,严格控制混凝土的配合比,保证混凝土的施工质量。承包单位(章)项目经理日期复查意见:项目监理机构总/专业监理工程师日期A6监理工程师通知回复单工程名称:青岛奥博新能源科技有限公司厂区工程编号:004致:青岛高园建设咨询管理有限公司(监理单位)我方接到编号为004的监理工程师通知后,已按要求完成了通知单上相关内容的整改工作,现报上,请予以复查。详细内容:钢结构基础螺栓材料质量证明及复验等资料已经要求钢结构制作厂家提供相关资料及材质证明,立即进行补报各类资料。承包单位(章)项目经理日期复查意见:项目监理机构总/专业监理工程师日期A6监理工程师通知回复单工程名称:青岛奥博新能源科技有限公司厂区工程编号:005致:青岛高园建设咨询管理有限公司(监理单位)我方接到编号为005的监理工程师通知后,已按要求完成了通知单上相关内容的整改工作,现报上,请予以复查。详细内容:1、我单位对现有的砂进行过筛处理,以后进场的砂严格控制沙石质量。2、构造柱安装严格按照规范要求施工,确保搭接长度和箍筋质量。3、各分部工序报验严格按照规范程序报验。4、各种进场材料及时严格地按照规范程序报验。5、监理通知单及时整改到位并回复。承包单位(章)项目经理日期复查意见:项目监理机构总/专业监理工程师日期A6监理工程师通知回复单工程名称:青岛奥博新能源科技有限公司厂区工程编号:006致:青岛高园建设咨询管理有限公司(监理单位)我方接到编号为006的监理工程师通知后,已按要求完成了通知单上相关内容的整改工作,现报上,...
