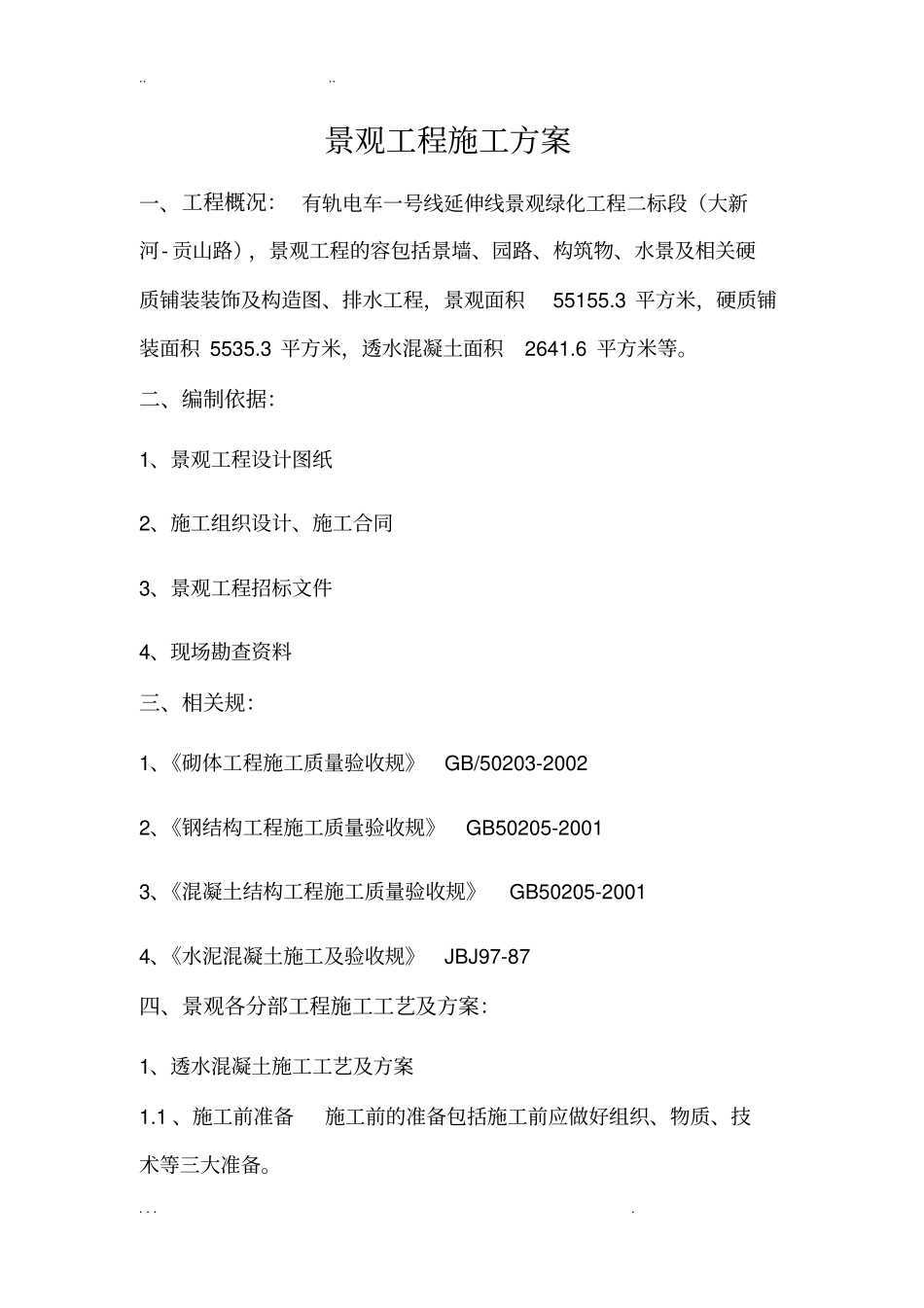

景观工程施工方案一、工程概况: 有轨电车一号线延伸线景观绿化工程二标段(大新河- 贡山路),景观工程的容包括景墙、园路、构筑物、水景及相关硬质铺装装饰及构造图、排水工程,景观面积55155
3 平方米,硬质铺装面积 5535
3 平方米,透水混凝土面积2641
6 平方米等
二、编制依据:1、景观工程设计图纸2、施工组织设计、施工合同3、景观工程招标文件4、现场勘查资料三、相关规:1、《砌体工程施工质量验收规》GB/50203-2002 2、《钢结构工程施工质量验收规》GB50205-2001 3、《混凝土结构工程施工质量验收规》GB50205-2001 4、《水泥混凝土施工及验收规》JBJ97-87 四、景观各分部工程施工工艺及方案:1、透水混凝土施工工艺及方案1

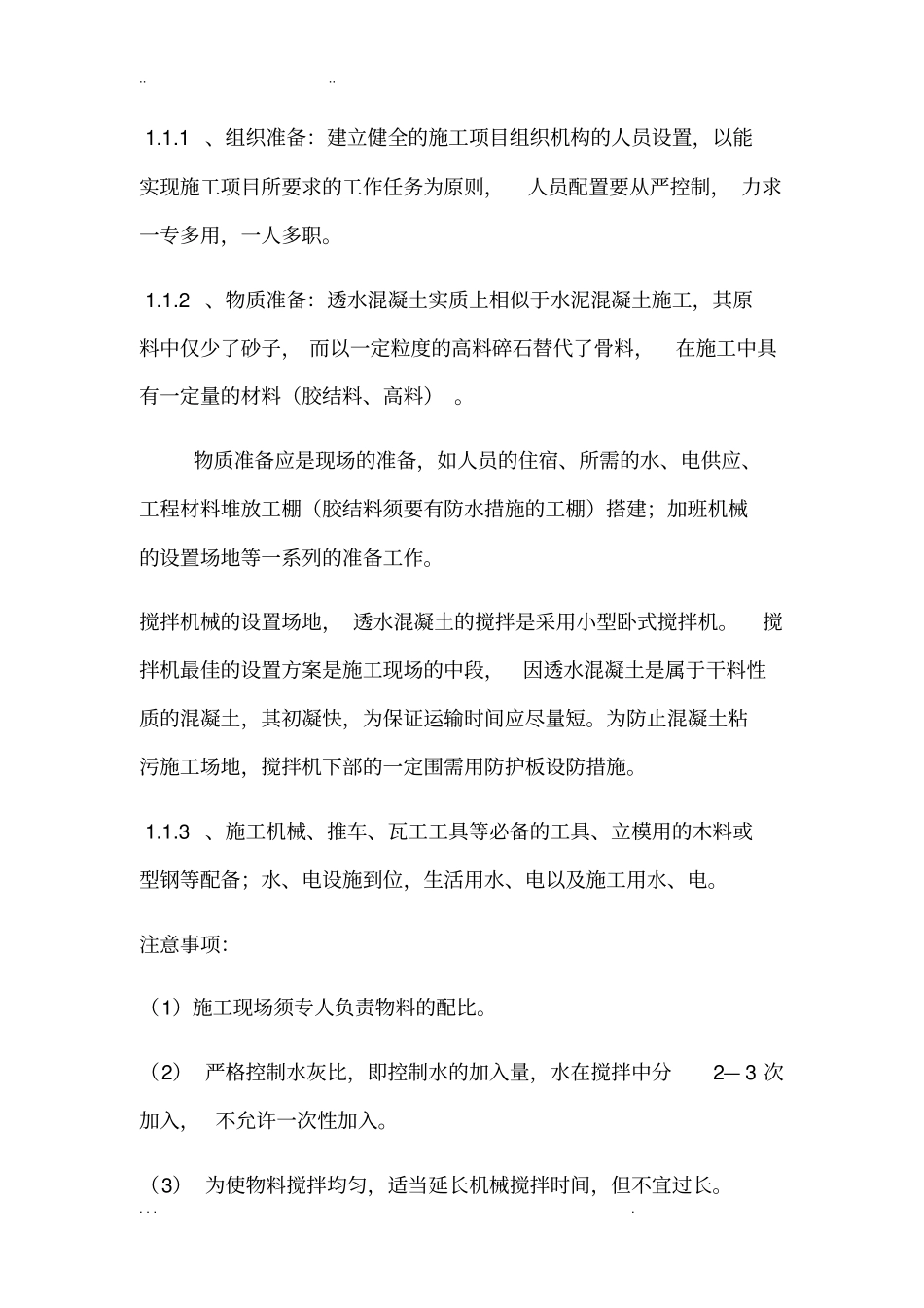

1 、施工前准备施工前的准备包括施工前应做好组织、物质、技术等三大准备
1 、组织准备:建立健全的施工项目组织机构的人员设置,以能实现施工项目所要求的工作任务为原则,人员配置要从严控制, 力求一专多用,一人多职
2 、物质准备:透水混凝土实质上相似于水泥混凝土施工,其原料中仅少了砂子, 而以一定粒度的高料碎石替代了骨料,在施工中具有一定量的材料(胶结料、高料)
物质准备应是现场的准备,如人员的住宿、所需的水、电供应、工程材料堆放工棚(胶结料须要有防水措施的工棚)搭建;加班机械的设置场地等一系列的准备工作
搅拌机械的设置场地, 透水混凝土的搅拌是采用小型卧式搅拌机
搅拌机最佳的设置方案是施工现场的中段,因透水混凝土是属于干料性质的混凝土,其初凝快,为保证运输时间应尽量短
为防止混凝土粘污施工场地,搅拌机下部的一定围需用防护板设防措施

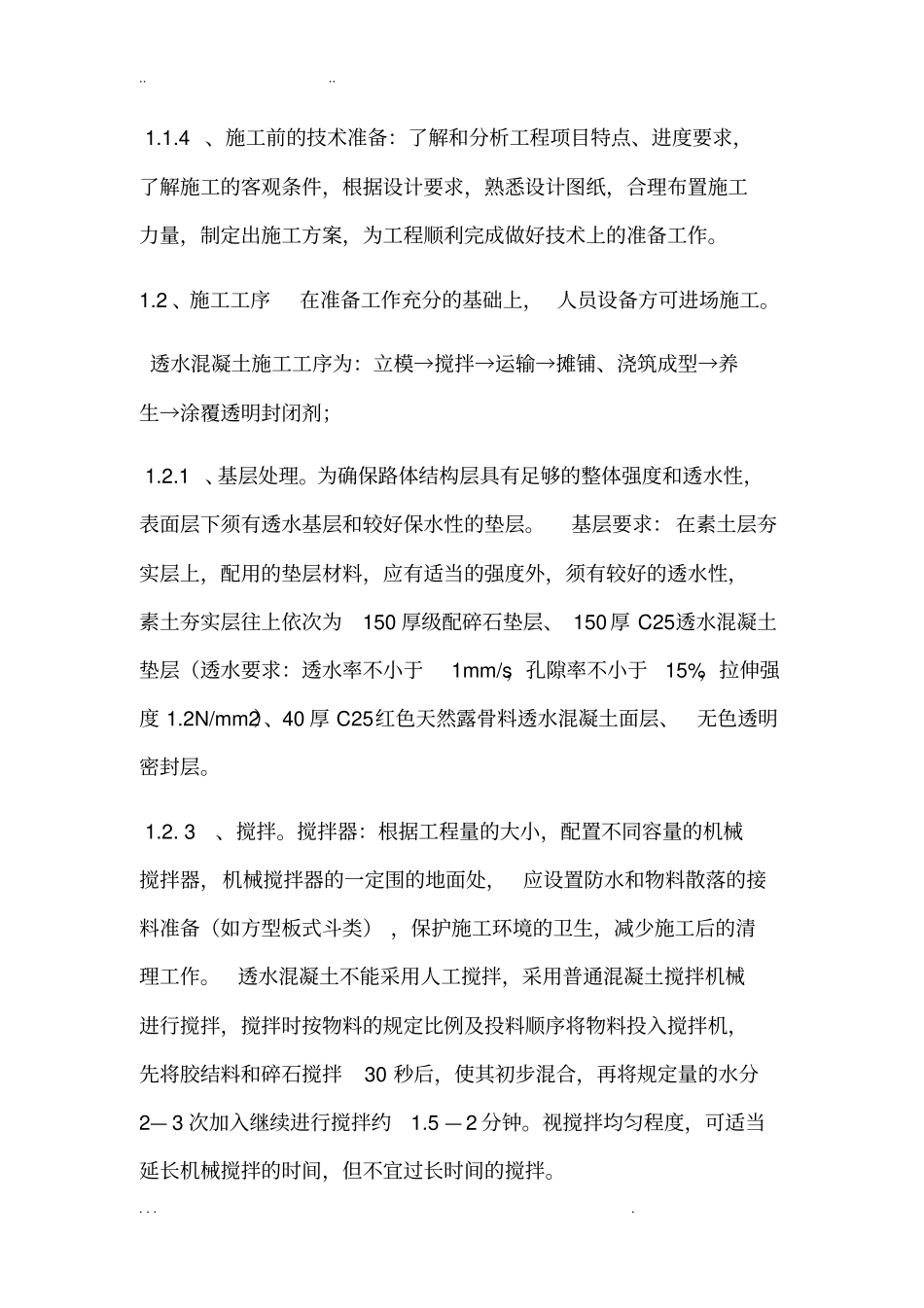

3 、施工机械、推车、瓦工工具等必备的工具、立模用的木料或型钢等配备;水、电设施到位,生活用水、
