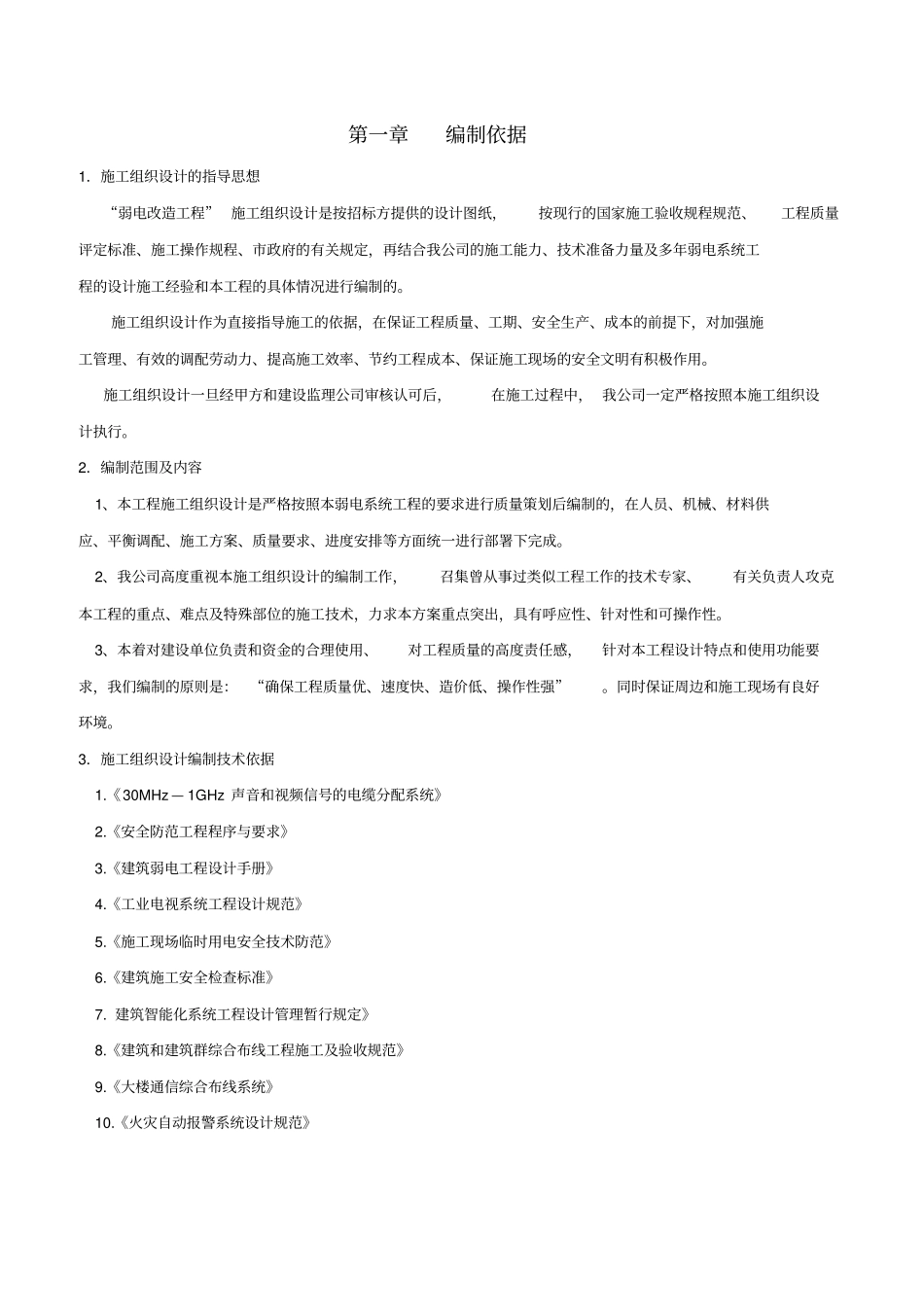

第一章编制依据1.施工组织设计的指导思想“弱电改造工程” 施工组织设计是按招标方提供的设计图纸,按现行的国家施工验收规程规范、工程质量评定标准、施工操作规程、市政府的有关规定,再结合我公司的施工能力、技术准备力量及多年弱电系统工程的设计施工经验和本工程的具体情况进行编制的。施工组织设计作为直接指导施工的依据,在保证工程质量、工期、安全生产、成本的前提下,对加强施工管理、有效的调配劳动力、提高施工效率、节约工程成本、保证施工现场的安全文明有积极作用。施工组织设计一旦经甲方和建设监理公司审核认可后,在施工过程中, 我公司一定严格按照本施工组织设计执行。2.编制范围及内容1、本工程施工组织设计是严格按照本弱电系统工程的要求进行质量策划后编制的,在人员、机械、材料供应、平衡调配、施工方案、质量要求、进度安排等方面统一进行部署下完成。2、我公司高度重视本施工组织设计的编制工作,召集曾从事过类似工程工作的技术专家、有关负责人攻克本工程的重点、难点及特殊部位的施工技术,力求本方案重点突出,具有呼应性、针对性和可操作性。3、本着对建设单位负责和资金的合理使用、对工程质量的高度责任感,针对本工程设计特点和使用功能要求,我们编制的原则是:“确保工程质量优、速度快、造价低、操作性强”。同时保证周边和施工现场有良好环境。3.施工组织设计编制技术依据1.《30MHz — 1GHz 声音和视频信号的电缆分配系统》2.《安全防范工程程序与要求》3.《建筑弱电工程设计手册》4.《工业电视系统工程设计规范》5.《施工现场临时用电安全技术防范》6.《建筑施工安全检查标准》7. 建筑智能化系统工程设计管理暂行规定》8.《建筑和建筑群综合布线工程施工及验收规范》9.《大楼通信综合布线系统》10.《火灾自动报警系统设计规范》第二章工程概况1.工程内容弱电改造工程,位于:沈河区惠工南四路11 号,总建筑面积约6280㎡。根据甲方要求,本次能化系统弱电集成系统工程包括以下七个项目:1) 楼宇综合布线子系统2)网络交换及程控电话子系统3) 核心机房装修及电气子系统4) 核心机房监控门禁子系统5)公共广播子系统6)安防监控子系统7)周界安全防范子系统2.总工期要求按总体建设工程基本要求,以及招标单位针对本项目工程的计划、要求, 总承包施工单位施工进度要求,制定相应的工期计划,并保证按计划施工,按期保质完成本工程。本工程工期要求:合同签订后90 天。要求质量标准:合...
