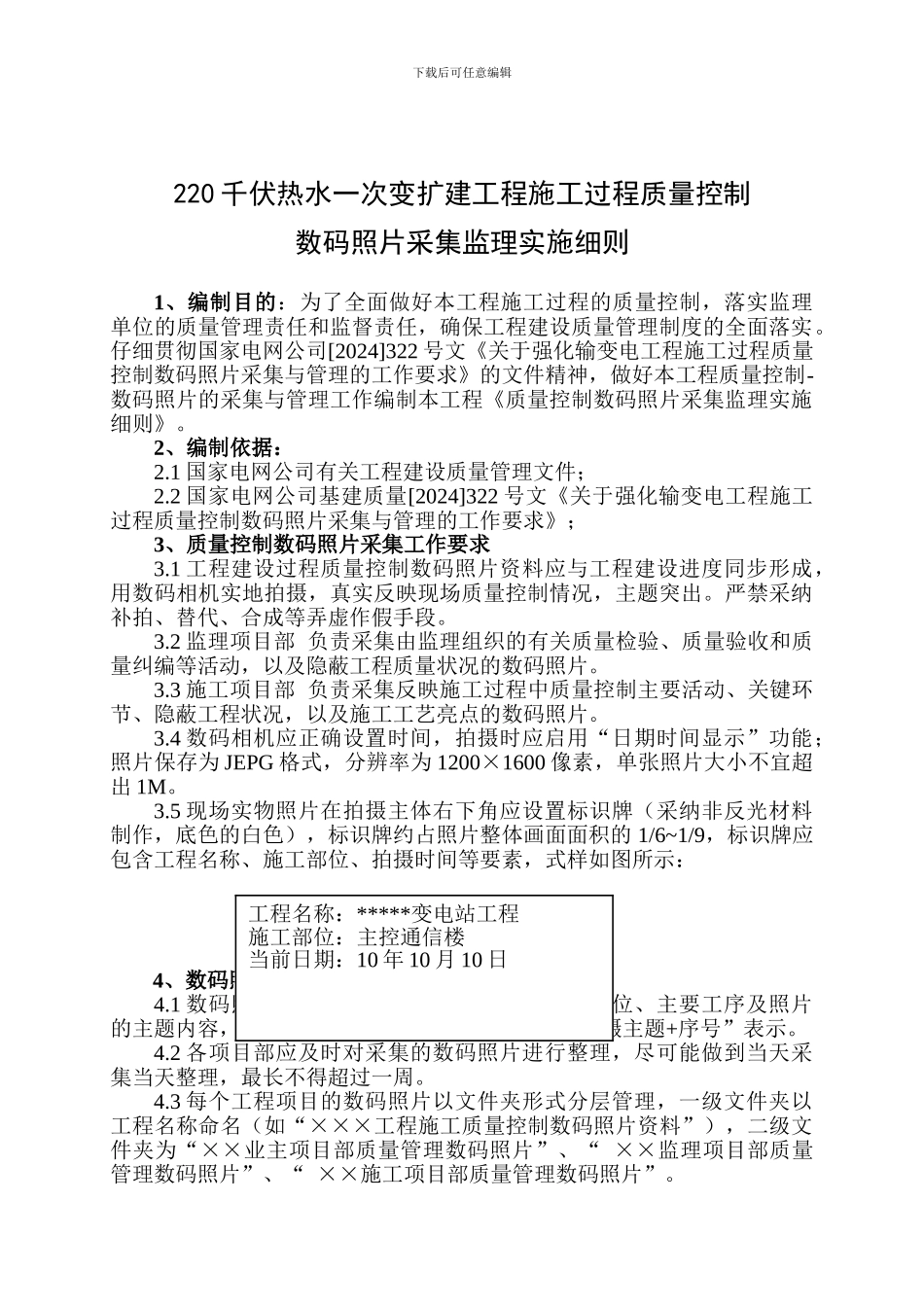

下载后可任意编辑220 千伏热水一次变扩建工程施工过程质量控制数码照片采集监理实施细则1、编制目的:为了全面做好本工程施工过程的质量控制,落实监理单位的质量管理责任和监督责任,确保工程建设质量管理制度的全面落实。仔细贯彻国家电网公司[2024]322 号文《关于强化输变电工程施工过程质量控制数码照片采集与管理的工作要求》的文件精神,做好本工程质量控制-数码照片的采集与管理工作编制本工程《质量控制数码照片采集监理实施细则》。2、编制依据:2.1 国家电网公司有关工程建设质量管理文件;2.2 国家电网公司基建质量[2024]322 号文《关于强化输变电工程施工过程质量控制数码照片采集与管理的工作要求》;3、质量控制数码照片采集工作要求3.1 工程建设过程质量控制数码照片资料应与工程建设进度同步形成,用数码相机实地拍摄,真实反映现场质量控制情况,主题突出。严禁采纳补拍、替代、合成等弄虚作假手段。3.2 监理项目部 负责采集由监理组织的有关质量检验、质量验收和质量纠编等活动,以及隐蔽工程质量状况的数码照片。3.3 施工项目部 负责采集反映施工过程中质量控制主要活动、关键环节、隐蔽工程状况,以及施工工艺亮点的数码照片。3.4 数码相机应正确设置时间,拍摄时应启用“日期时间显示”功能;照片保存为 JEPG 格式,分辨率为 1200×1600 像素,单张照片大小不宜超出 1M。3.5 现场实物照片在拍摄主体右下角应设置标识牌(采纳非反光材料制作,底色的白色),标识牌约占照片整体画面面积的 1/6~1/9,标识牌应包含工程名称、施工部位、拍摄时间等要素,式样如图所示:4、数码照片的管理工作要求4.1 数码照片应单独命名,名称应能反映工程部位、主要工序及照片的主题内容,并尽可能简洁,一般以“拍摄时间+拍摄主题+序号”表示。4.2 各项目部应及时对采集的数码照片进行整理,尽可能做到当天采集当天整理,最长不得超过一周。4.3 每个工程项目的数码照片以文件夹形式分层管理,一级文件夹以工程名称命名(如“×××工程施工质量控制数码照片资料”),二级文件夹为“××业主项目部质量管理数码照片”、“ ××监理项目部质量管理数码照片”、“ ××施工项目部质量管理数码照片”。工程名称:*****变电站工程施工部位:主控通信楼当前日期:10 年 10 月 10 日下载后可任意编辑4.4 项目监理部所拍摄的工程数码照片归入“××监理项目部质量管理数码照片”文件夹。4.5 变电工程划分“材料设备检验...
