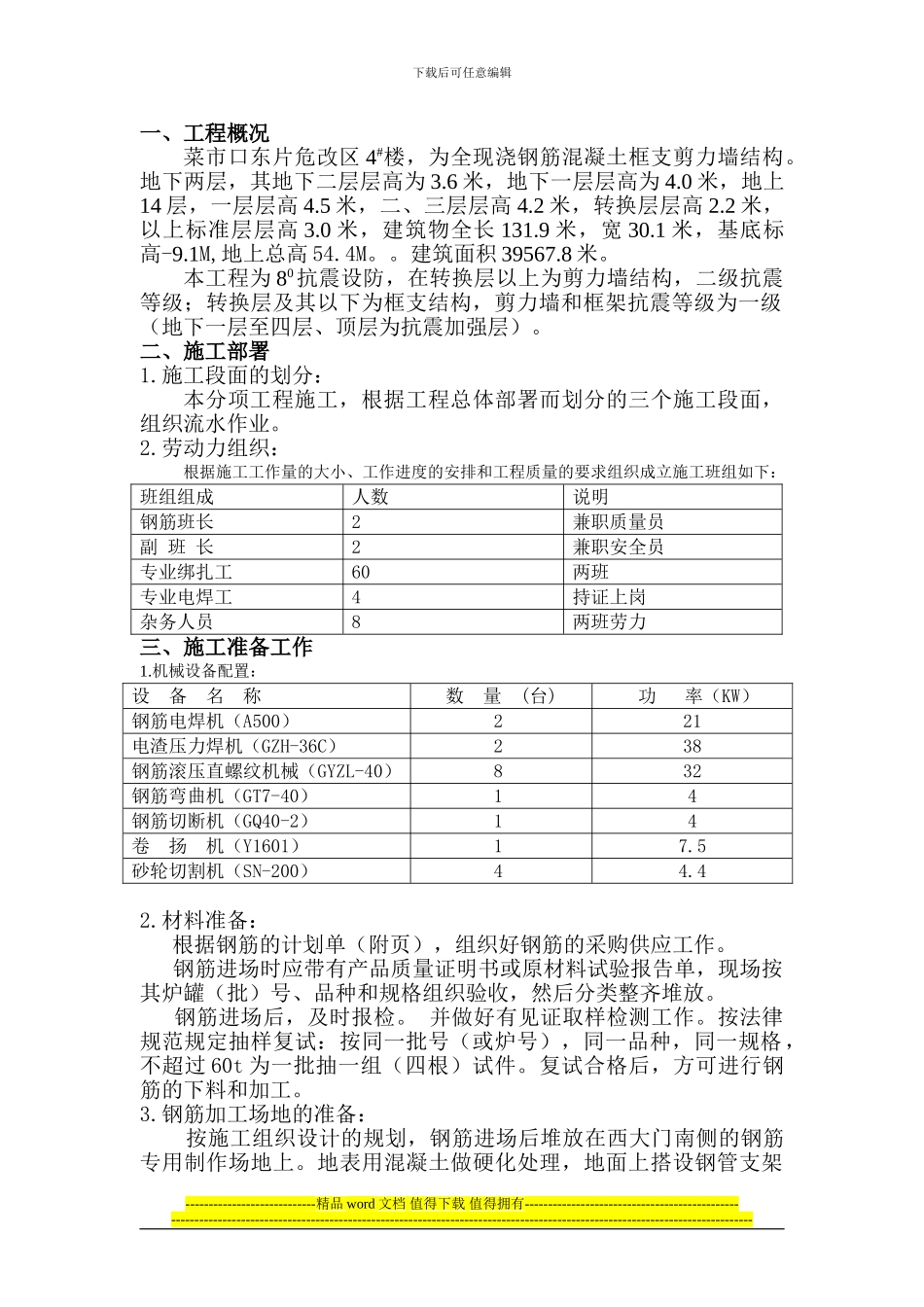

下载后可任意编辑一、工程概况菜市口东片危改区 4#楼,为全现浇钢筋混凝土框支剪力墙结构
地下两层,其地下二层层高为 3
6 米,地下一层层高为 4
0 米,地上 14 层,一层层高 4
5 米,二、三层层高 4
2 米,转换层层高 2
2 米,以上标准层层高 3
0 米,建筑物全长 131
9 米,宽 30
1 米,基底标高-9
1M,地上总高 54
建筑面积 39567
本工程为 80抗震设防,在转换层以上为剪力墙结构,二级抗震等级;转换层及其以下为框支结构,剪力墙和框架抗震等级为一级(地下一层至四层、顶层为抗震加强层)

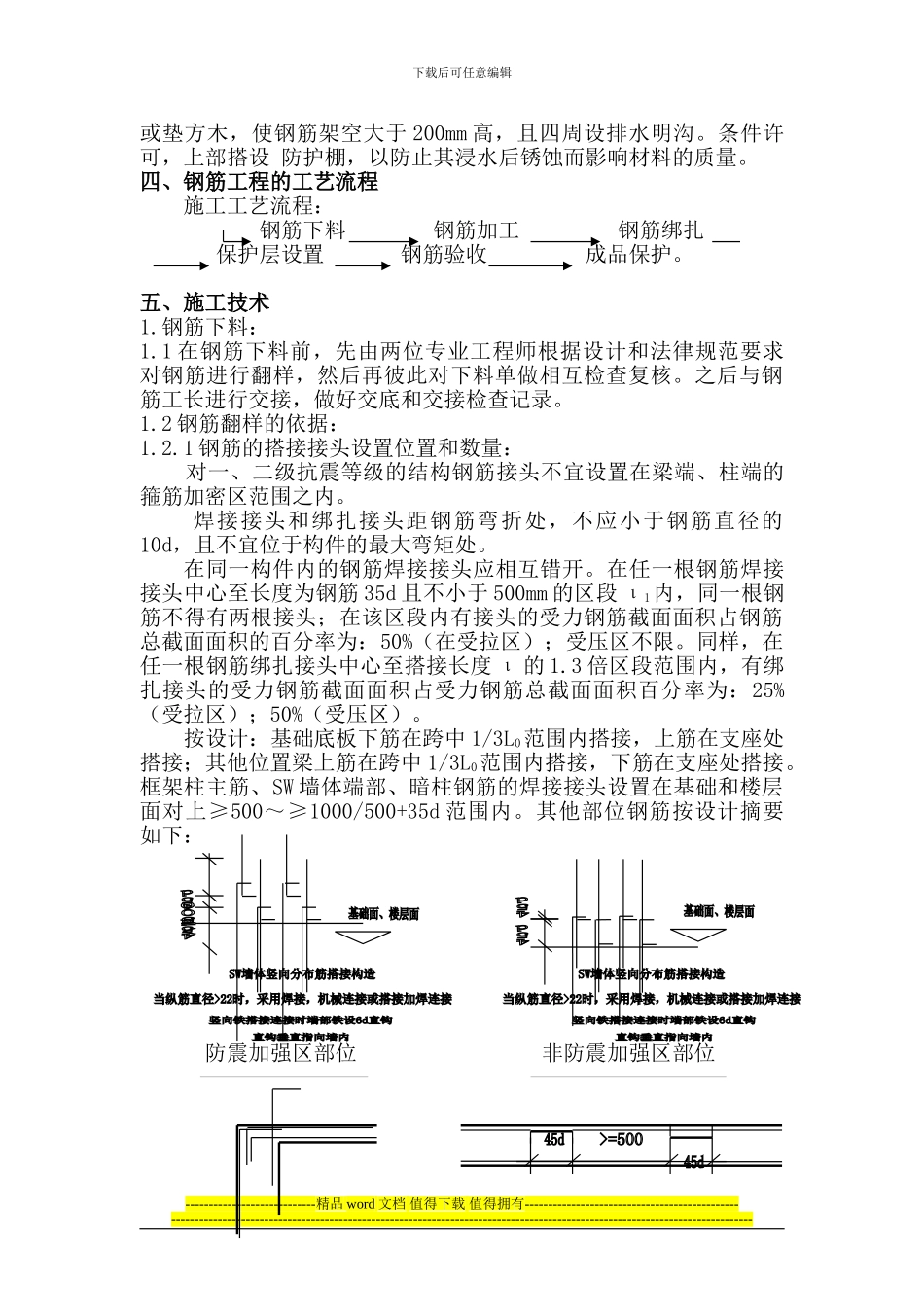

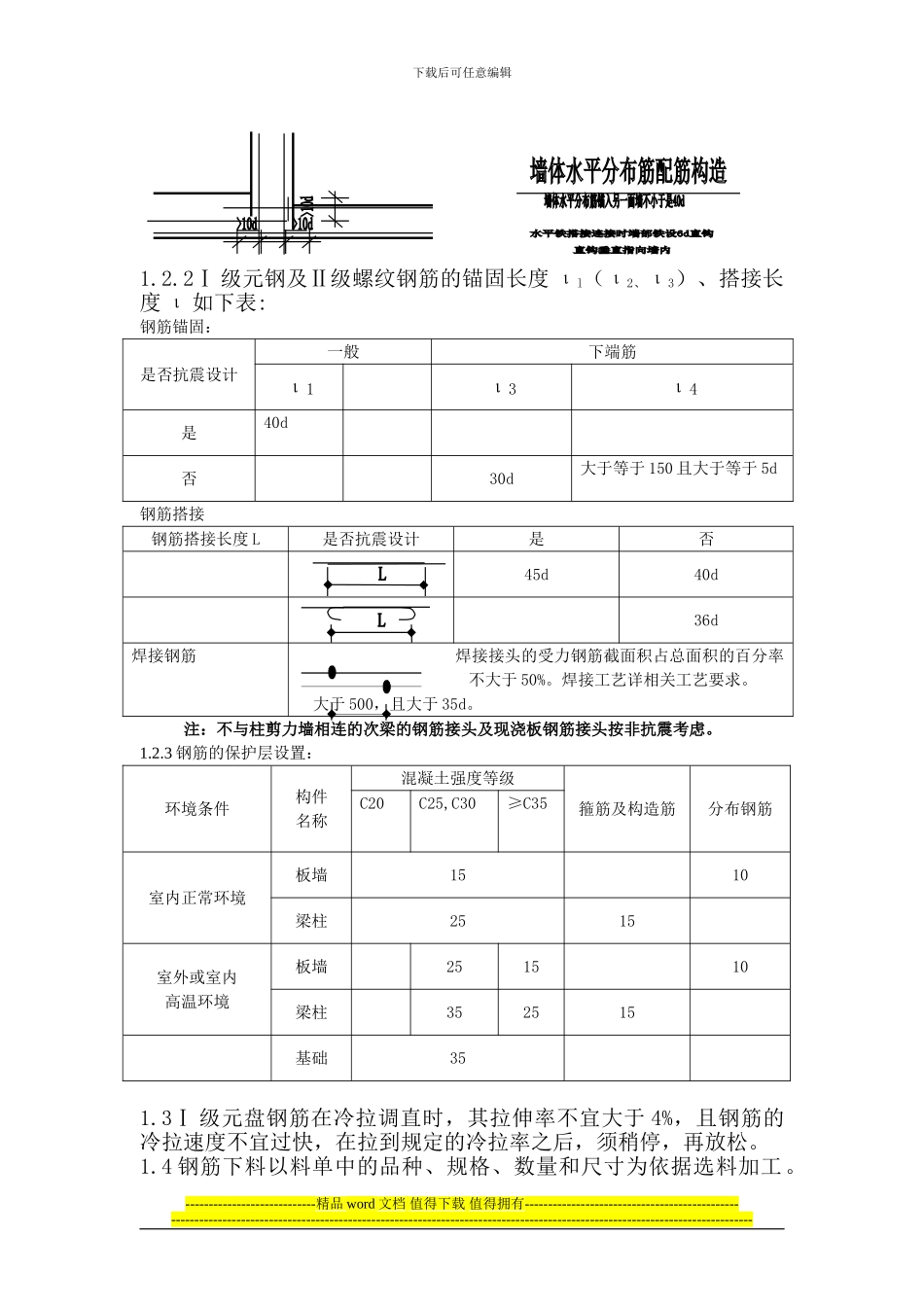

二、施工部署1
施工段面的划分:本分项工程施工,根据工程总体部署而划分的三个施工段面,组织流水作业
劳动力组织:根据施工工作量的大小、工作进度的安排和工程质量的要求组织成立施工班组如下:班组组成人数说明钢筋班长2兼职质量员副 班 长2兼职安全员专业绑扎工60两班专业电焊工4持证上岗杂务人员8两班劳力三、施工准备工作1
机械设备配置:设 备 名 称数 量 (台)功 率(KW)钢筋电焊机(A500)221电渣压力焊机(GZH-36C)238钢筋滚压直螺纹机械(GYZL-40)832钢筋弯曲机(GT7-40) 14钢筋切断机(GQ40-2)14卷 扬 机(Y1601)17
5砂轮切割机(SN-200)44
材料准备: 根据钢筋的计划单(附页),组织好钢筋的采购供应工作
钢筋进场时应带有产品质量证明书或原材料试验报告单,现场按其炉罐(批)号、品种和规格组织验收,然后分类整齐堆放
钢筋进场后,及时报检
并做好有见证取样检测工作
按法律规范规定抽样复试:按同一批号(或炉号),同一品种,同一规格,不超过 60t 为一批抽一组(四根)试件
复试合格后,方可进行钢筋的下料和加工
钢筋加工场地的准备: 按施工组织设计的规划,钢筋进场后堆放
