下载后可任意编辑铝格栅吊顶施工工艺一、 作业条件(1)铝格栅吊顶工程在施工前应熟悉施工图纸及设计说明书并应熟悉施工现场情况
(2)屋面或楼面的防水层施工完成并且验收合格
门窗安装完成并且验收合格
墙面抹灰完成
(3)施工前应按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验
(4)对吊顶内的管道、设备的安装及水管试压进行验收
(5)顶棚内其他作业项目已经完成
(6)墙面体预埋木砖及吊筋的数量和质量经检查验收符合法律规范要求
(7)供吊顶用的电源已经接通并且提供到施工现场
(8)供吊顶用的脚手架已搭设完成经检查符合要求
(9)供吊顶用的材料和极具工具已到现场或按现场要求加工成型
(10)吊顶工程在施工中应做好各项施工记录收集好各种有关文件
(11)材料进场验收记录和复验报告技术交底记录二、施工工艺流程 顶棚标高弹水平线—安装吊杆—轻钢龙骨安装—弹簧片安装—格栅主副骨组装—铝格栅安装三、 流程节点做法1 弹线 用水准仪在房间内每个墙柱角上抄出水平点若墙体较长中间也应适当抄几个点弹出水准线水准线距地面一般为 500㎜从水准线量至吊顶设计高度用粉线沿墙柱弹出水准线即为吊顶格栅的下皮线

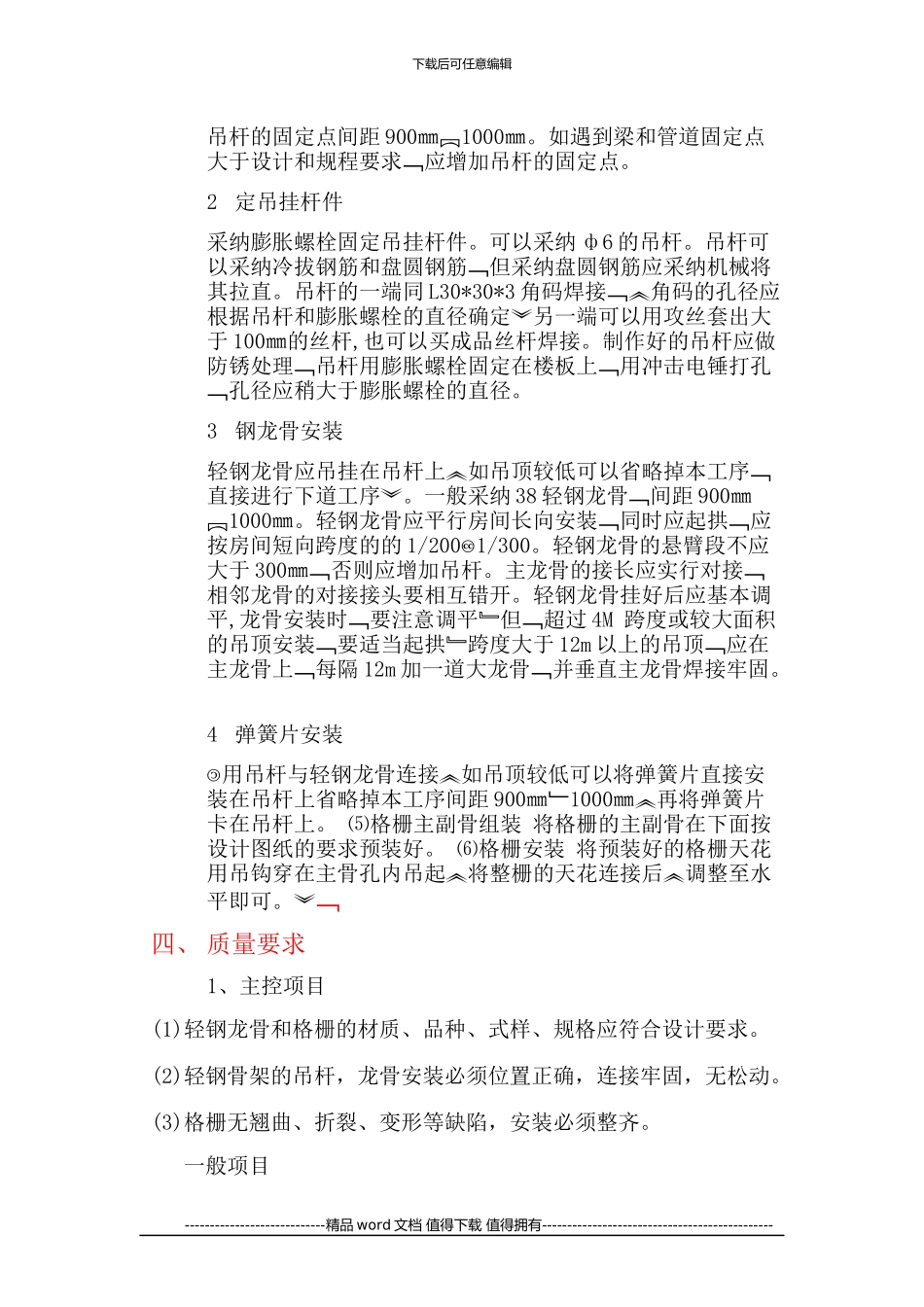

同时按吊顶平面图在混凝土顶板弹出主龙骨的位置
主龙骨应从吊顶中心向两边分最大间距为1000㎜并标出吊杆的固定点----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑吊杆的固定点间距 900㎜1000㎜
如遇到梁和管道固定点大于设计和规程要求应增加吊杆的固定点
2 定吊挂杆件 采纳膨胀螺栓固定吊挂杆件
可以采纳 ф6 的吊杆

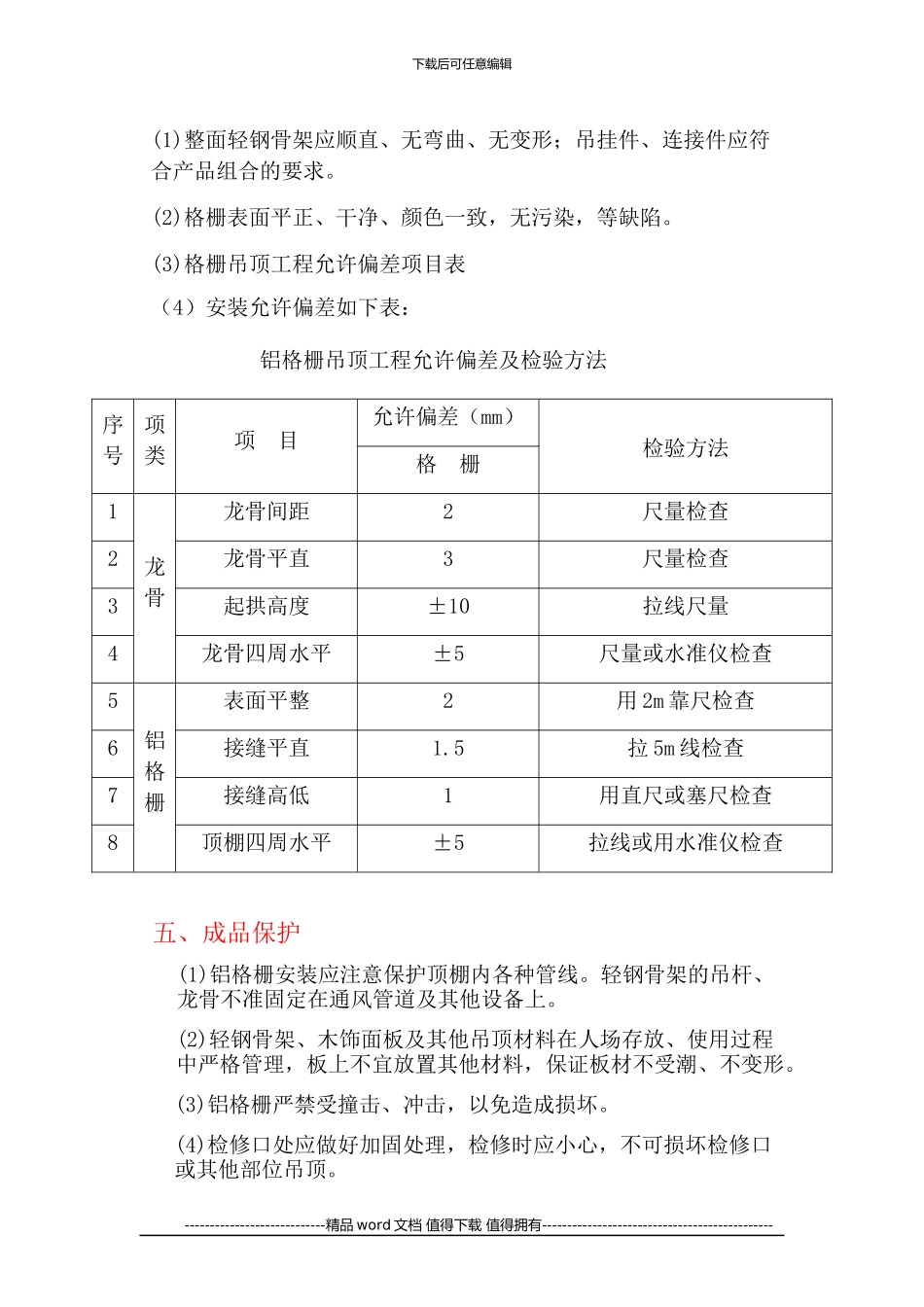

吊杆可以采纳冷拔钢筋和
