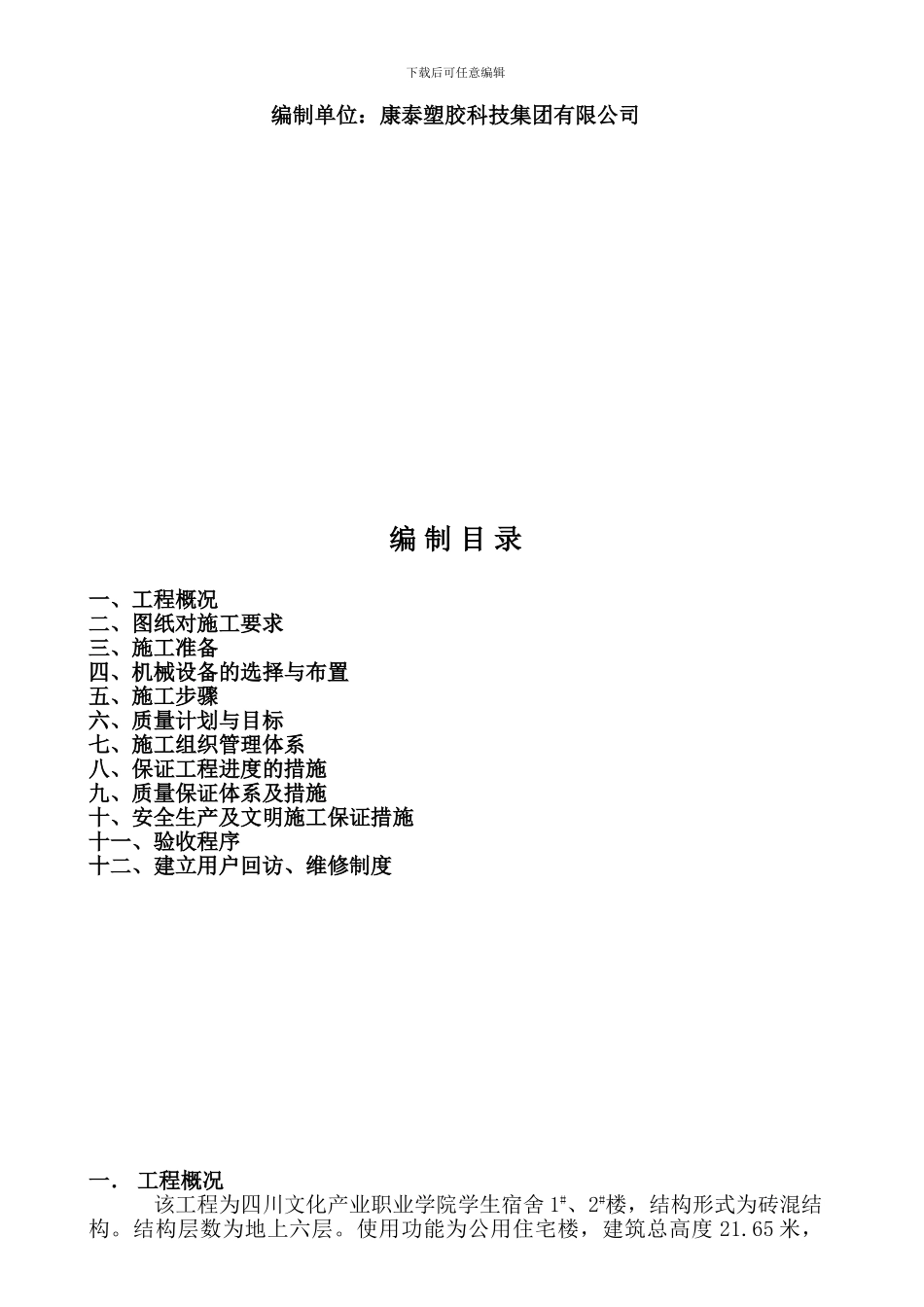

下载后可任意编辑-+懒惰是很奇怪的东西,它使你以为那是安逸,是休息,是福气;但实际上它所给你的是无聊,是倦怠,是消沉;它剥夺你对前途的希望,割断你和别人之间的友情,使你心胸日渐狭窄,对人生也越来越怀疑。—罗兰下载后可任意编辑四川文化产业职业学院学生宿舍 1#、2#楼塑钢门窗施工方案下载后可任意编辑编制单位:康泰塑胶科技集团有限公司编 制 目 录一、工程概况二、图纸对施工要求三、施工准备四、机械设备的选择与布置五、施工步骤六、质量计划与目标七、施工组织管理体系八、保证工程进度的措施九、质量保证体系及措施十、安全生产及文明施工保证措施十一、验收程序十二、建立用户回访、维修制度一. 工程概况 该工程为四川文化产业职业学院学生宿舍 1#、2#楼,结构形式为砖混结构。结构层数为地上六层。使用功能为公用住宅楼,建筑总高度 21.65 米,下载后可任意编辑总建筑面积 15001.86 平方米。本工程建筑外门窗抗风压性能分级为 3 级,气密性能分级为 3 级。门窗玻璃的选用应遵照《建筑玻璃应用技术规程》JGJ113 和地方主管部门的有关规定;普通窗玻采纳详门窗表,单块玻璃面积≥1.5 平方米采纳安全玻璃。门窗立面均表示洞口尺寸,施工时按现场实际洞口尺寸进行调整。注:本表为一栋建筑物门窗数量统计,1#、2#楼为两栋相同建筑面积建筑物。我公司将全心全意投入一流的实力与能力,“精心组织、精心施工”保证其全部工程的完美实现与体现。二、图纸对施工的要求(一) 严格按国家施工法律规范施工下载后可任意编辑(二) 严格按图纸施工(三) 严格按企业标准施工三、施工准备 根据本工程的特点及工期要求,特作以下布置。(一) 施工资料准备 办理进场施工有关的一切手续,施工图经过会审,施工组织方案经过批准并交底。(二) 技术准备 工程技术人员熟悉施工图纸和相关设计资料,充分了解和掌握设计的设计意图,结构特点及技术要求,保证施工顺利进行。(三) 劳动力准备 各项施工人员计划落实,随时可以调动进场,并已经过必要的岗位技术、质量、安全、消防教育。(四)制作工艺: 工艺流程: 材料进场~ ~现场检验 ~ ~型材下料~ ~安装衬钢~~焊接型材~~~清理焊缝 ~~安装辅件~ ~检验 (五)保证塑钢门窗制作的质量标准:1、 型材入库的标准:长度允许偏差 +1.0mm,断面尺寸允许偏差+0.5mm,主壁厚允许偏差+0.2mm,外观应色泽均匀、光滑无裂纹和凹凸不平2、 型材下料的标准:长度允许偏差...
