下载后可任意编辑生命是永恒不断的制造,因为在它内部蕴含着过剩的精力,它不断流溢,越出时间和空间的界限,它不停地追求,以形形色色的自我表现的形式表现出来

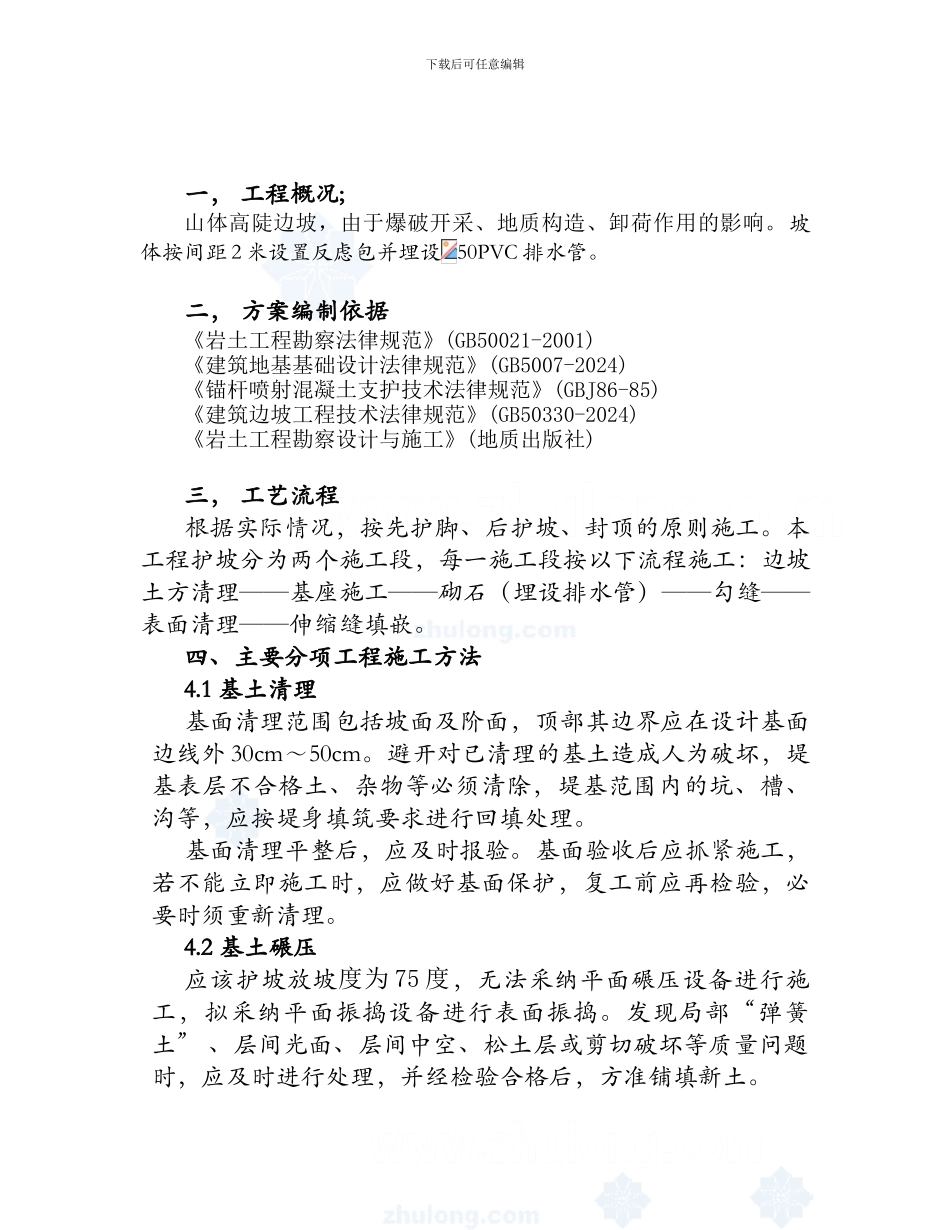

--泰戈尔南充市顺庆区潆华工业园永通地产项目小区护坡浆砌石护坡施工方案编制: 审核: 审定: 下载后可任意编辑一, 工程概况;山体高陡边坡,由于爆破开采、地质构造、卸荷作用的影响
坡体按间距 2 米设置反虑包并埋设 50PVC 排水管
二, 方案编制依据《岩土工程勘察法律规范》(GB50021-2001)《建筑地基基础设计法律规范》(GB5007-2024)《锚杆喷射混凝土支护技术法律规范》(GBJ86-85)《建筑边坡工程技术法律规范》(GB50330-2024)《岩土工程勘察设计与施工》(地质出版社)三, 工艺流程根据实际情况,按先护脚、后护坡、封顶的原则施工
本工程护坡分为两个施工段,每一施工段按以下流程施工:边坡土方清理——基座施工——砌石(埋设排水管)——勾缝——表面清理——伸缩缝填嵌
四、主要分项工程施工方法4
1 基土清理基面清理范围包括坡面及阶面,顶部其边界应在设计基面边线外 30cm~50cm
避开对已清理的基土造成人为破坏,堤基表层不合格土、杂物等必须清除,堤基范围内的坑、槽、沟等,应按堤身填筑要求进行回填处理
基面清理平整后,应及时报验
基面验收后应抓紧施工,若不能立即施工时,应做好基面保护,复工前应再检验,必要时须重新清理
2 基土碾压应该护坡放坡度为 75 度,无法采纳平面碾压设备进行施工,拟采纳平面振捣设备进行表面振捣
发现局部“弹簧土” 、层间光面、层间中空、松土层或剪切破坏等质量问题时,应及时进行处理,并经检验合格后,方准铺填新土
下载后可任意编辑4

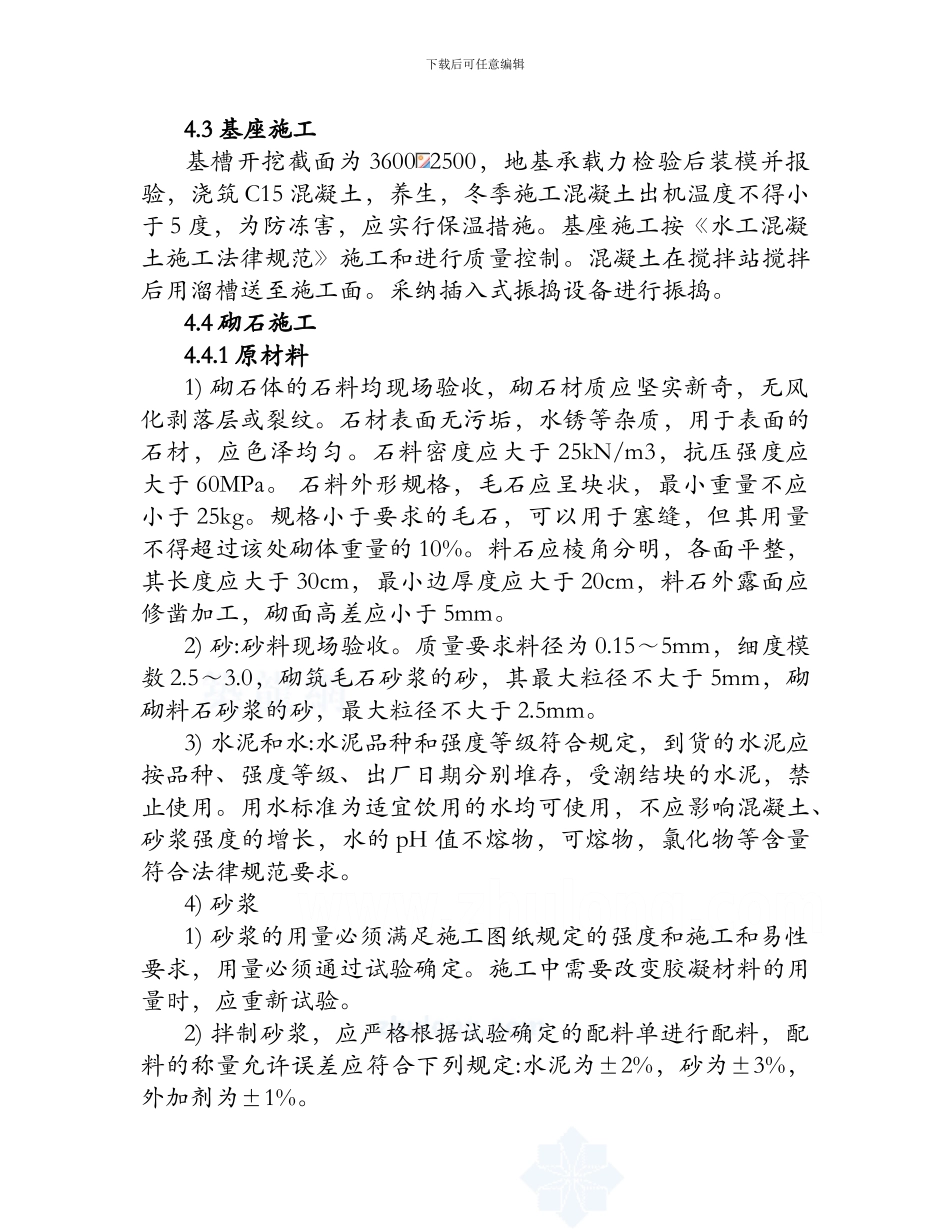

3 基座施工基槽开挖截面为 3600 2500,地基承载力检验后装模并报验,浇筑 C15 混凝土,养生,冬季施工混凝土出机温度不得小于 5
