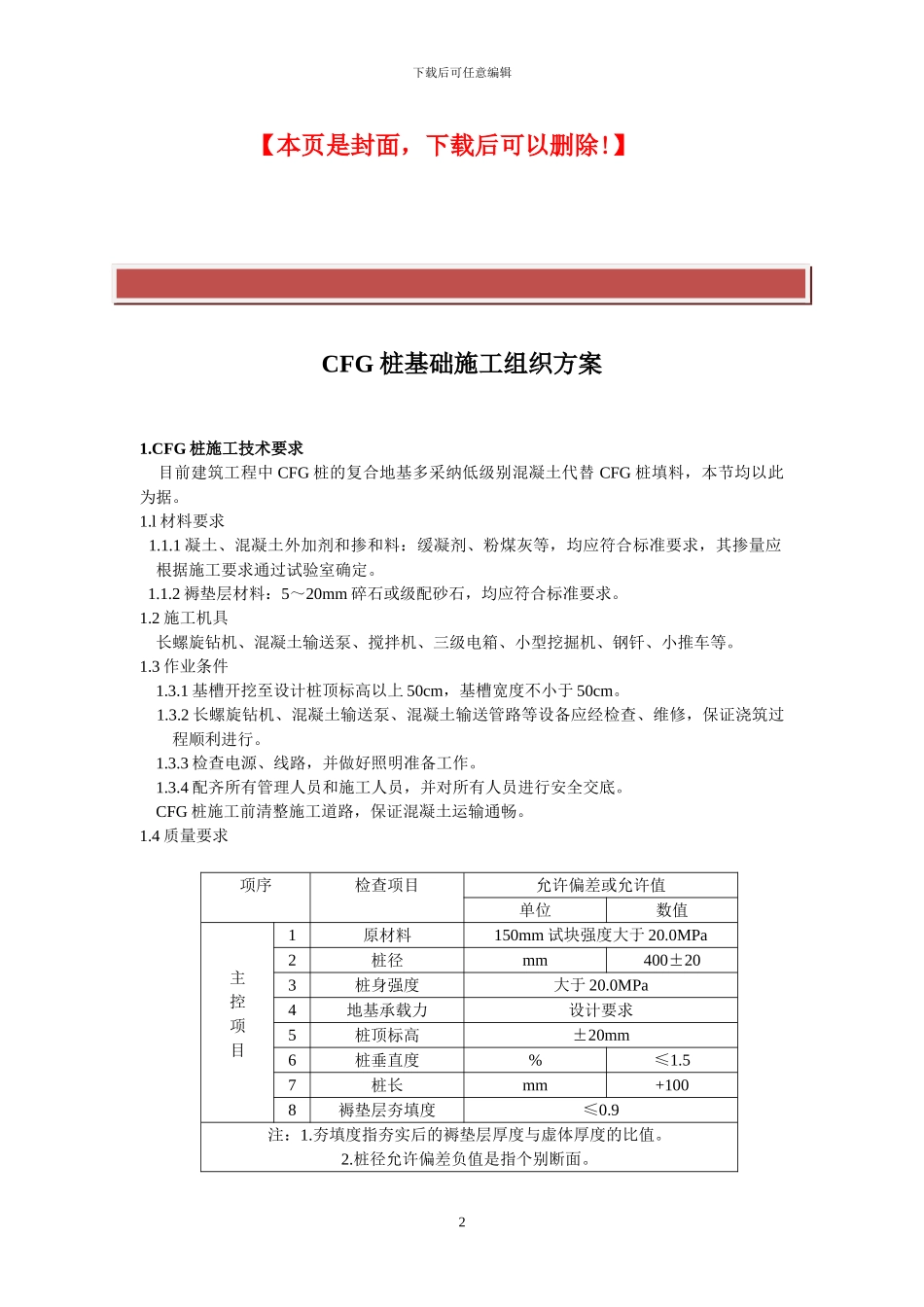

】CFG 桩基础施工组织方案1
CFG 桩施工技术要求 目前建筑工程中 CFG 桩的复合地基多采纳低级别混凝土代替 CFG 桩填料,本节均以此为据
l 材料要求 1
1 凝土、混凝土外加剂和掺和料:缓凝剂、粉煤灰等,均应符合标准要求,其掺量应根据施工要求通过试验室确定
2 褥垫层材料:5~20mm 碎石或级配砂石,均应符合标准要求
2 施工机具 长螺旋钻机、混凝土输送泵、搅拌机、三级电箱、小型挖掘机、钢钎、小推车等
3 作业条件 1
1 基槽开挖至设计桩顶标高以上 50cm,基槽宽度不小于 50cm
2 长螺旋钻机、混凝土输送泵、混凝土输送管路等设备应经检查、维修,保证浇筑过程顺利进行
3 检查电源、线路,并做好照明准备工作
4 配齐所有管理人员和施工人员,并对所有人员进行安全交底
CFG 桩施工前清整施工道路,保证混凝土运输通畅
4 质量要求项序检查项目允许偏差或允许值单位数值主控项目1原材料150mm 试块强度大于 20
0MPa2桩径mm400±203桩身强度大于 20
0MPa4地基承载力设计要求5桩顶标高±20mm6桩垂直度%≤1
57桩长mm+1008褥垫层夯填度≤0
夯填度指夯实后的褥垫层厚度与虚体厚度的比值
桩径允许偏差负值是指个别断面
2下载后可任意编辑 1

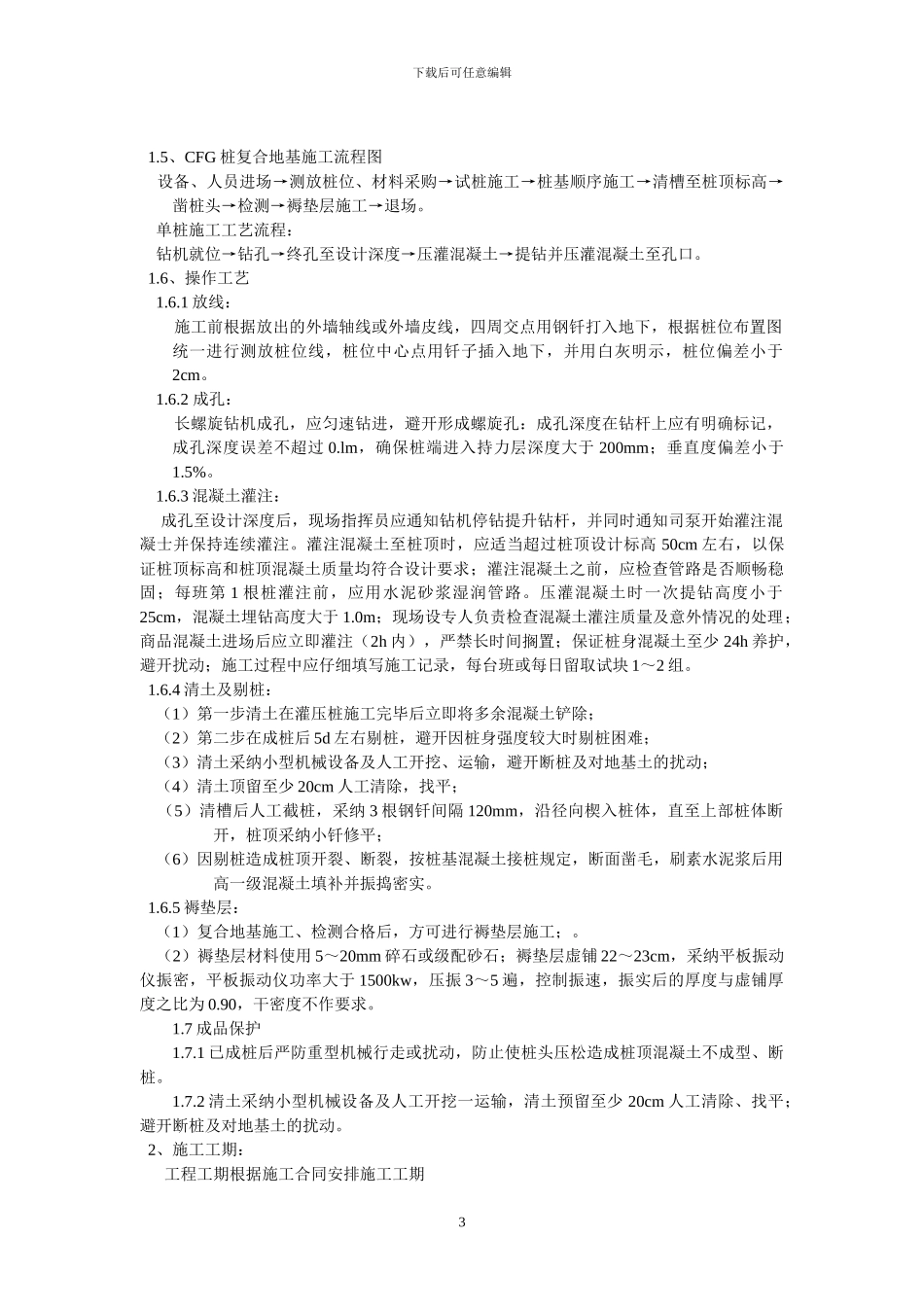

5、CFG 桩复合地基施工流程图 设备、人员进场→测放桩位、材料采购→试桩施工→桩基顺序施工→清槽至桩顶标高→凿桩头→检测→褥垫层施工→退场
单桩施工工艺流程: 钻机就位→钻孔→终孔至设计深度→压灌混凝土→提钻并压灌混凝土至孔口
6、操作工艺 1
1 放线: 施工前根据放出的外墙轴线或外墙皮
