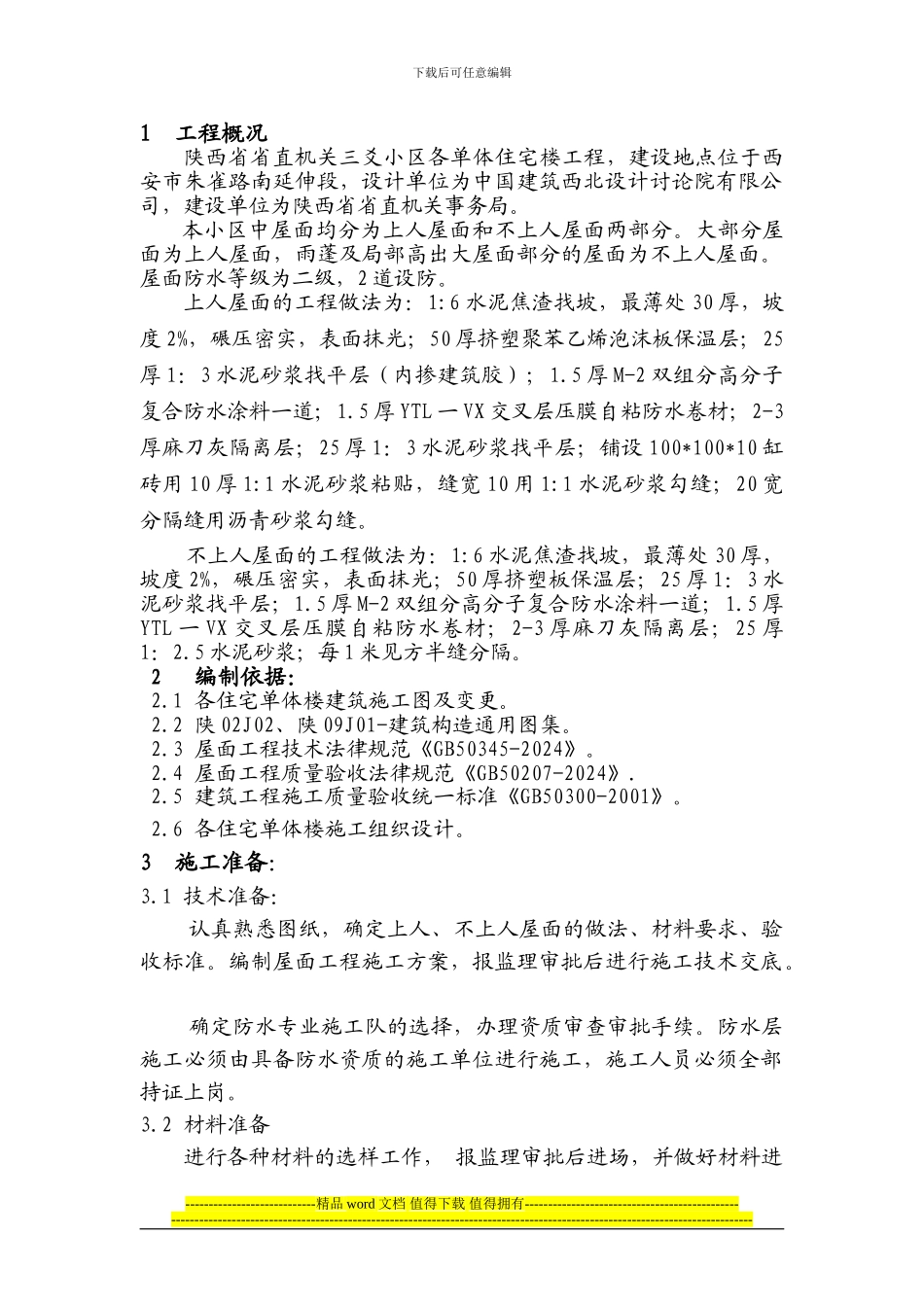

下载后可任意编辑1 工程概况陕西省省直机关三爻小区各单体住宅楼工程,建设地点位于西安市朱雀路南延伸段,设计单位为中国建筑西北设计讨论院有限公司,建设单位为陕西省省直机关事务局
本小区中屋面均分为上人屋面和不上人屋面两部分
大部分屋面为上人屋面,雨蓬及局部高出大屋面部分的屋面为不上人屋面
屋面防水等级为二级,2 道设防
上人屋面的工程做法为:1:6 水泥焦渣找坡,最薄处 30 厚,坡度 2%,碾压密实,表面抹光;50 厚挤塑聚苯乙烯泡沫板保温层;25厚 1:3 水泥砂浆找平层(内掺建筑胶);1
5 厚 M-2 双组分高分子复合防水涂料一道;1
5 厚 YTL 一 VX 交叉层压膜自粘防水卷材;2-3厚麻刀灰隔离层;25 厚 1:3 水泥砂浆找平层;铺设 100*100*10 缸砖用 10 厚 1:1 水泥砂浆粘贴,缝宽 10 用 1:1 水泥砂浆勾缝;20 宽分隔缝用沥青砂浆勾缝
不上人屋面的工程做法为:1:6 水泥焦渣找坡,最薄处 30 厚,坡度 2%,碾压密实,表面抹光;50 厚挤塑板保温层;25 厚 1:3 水泥砂浆找平层;1
5 厚 M-2 双组分高分子复合防水涂料一道;1
5 厚YTL 一 VX 交叉层压膜自粘防水卷材;2-3 厚麻刀灰隔离层;25 厚1:2
5 水泥砂浆;每 1 米见方半缝分隔
2 编制依据: 2
1 各住宅单体楼建筑施工图及变更
2 陕 02J02、陕 09J01-建筑构造通用图集
3 屋面工程技术法律规范《GB50345-2024》
4 屋面工程质量验收法律规范《GB50207-2024》
5 建筑工程施工质量验收统一标准《GB50300-2001》
6 各住宅单体楼施工组织设计
3 施工准备:3
1 技术准备:认真熟悉图纸,确定上人、不上人屋面的做法、材料要求、验收标准
编制屋面工程施工方案,报监理审批后进行
