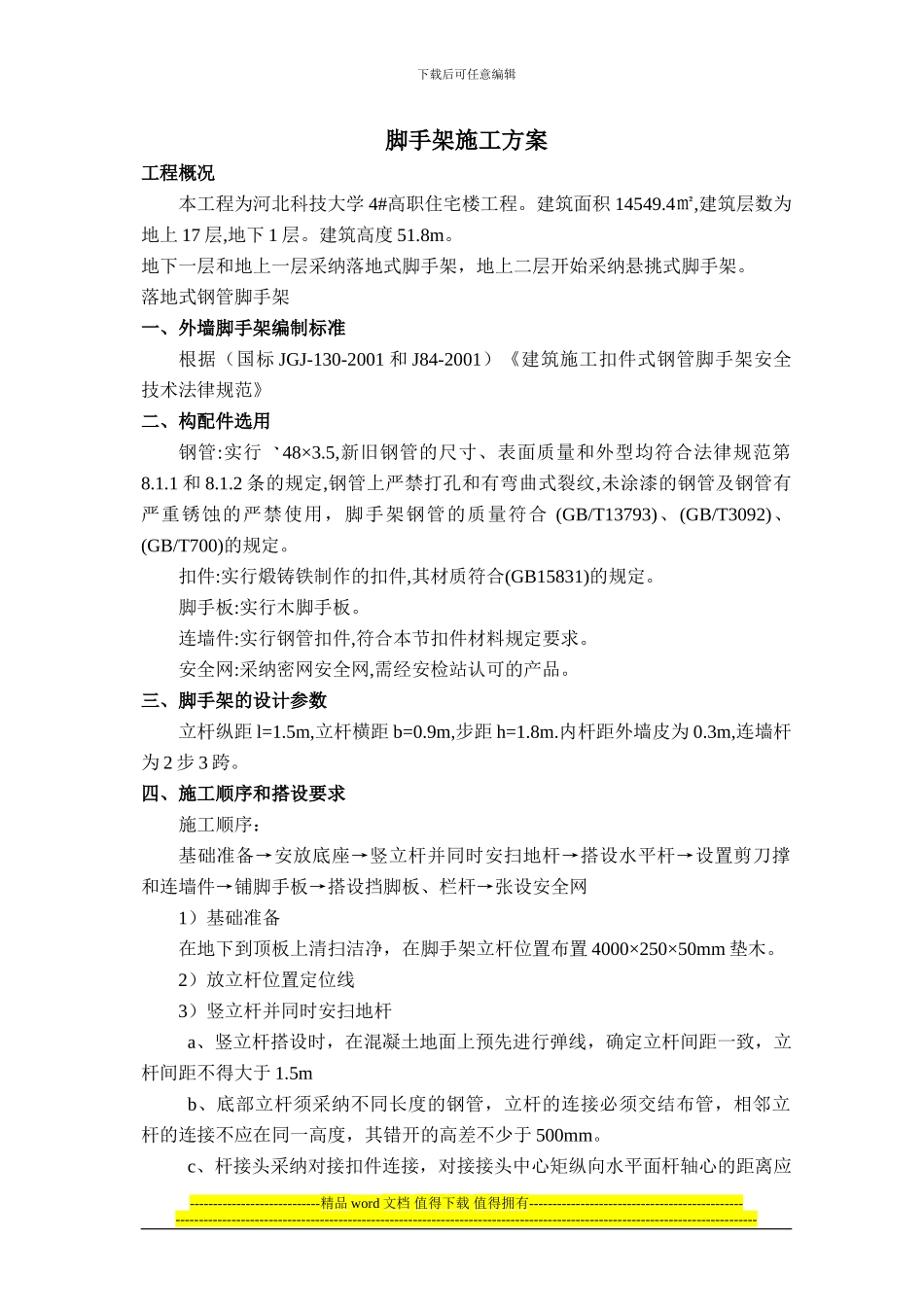

下载后可任意编辑脚手架施工方案工程概况本工程为河北科技大学 4#高职住宅楼工程
建筑面积 14549
4㎡,建筑层数为地上 17 层,地下 1 层
建筑高度 51
地下一层和地上一层采纳落地式脚手架,地上二层开始采纳悬挑式脚手架
落地式钢管脚手架一、外墙脚手架编制标准根据(国标 JGJ-130-2001 和 J84-2001)《建筑施工扣件式钢管脚手架安全技术法律规范》二、构配件选用钢管:实行48×3
5,新旧钢管的尺寸、表面质量和外型均符合法律规范第8
2 条的规定,钢管上严禁打孔和有弯曲式裂纹,未涂漆的钢管及钢管有严重锈蚀的严禁使用,脚手架钢管的质量符合 (GB/T13793)、(GB/T3092)、(GB/T700)的规定
扣件:实行煅铸铁制作的扣件,其材质符合(GB15831)的规定
脚手板:实行木脚手板
连墙件:实行钢管扣件,符合本节扣件材料规定要求
安全网:采纳密网安全网,需经安检站认可的产品
三、脚手架的设计参数立杆纵距 l=1
5m,立杆横距 b=0
9m,步距 h=1
内杆距外墙皮为 0
3m,连墙杆为 2 步 3 跨
四、施工顺序和搭设要求施工顺序:基础准备→安放底座→竖立杆并同时安扫地杆→搭设水平杆→设置剪刀撑和连墙件→铺脚手板→搭设挡脚板、栏杆→张设安全网1)基础准备在地下到顶板上清扫洁净,在脚手架立杆位置布置 4000×250×50mm 垫木
2)放立杆位置定位线3)竖立杆并同时安扫地杆a、竖立杆搭设时,在混凝土地面上预先进行弹线,确定立杆间距一致,立杆间距不得大于 1
5mb、底部立杆须采纳不同长度的钢管,立杆的连接必须交结布管,相邻立杆的连接不应在同一高度,其错开的高差不少于 500mm

c、杆接头采纳对接扣件连接,对接接头中心矩纵向水平面杆轴心的距离应----------------------------精
