下载后可任意编辑Project 编制施工进度计划图首先,简单介绍下 Project,Project 是由微软公司开发的一个国际上享有盛誉的通用的项目管理工具软件,凝集了许多成熟的项目管理现代理论和方法,可以帮助项目管理者实现时间、资源、成本的计划、控制
咱们今日一块学习下 Project 的其中一项功能,那就是如何编制施工进度横道图和网络计划图
至于 Project 其他的功能,如对项目资源的计划和控制、项目成本的计划和控制等,有兴趣的同志可以学习、讨论下
在学习制作横道图和网络图之前,先了解两个概念,什么是横道图和网络图
横道图,也叫条状图,在 Project 中叫甘特图,“甘特图”视图由两部分组成:左边的表和右边的条形图
条形图包括一个横跨顶部的时间刻度,它表明时间单位
图中的条形是表中任务的图形化表示,表示的内容有开始时间和完成时间、工期及状态(例如,任务中的工作是否已经开始进行)
图中的其他元素如链接线,代表任务间的关系
横道图示例:图 1 横道图网络图,是一种图解模型,形状如同网络,故称为网络图,主要用于描述项目中任务之间的相关性
在网络图中,以方框节点表示任务,以节点之间的链接线表示任务之间的相关性
网络图示例:1下载后可任意编辑图 2 网络图下面分两部分来讲,分别为横道图编制、网络图编制:第一部分 横道图编制一、创建新项目计划(1)单击“文件”菜单中的“新建”
在“新建项目”任务窗格中,单击“空白项目”
Project 新建一个空白项目计划,接下来,设置项目的开始日期
(2)单击“项目”菜单中的“项目信息”
显示项目信息对话框
(3)在“开始日期”框中,输入或选择“2008 年 1 月 8 日”,如图 3 所示
2下载后可任意编辑图 3 项目信息对话框(4)单击“确定”,关闭项目信息对话框
(5)在“文件”菜单中,单击“保存”按钮

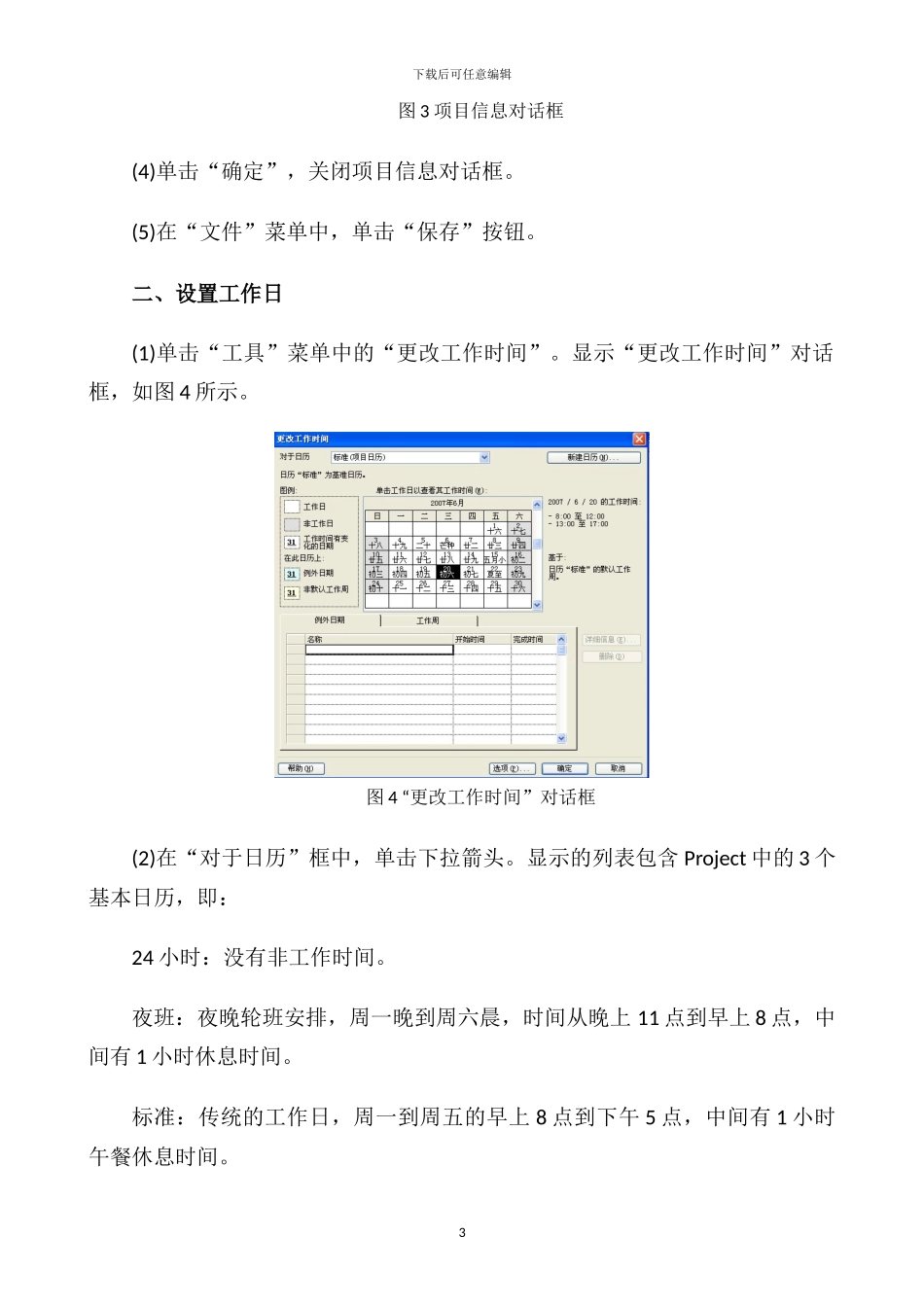

二、设置工作日(1)单击“工
