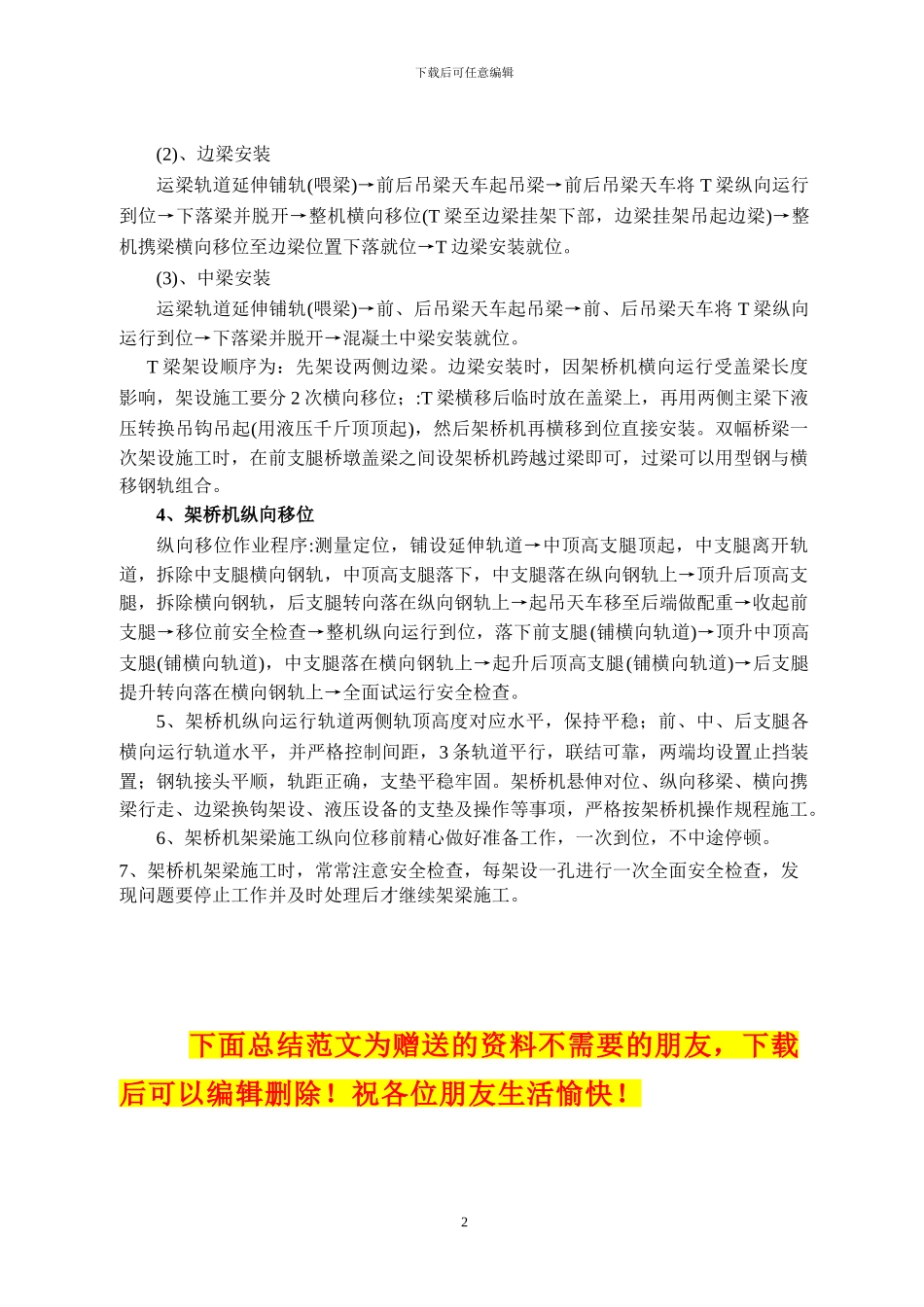

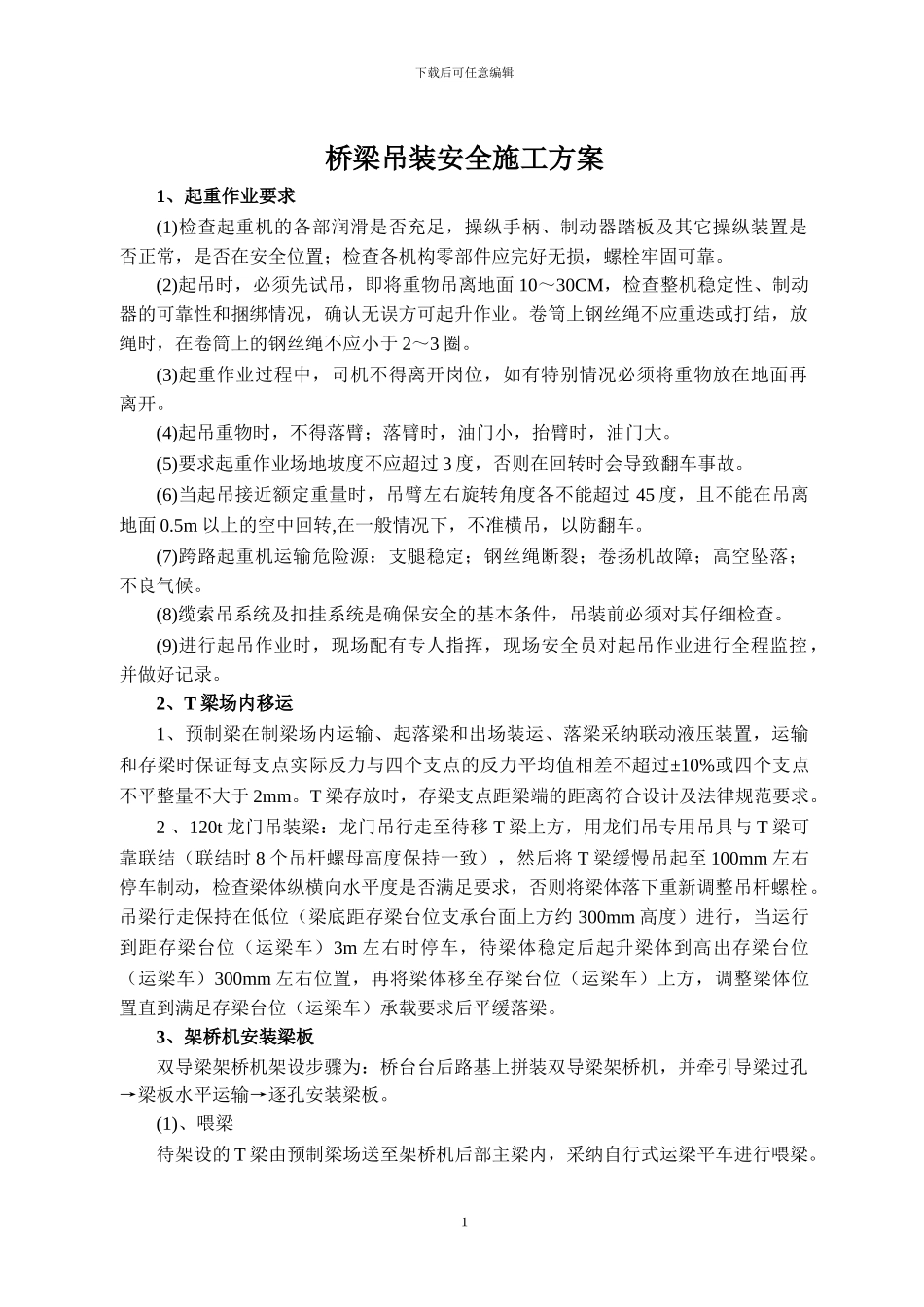

下载后可任意编辑桥梁吊装安全施工方案1、起重作业要求(1)检查起重机的各部润滑是否充足,操纵手柄、制动器踏板及其它操纵装置是否正常,是否在安全位置;检查各机构零部件应完好无损,螺栓牢固可靠。(2)起吊时,必须先试吊,即将重物吊离地面 10~30CM,检查整机稳定性、制动器的可靠性和捆绑情况,确认无误方可起升作业。卷筒上钢丝绳不应重迭或打结,放绳时,在卷筒上的钢丝绳不应小于 2~3 圈。(3)起重作业过程中,司机不得离开岗位,如有特别情况必须将重物放在地面再离开。(4)起吊重物时,不得落臂;落臂时,油门小,抬臂时,油门大。(5)要求起重作业场地坡度不应超过 3 度,否则在回转时会导致翻车事故。(6)当起吊接近额定重量时,吊臂左右旋转角度各不能超过 45 度,且不能在吊离地面 0.5m 以上的空中回转,在一般情况下,不准横吊,以防翻车。(7)跨路起重机运输危险源:支腿稳定;钢丝绳断裂;卷扬机故障;高空坠落;不良气候。(8)缆索吊系统及扣挂系统是确保安全的基本条件,吊装前必须对其仔细检查。(9)进行起吊作业时,现场配有专人指挥,现场安全员对起吊作业进行全程监控,并做好记录。2、T 梁场内移运1、预制梁在制梁场内运输、起落梁和出场装运、落梁采纳联动液压装置,运输和存梁时保证每支点实际反力与四个支点的反力平均值相差不超过±10%或四个支点不平整量不大于 2mm。T 梁存放时,存梁支点距梁端的距离符合设计及法律规范要求。2 、120t 龙门吊装梁:龙门吊行走至待移 T 梁上方,用龙们吊专用吊具与 T 梁可靠联结(联结时 8 个吊杆螺母高度保持一致),然后将 T 梁缓慢吊起至 100mm 左右停车制动,检查梁体纵横向水平度是否满足要求,否则将梁体落下重新调整吊杆螺栓。吊梁行走保持在低位(梁底距存梁台位支承台面上方约 300mm 高度)进行,当运行到距存梁台位(运梁车)3m 左右时停车,待梁体稳定后起升梁体到高出存梁台位(运梁车)300mm 左右位置,再将梁体移至存梁台位(运梁车)上方,调整梁体位置直到满足存梁台位(运梁车)承载要求后平缓落梁。3、架桥机安装梁板双导梁架桥机架设步骤为:桥台台后路基上拼装双导梁架桥机,并牵引导梁过孔→梁板水平运输→逐孔安装梁板。(1)、喂梁待架设的 T 梁由预制梁场送至架桥机后部主梁内,采纳自行式运梁平车进行喂梁。1下载后可任意编辑(2)、边梁安装运梁轨道延伸铺轨(喂梁)→前后吊梁天车起吊梁→前后吊梁天车将 T 梁纵向运行到位→下落梁并...
