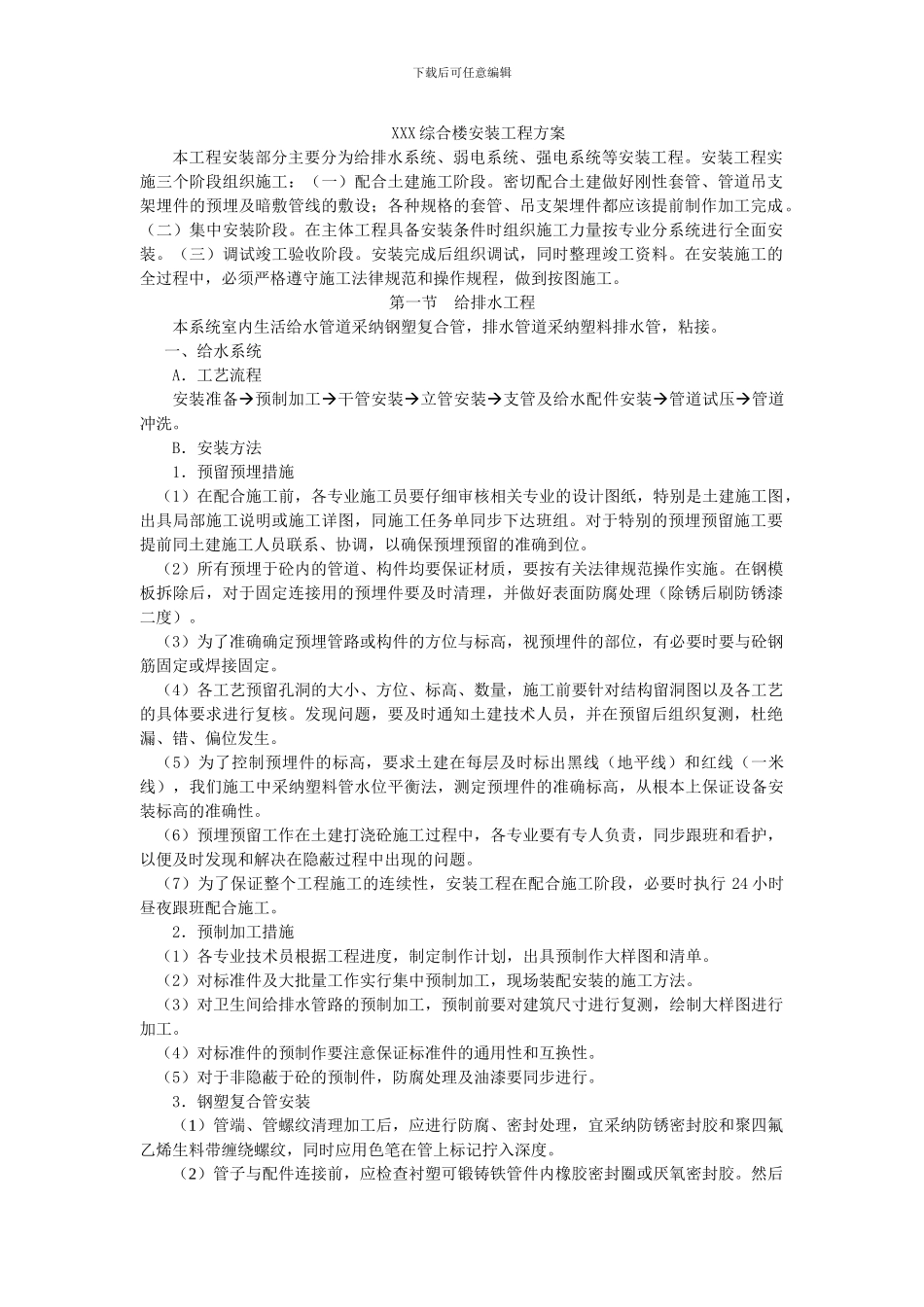

下载后可任意编辑XXX 综合楼安装工程方案本工程安装部分主要分为给排水系统、弱电系统、强电系统等安装工程
安装工程实施三个阶段组织施工:(一)配合土建施工阶段
密切配合土建做好刚性套管、管道吊支架埋件的预埋及暗敷管线的敷设;各种规格的套管、吊支架埋件都应该提前制作加工完成
(二)集中安装阶段
在主体工程具备安装条件时组织施工力量按专业分系统进行全面安装
(三)调试竣工验收阶段
安装完成后组织调试,同时整理竣工资料
在安装施工的全过程中,必须严格遵守施工法律规范和操作规程,做到按图施工

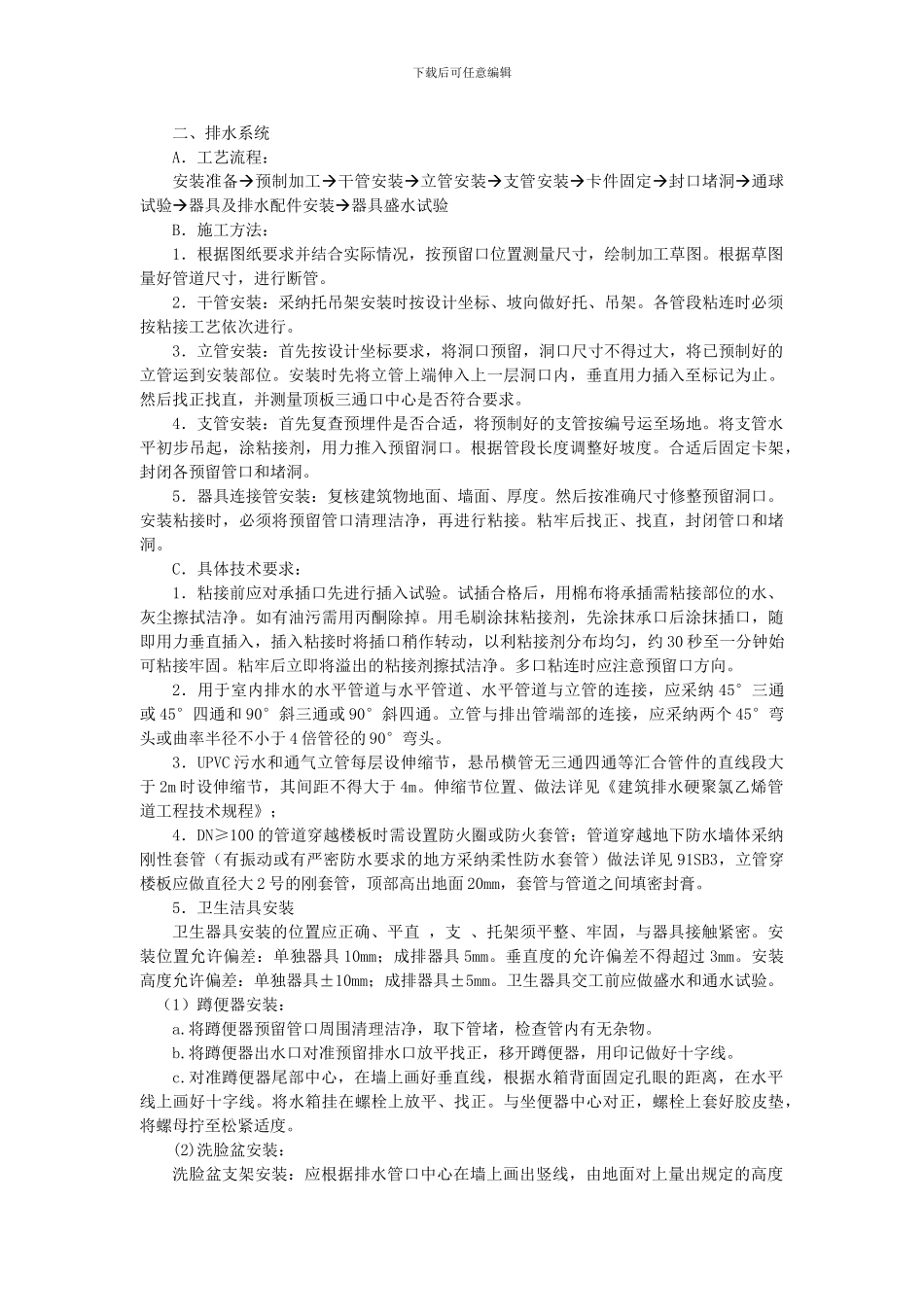

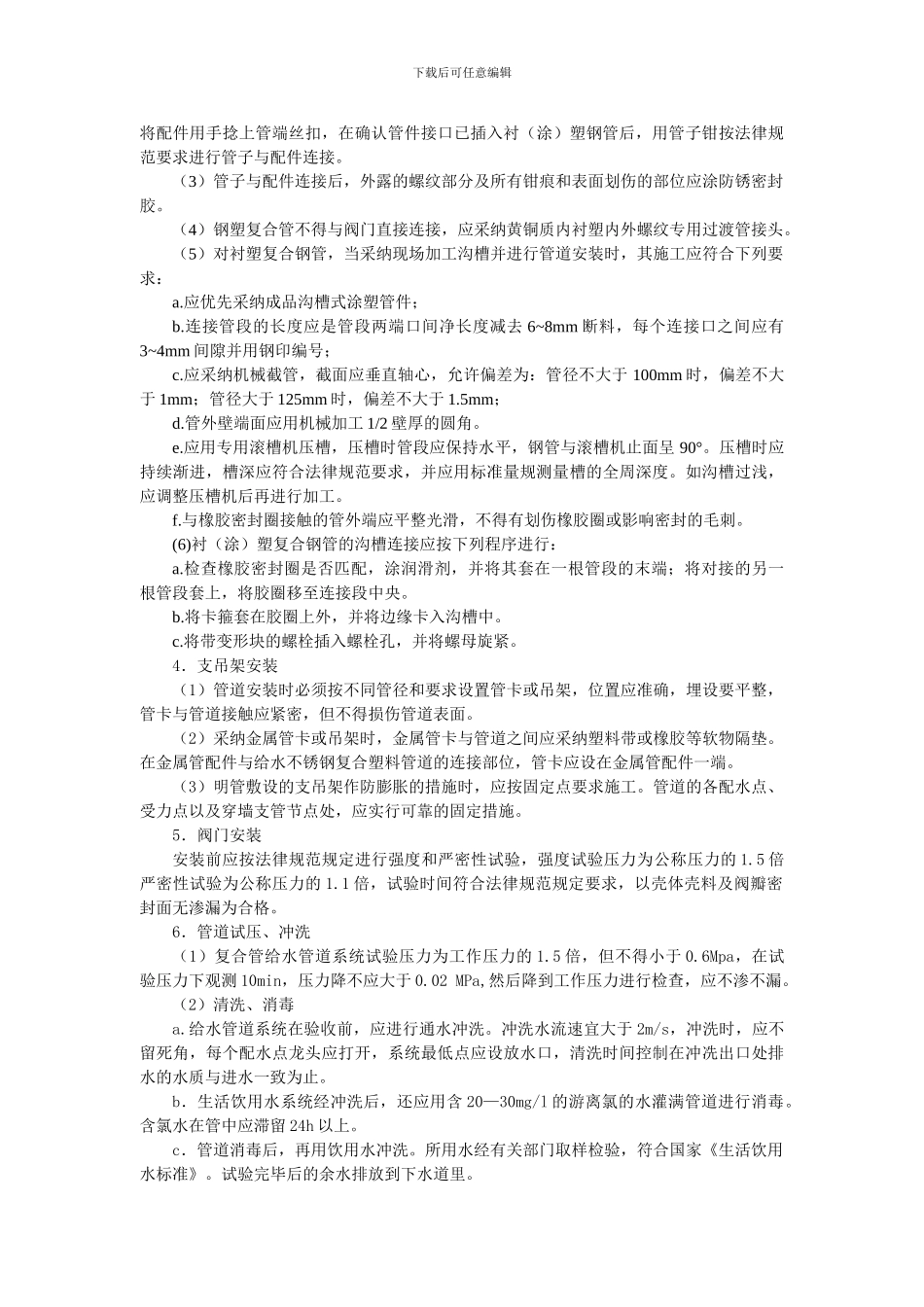

第一节 给排水工程本系统室内生活给水管道采纳钢塑复合管,排水管道采纳塑料排水管,粘接
一、给水系统A.工艺流程安装准备预制加工干管安装立管安装支管及给水配件安装管道试压管道冲洗
B.安装方法1.预留预埋措施(1)在配合施工前,各专业施工员要仔细审核相关专业的设计图纸,特别是土建施工图,出具局部施工说明或施工详图,同施工任务单同步下达班组
对于特别的预埋预留施工要提前同土建施工人员联系、协调,以确保预埋预留的准确到位
(2)所有预埋于砼内的管道、构件均要保证材质,要按有关法律规范操作实施
在钢模板拆除后,对于固定连接用的预埋件要及时清理,并做好表面防腐处理(除锈后刷防锈漆二度)
(3)为了准确确定预埋管路或构件的方位与标高,视预埋件的部位,有必要时要与砼钢筋固定或焊接固定
(4)各工艺预留孔洞的大小、方位、标高、数量,施工前要针对结构留洞图以及各工艺的具体要求进行复核
发现问题,要及时通知土建技术人员,并在预留后组织复测,杜绝漏、错、偏位发生
(5)为了控制预埋件的标高,要求土建在每层及时标出黑线(地平线)和红线(一米线),我们施工中采纳塑料管水位平衡法,测定预埋件的准确标高,从根本上保证设备安装标高的准确性
(6)预埋预留工作在土建打浇砼施工过程中,各专业要有专人负责,同步跟班和
