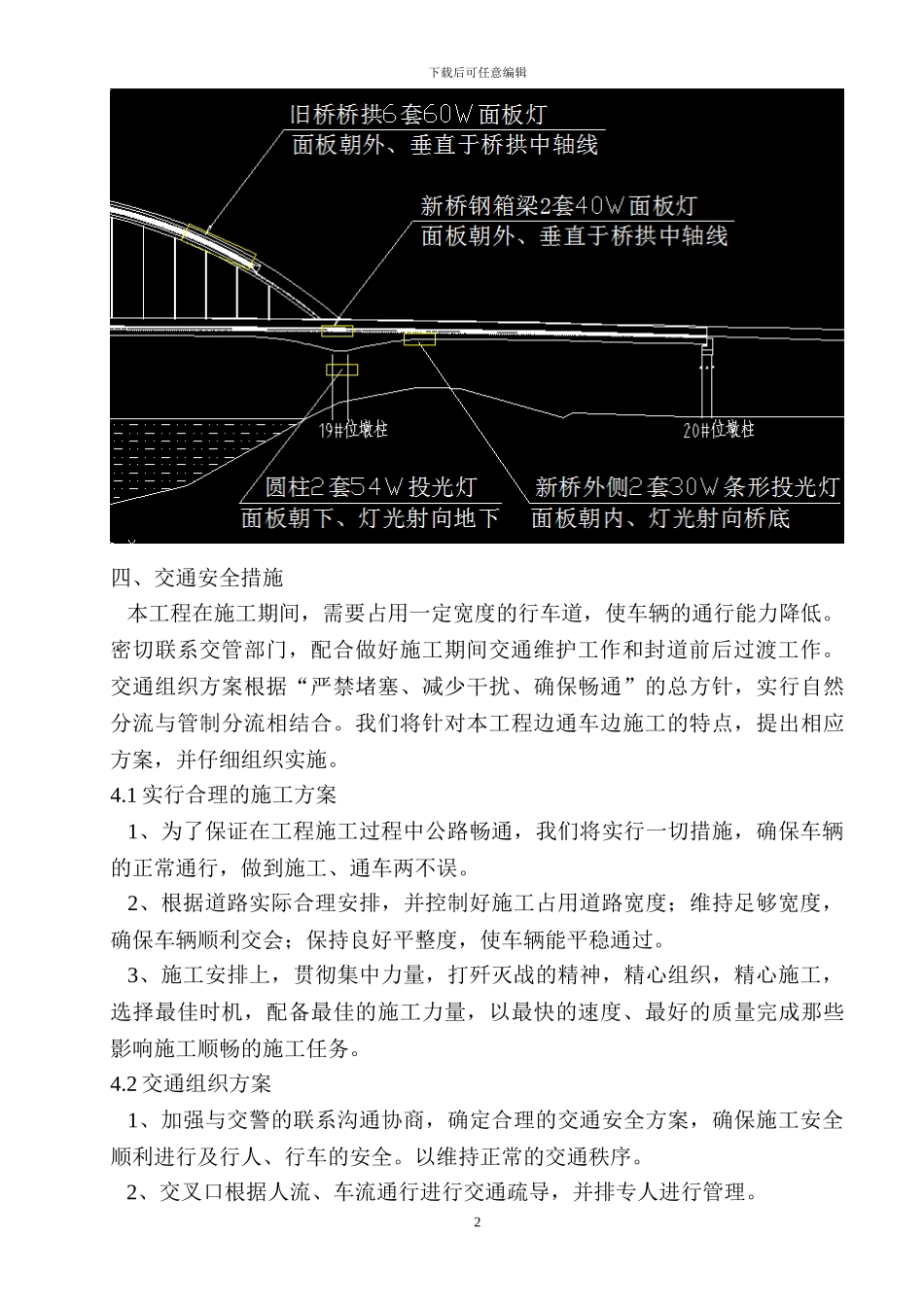

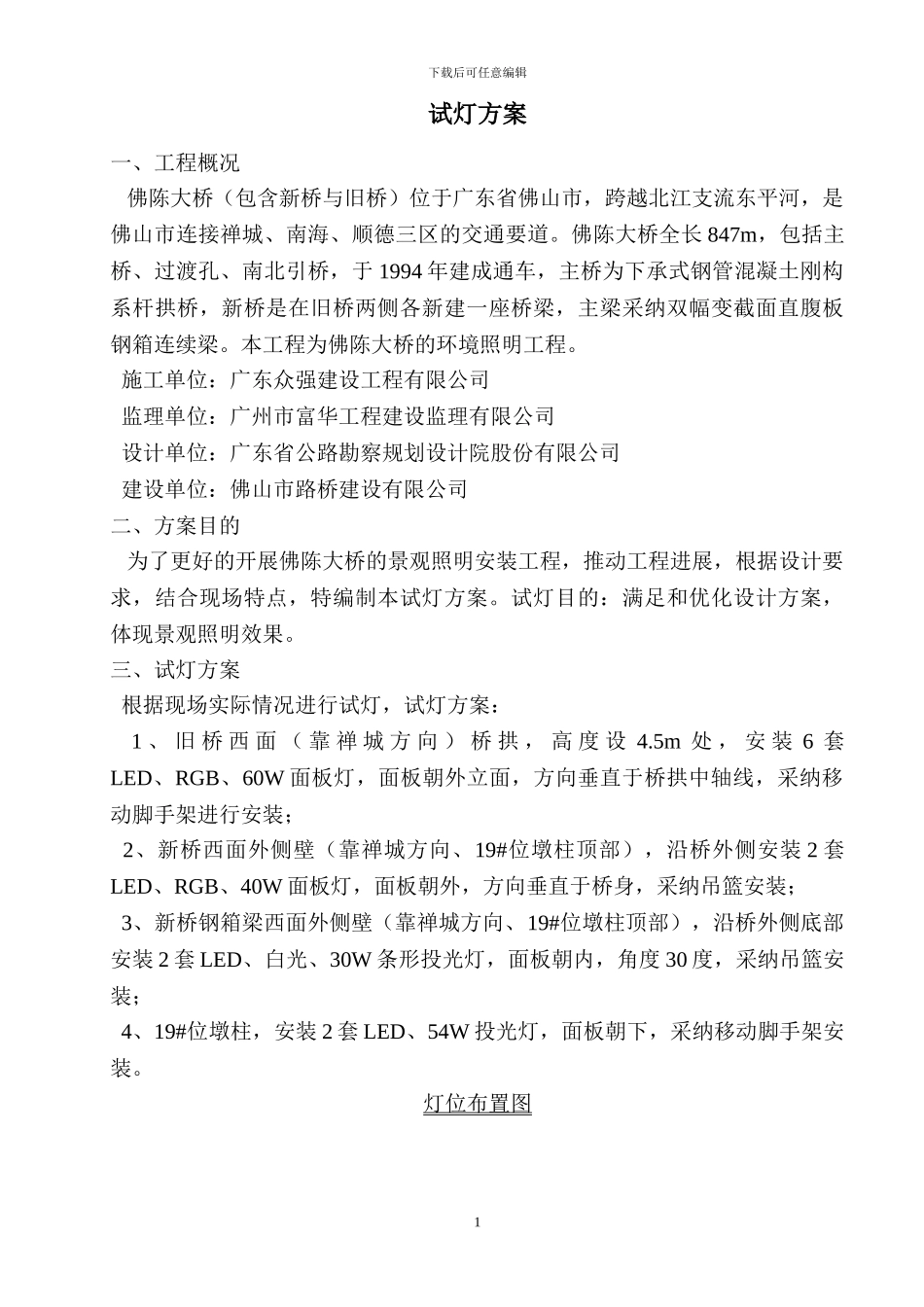

下载后可任意编辑佛山市佛陈快速化改造佛陈大桥景观照明工程试灯方案 批准: 审核: 编制:广东众强建设工程有限公司佛山市佛陈快速化改造佛陈大桥景观照明工程(第 FCS-20 合同段)项目部经理部日期:2024 年 8 月 25 日1下载后可任意编辑试灯方案一、工程概况 佛陈大桥(包含新桥与旧桥)位于广东省佛山市,跨越北江支流东平河,是佛山市连接禅城、南海、顺德三区的交通要道。佛陈大桥全长 847m,包括主桥、过渡孔、南北引桥,于 1994 年建成通车,主桥为下承式钢管混凝土刚构系杆拱桥,新桥是在旧桥两侧各新建一座桥梁,主梁采纳双幅变截面直腹板钢箱连续梁。本工程为佛陈大桥的环境照明工程。 施工单位:广东众强建设工程有限公司 监理单位:广州市富华工程建设监理有限公司 设计单位:广东省公路勘察规划设计院股份有限公司 建设单位:佛山市路桥建设有限公司二、方案目的 为了更好的开展佛陈大桥的景观照明安装工程,推动工程进展,根据设计要求,结合现场特点,特编制本试灯方案。试灯目的:满足和优化设计方案,体现景观照明效果。三、试灯方案 根据现场实际情况进行试灯,试灯方案: 1 、 旧 桥 西 面 ( 靠 禅 城 方 向 ) 桥 拱 , 高 度 设 4.5m 处 , 安 装 6 套LED、RGB、60W 面板灯,面板朝外立面,方向垂直于桥拱中轴线,采纳移动脚手架进行安装; 2、新桥西面外侧壁(靠禅城方向、19#位墩柱顶部),沿桥外侧安装 2 套LED、RGB、40W 面板灯,面板朝外,方向垂直于桥身,采纳吊篮安装; 3、新桥钢箱梁西面外侧壁(靠禅城方向、19#位墩柱顶部),沿桥外侧底部安装 2 套 LED、白光、30W 条形投光灯,面板朝内,角度 30 度,采纳吊篮安装; 4、19#位墩柱,安装 2 套 LED、54W 投光灯,面板朝下,采纳移动脚手架安装。灯位布置图2下载后可任意编辑四、交通安全措施 本工程在施工期间,需要占用一定宽度的行车道,使车辆的通行能力降低。密切联系交管部门,配合做好施工期间交通维护工作和封道前后过渡工作。交通组织方案根据“严禁堵塞、减少干扰、确保畅通”的总方针,实行自然分流与管制分流相结合。我们将针对本工程边通车边施工的特点,提出相应方案,并仔细组织实施。 4.1 实行合理的施工方案 1、为了保证在工程施工过程中公路畅通,我们将实行一切措施,确保车辆的正常通行,做到施工、通车两不误。 2、根据道路实际合理安排,并控制好施工占用道路宽度;维...
