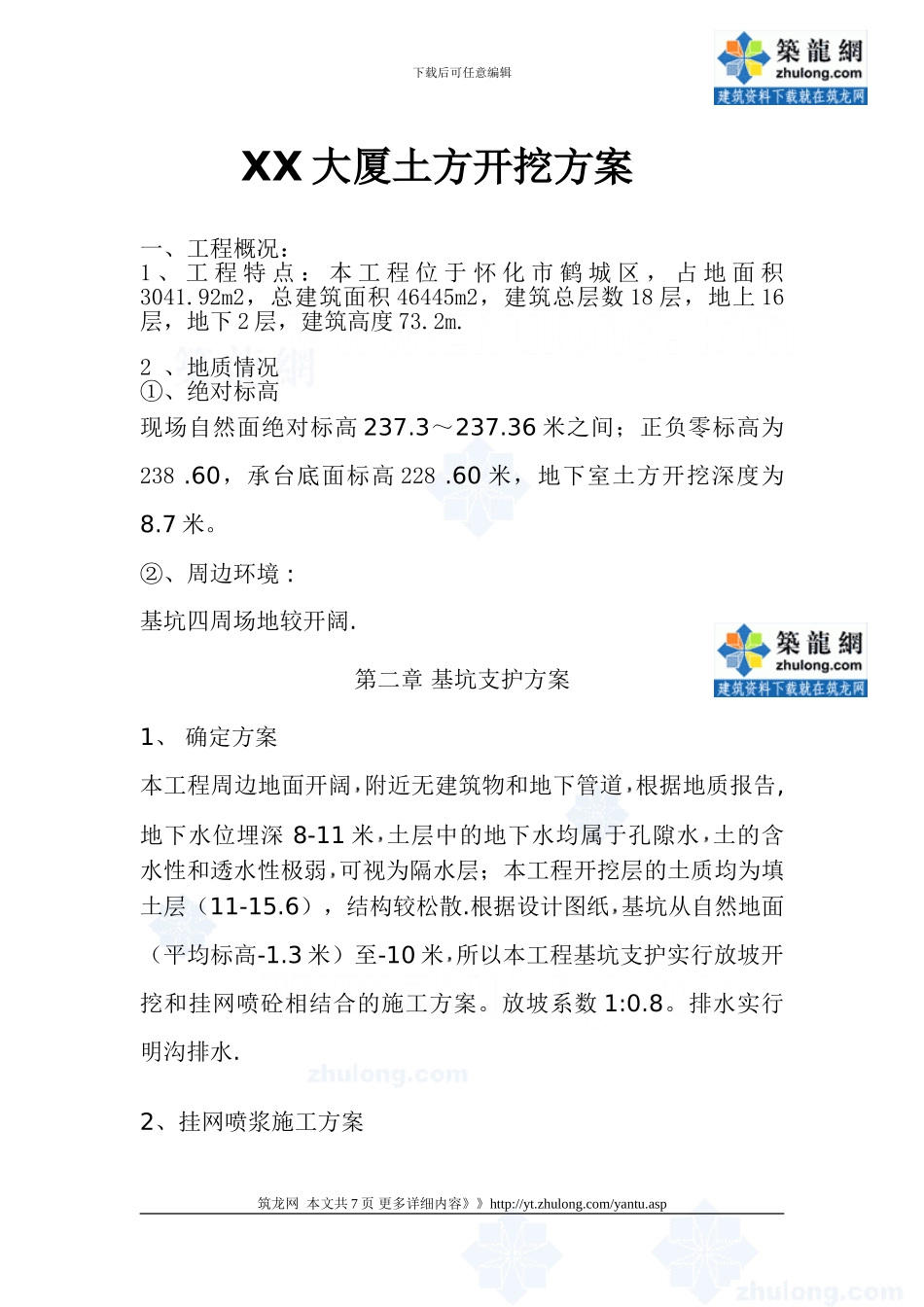

下载后可任意编辑XX 大厦土方开挖方案一、工程概况: 1 、 工 程 特 点 : 本 工 程 位 于 怀 化 市 鹤 城 区 , 占 地 面 积3041
92m2,总建筑面积 46445m2,建筑总层数 18 层,地上 16层,地下 2 层,建筑高度 73
2 、地质情况①、绝对标高现场自然面绝对标高 237
36 米之间;正负零标高为238
60,承台底面标高 228
60 米,地下室土方开挖深度为8
②、周边环境 :基坑四周场地较开阔
第二章 基坑支护方案1、 确定方案本工程周边地面开阔 附近无建筑物和地下管道 根据地质报告,地下水位埋深 8-11 米 土层中的地下水均属于孔隙水 土的含水性和透水性极弱 可视为隔水层;本工程开挖层的土质均为填土层(11-15
6),结构较松散
根据设计图纸 基坑从自然地面(平均标高-1
3 米)至-10 米 所以本工程基坑支护实行放坡开挖和挂网喷砼相结合的施工方案
放坡系数 1:0
排水实行明沟排水
2、挂网喷浆施工方案筑龙网 本文共 7 页 更多详细内容》》http://yt
zhulong
com/yantu

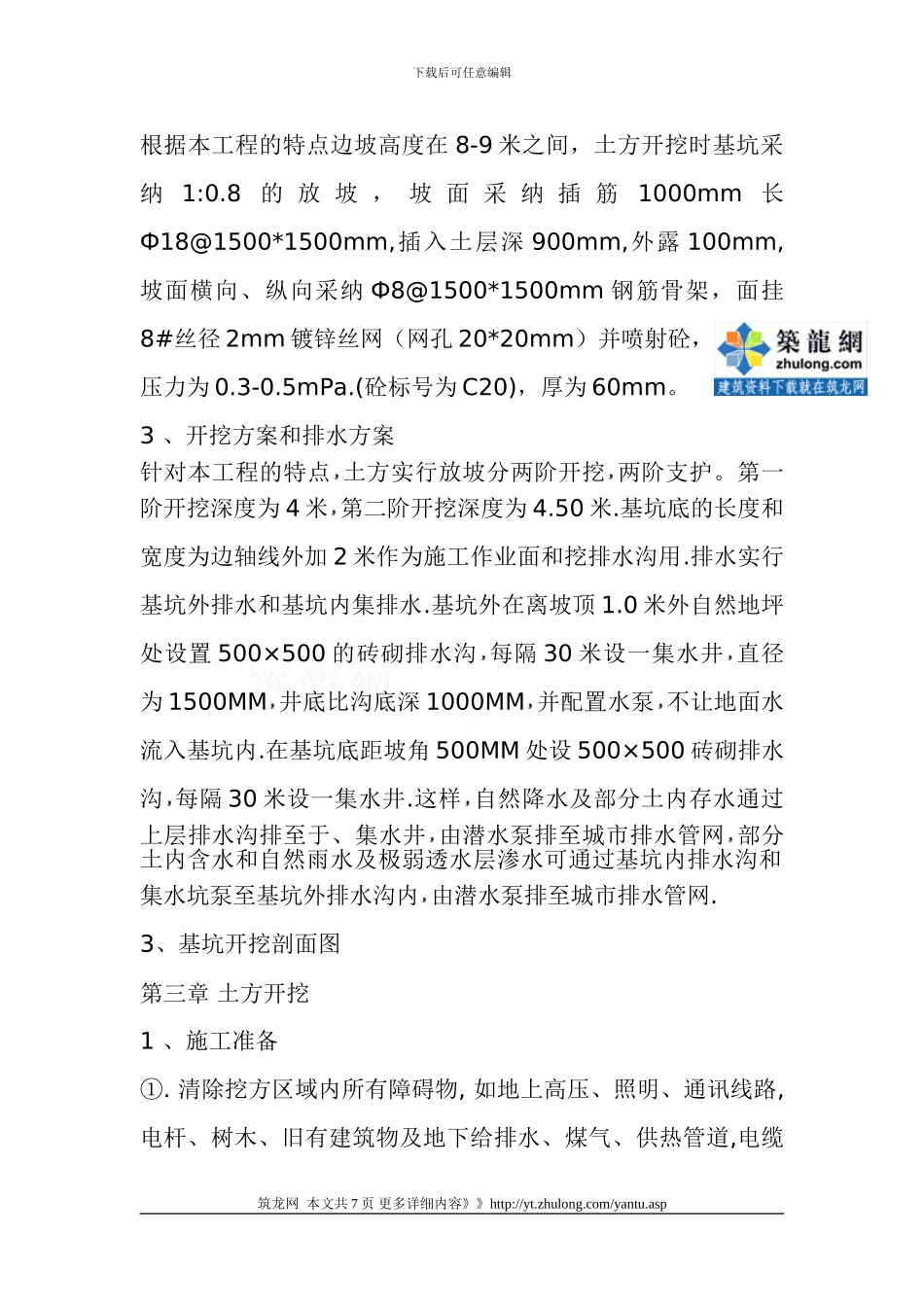

asp下载后可任意编辑根据本工程的特点边坡高度在 8-9 米之间,土方开挖时基坑采纳 1:0
8的 放 坡 , 坡 面 采 纳 插 筋1000mm长Ф18@1500*1500mm,插入土层深 900mm,外露 100mm,坡面横向、纵向采纳 Ф8@1500*1500mm 钢筋骨架,面挂8#丝径 2mm 镀锌丝网(网孔 20*20mm)并喷射砼,其喷射压力为 0
(砼标号为 C20),厚为 60mm
3 、开挖方案和排水方案针对本工程的特点 土方实行放坡分两阶开挖 两阶支护
第一阶开挖深度为 4 米 第二阶开挖深度为 4

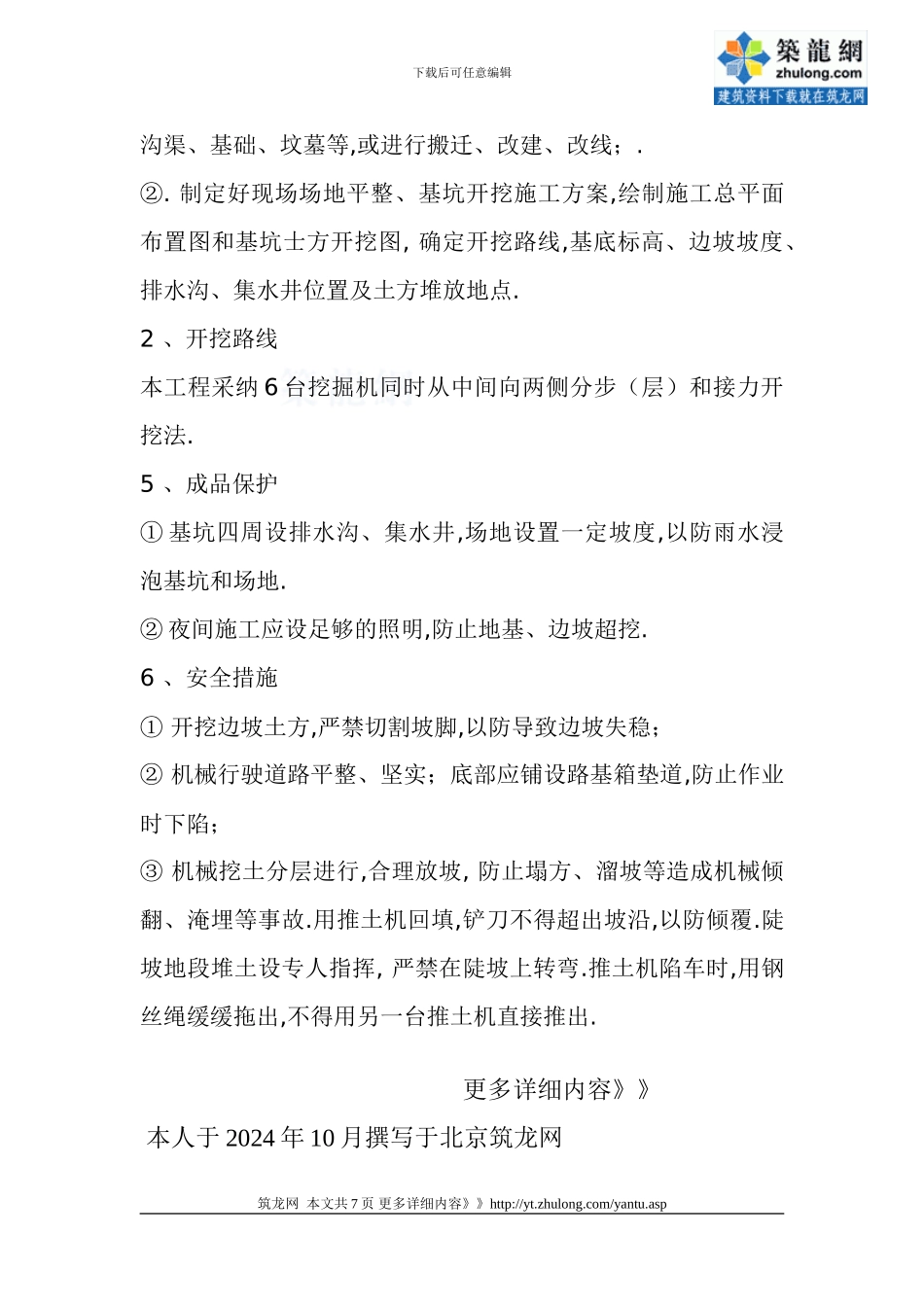

基坑底的长度和宽度为边轴线外加 2 米作为施工
