一、预应力工程概况此工程共仓体四座,每座筒仓内径均为25m,混凝土高度为36
707m,仓壁厚为370mm,都采纳C40预应力钢筋混凝土
仓顶盖为C40钢筋混凝土正截锥壳
锚具封锚采纳膨胀性C40混凝土
筒仓仓壁混凝土结构采纳滑模的施工工艺
产品仓的仓壁采纳无粘结预应力后张施工工艺,预应力筋采纳1860级Φj15

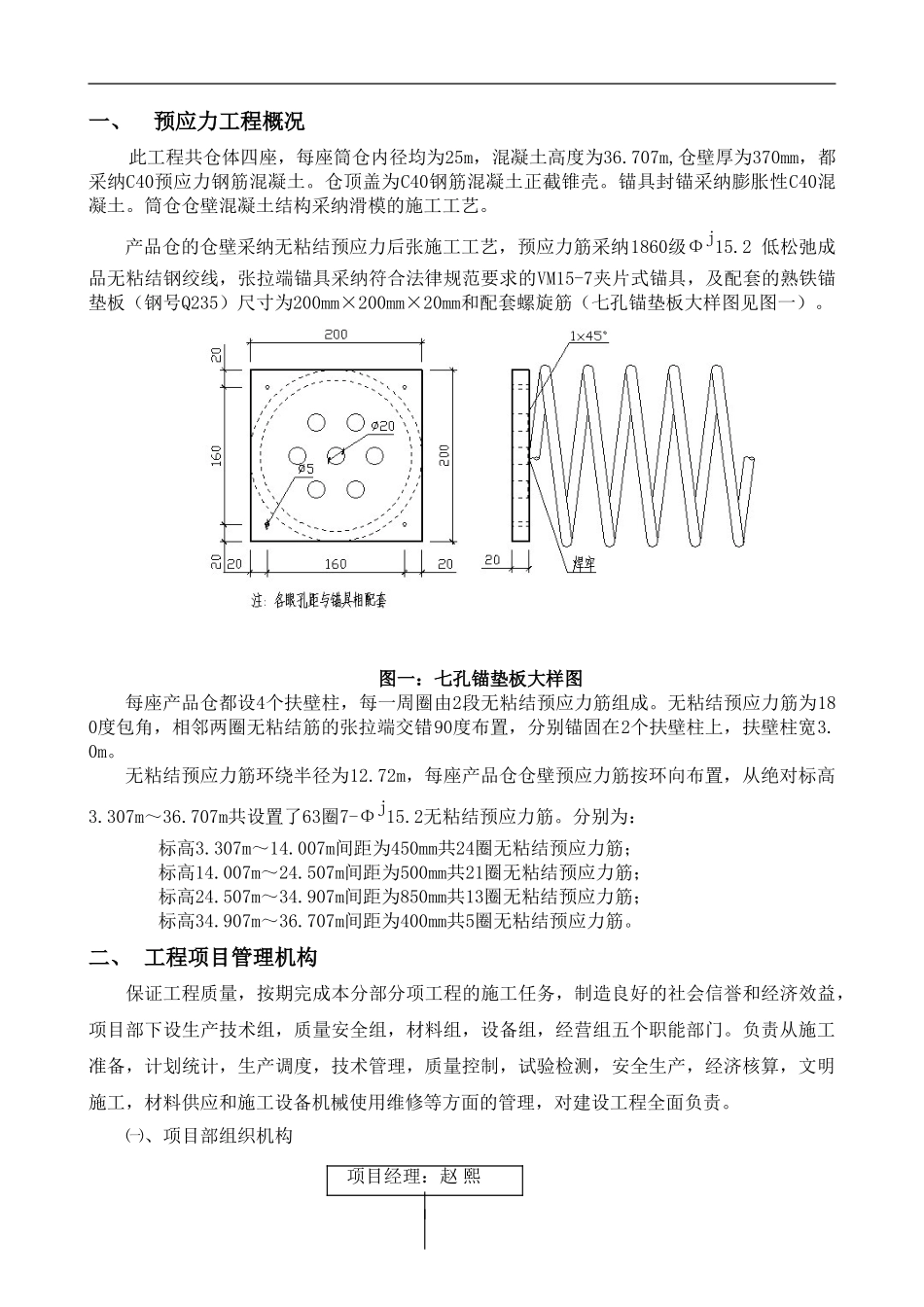

2 低松弛成品无粘结钢绞线,张拉端锚具采纳符合法律规范要求的VM15-7夹片式锚具,及配套的熟铁锚垫板(钢号Q235)尺寸为200mm×200mm×20mm和配套螺旋筋(七孔锚垫板大样图见图一)
图一:七孔锚垫板大样图每座产品仓都设4个扶壁柱,每一周圈由2段无粘结预应力筋组成
无粘结预应力筋为180度包角,相邻两圈无粘结筋的张拉端交错90度布置,分别锚固在2个扶壁柱上,扶壁柱宽3
无粘结预应力筋环绕半径为12
72m,每座产品仓仓壁预应力筋按环向布置,从绝对标高3
307m~36
707m共设置了63圈7-Φj15
2无粘结预应力筋
分别为:标高3
307m~14
007m间距为450mm共24圈无粘结预应力筋;标高14
007m~24
507m间距为500mm共21圈无粘结预应力筋;标高24
507m~34
907m间距为850mm共13圈无粘结预应力筋;标高34
907m~36
707m间距为400mm共5圈无粘结预应力筋
二、 工程项目管理机构保证工程质量,按期完成本分部分项工程的施工任务,制造良好的社会信誉和经济效益,项目部下设生产技术组,质量安全组,材料组,设备组,经营组五个职能部门
负责从施工准备,计划统计,生产调度,技术管理,质量控制,试验检测,安全生产,经济核算,文明施工,材料供应和施工设备机械使用维修等方面的管理,对建设工程全面负责

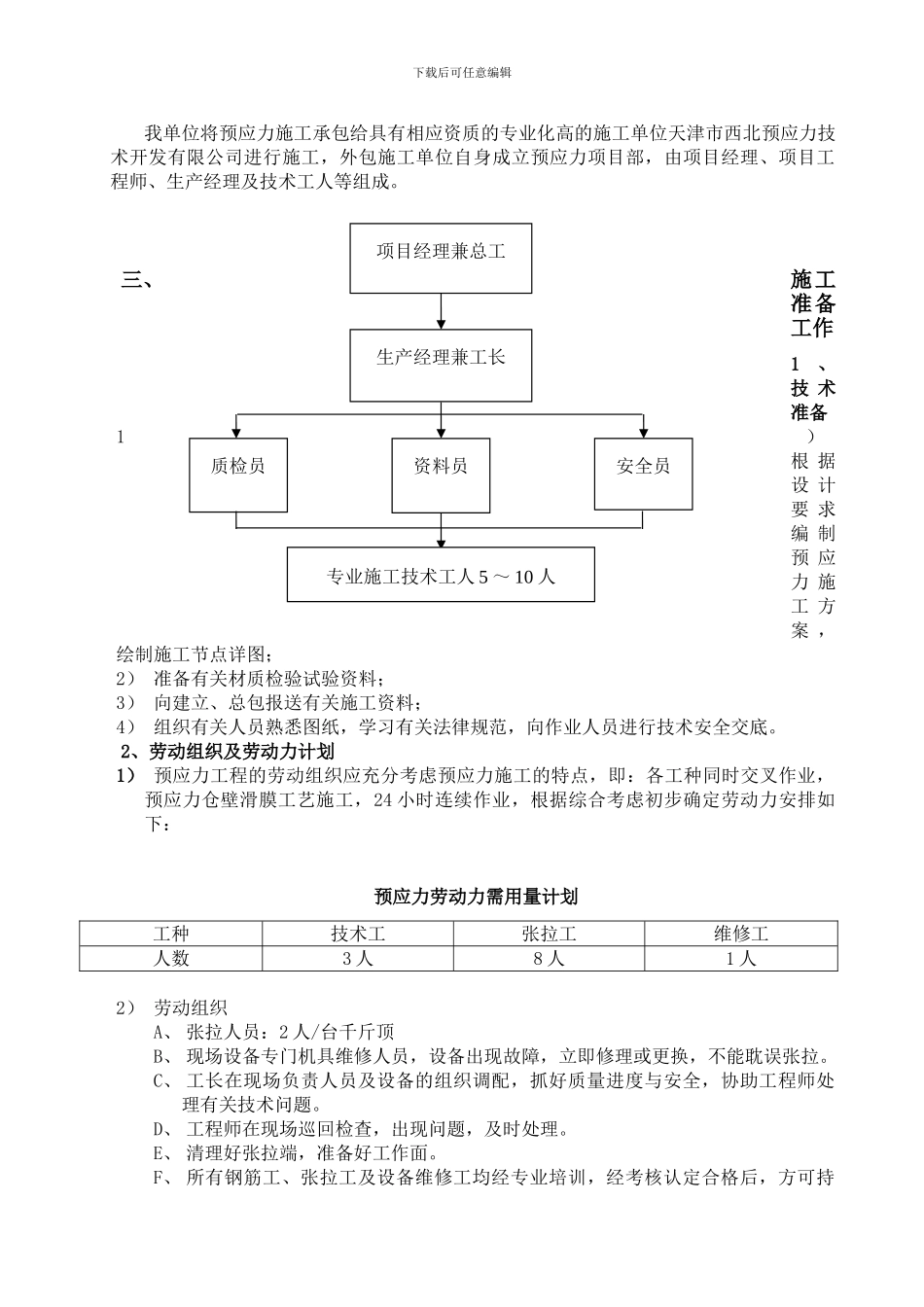

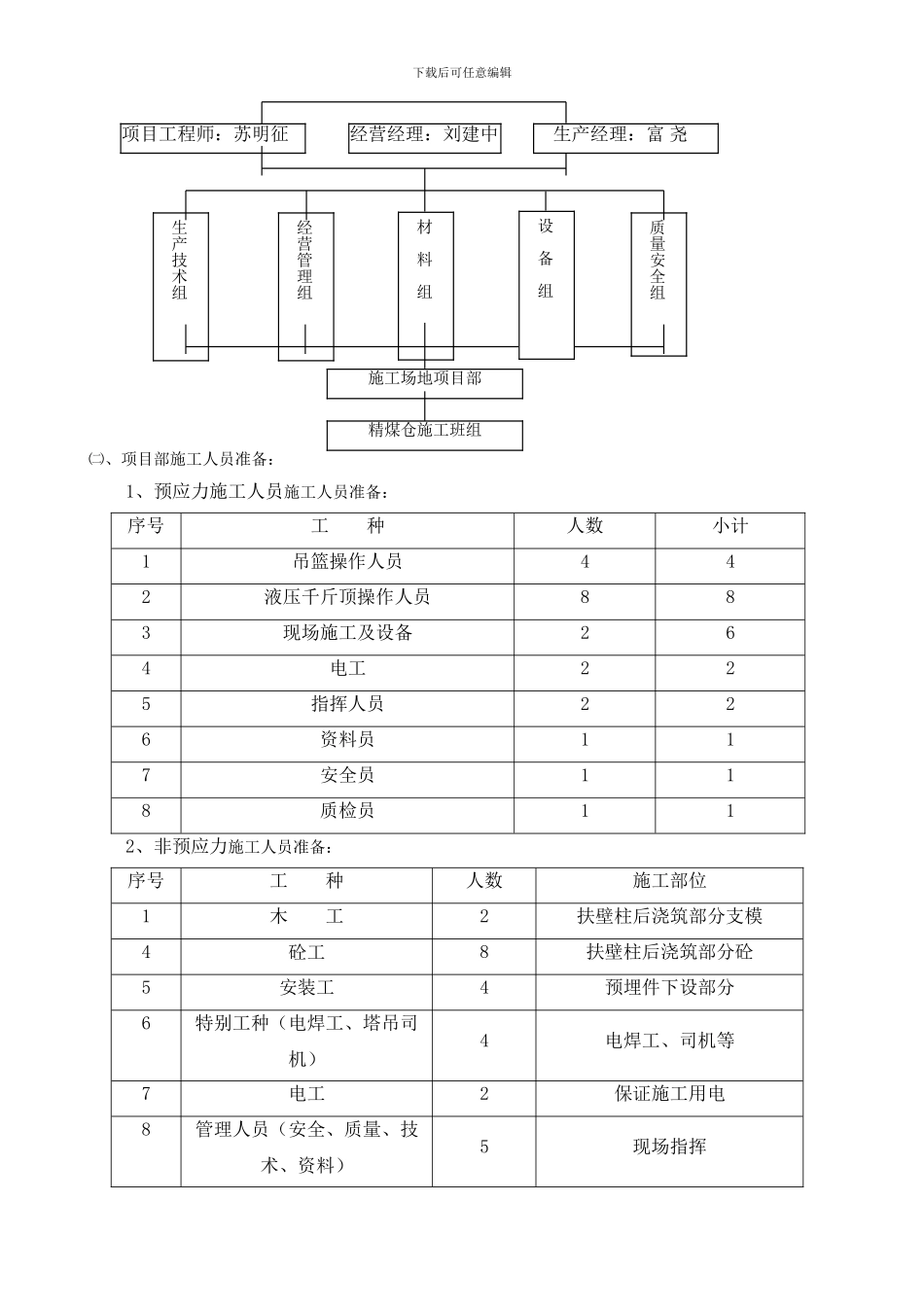

㈠、项目部组织机构项目经理:赵 熙下载后可任意编辑㈡、项目部施工人员准备:1、预应力施工人员施工人员准备:序
