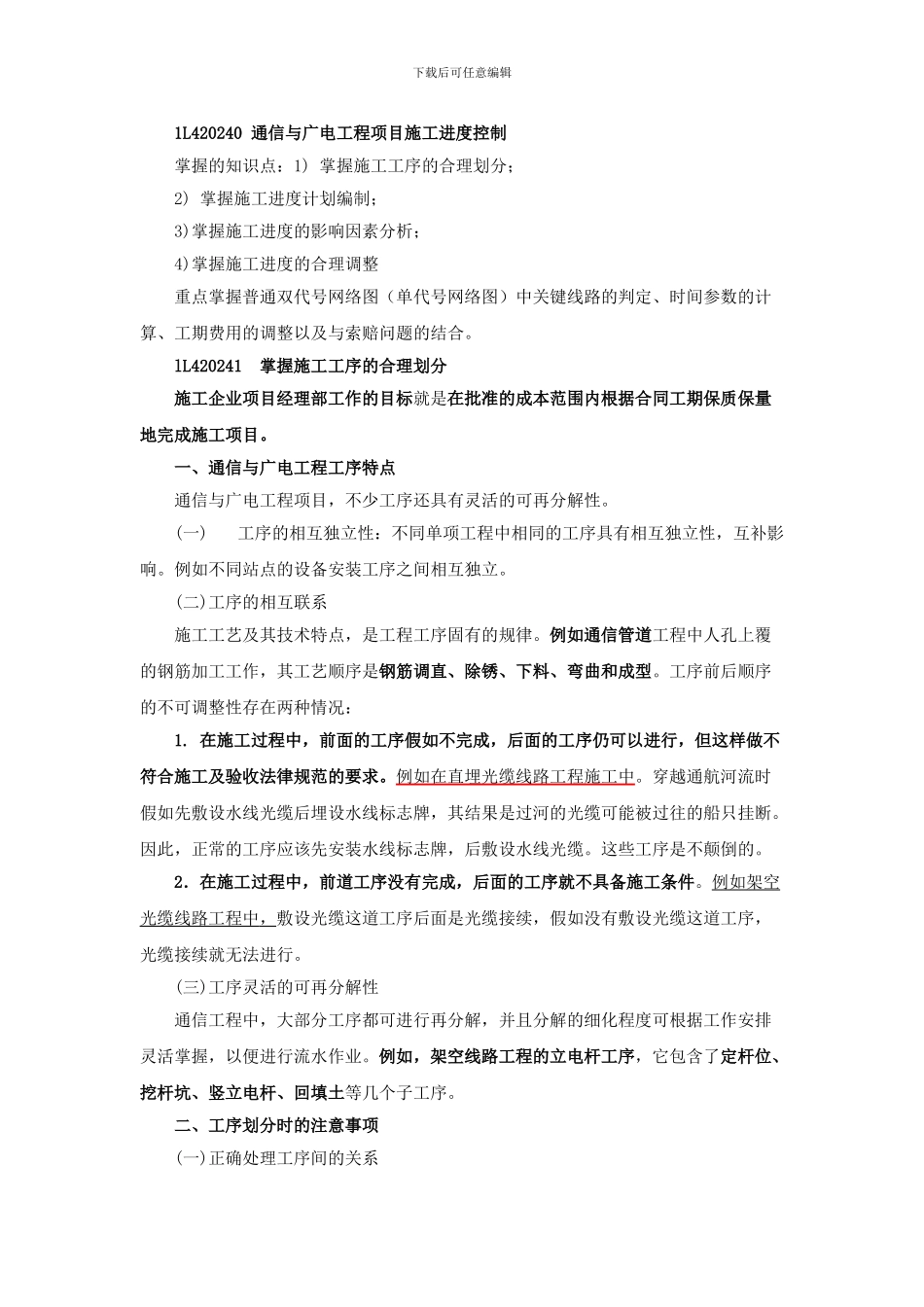

下载后可任意编辑1L420240 通信与广电工程项目施工进度控制掌握的知识点:1) 掌握施工工序的合理划分;2) 掌握施工进度计划编制;3)掌握施工进度的影响因素分析;4)掌握施工进度的合理调整重点掌握普通双代号网络图(单代号网络图)中关键线路的判定、时间参数的计算、工期费用的调整以及与索赔问题的结合
lL420241 掌握施工工序的合理划分施工企业项目经理部工作的目标就是在批准的成本范围内根据合同工期保质保量地完成施工项目
一、通信与广电工程工序特点通信与广电工程项目,不少工序还具有灵活的可再分解性
(一)工序的相互独立性:不同单项工程中相同的工序具有相互独立性,互补影响
例如不同站点的设备安装工序之间相互独立
(二)工序的相互联系施工工艺及其技术特点,是工程工序固有的规律
例如通信管道工程中人孔上覆的钢筋加工工作,其工艺顺序是钢筋调直、除锈、下料、弯曲和成型
工序前后顺序的不可调整性存在两种情况:1
在施工过程中,前面的工序假如不完成,后面的工序仍可以进行,但这样做不符合施工及验收法律规范的要求
例如在直埋光缆线路工程施工中
穿越通航河流时假如先敷设水线光缆后埋设水线标志牌,其结果是过河的光缆可能被过往的船只挂断
因此,正常的工序应该先安装水线标志牌,后敷设水线光缆
这些工序是不颠倒的
2.在施工过程中,前道工序没有完成,后面的工序就不具备施工条件
例如架空光缆线路工程中 , 敷设光缆这道工序后面是光缆接续,假如没有敷设光缆这道工序,光缆接续就无法进行
(三)工序灵活的可再分解性通信工程中,大部分工序都可进行再分解,并且分解的细化程度可根据工作安排灵活掌握,以便进行流水作业
例如,架空线路工程的立电杆工序,它包含了定杆位、挖杆坑、竖立电杆、回填土等几个子工序

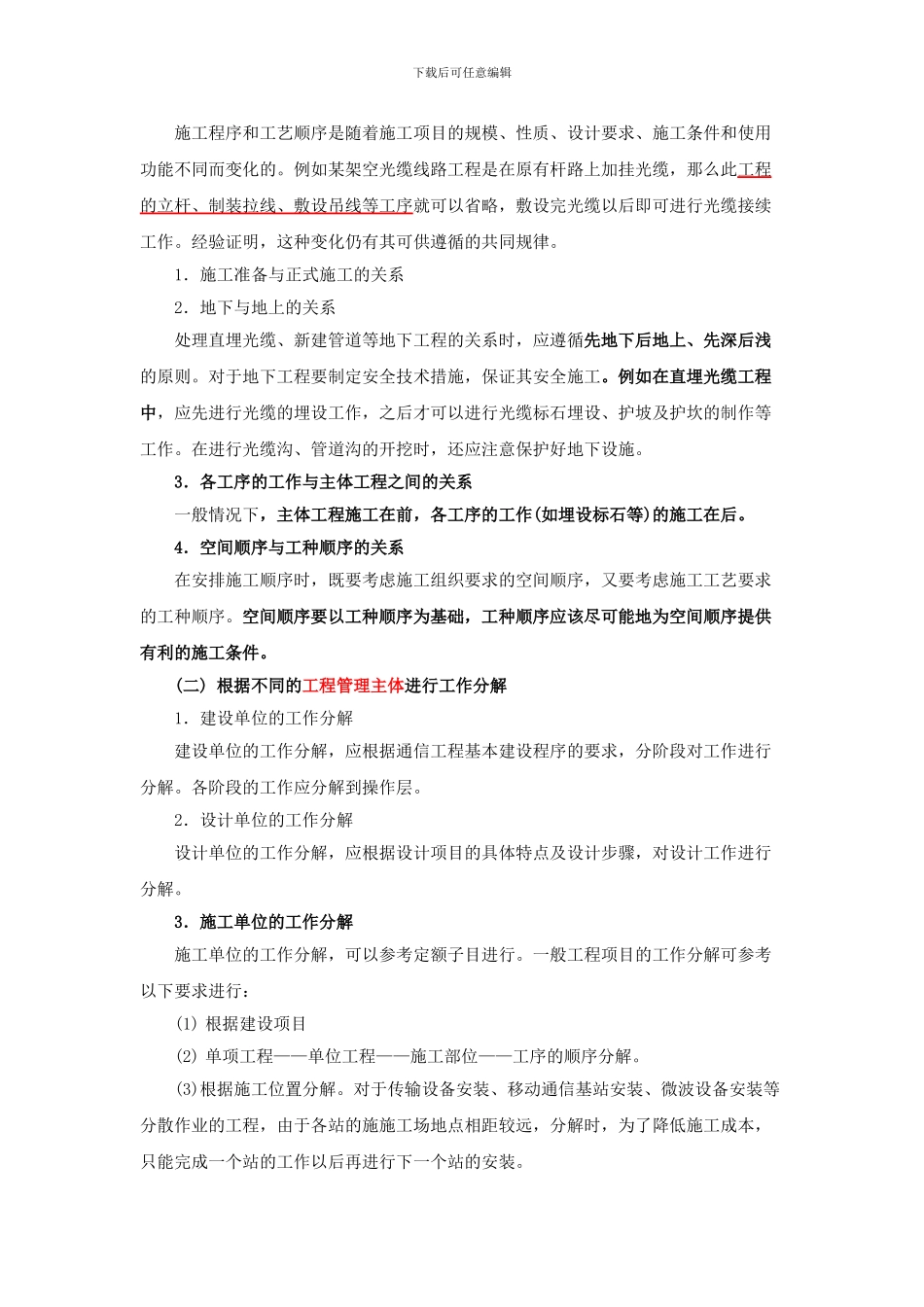

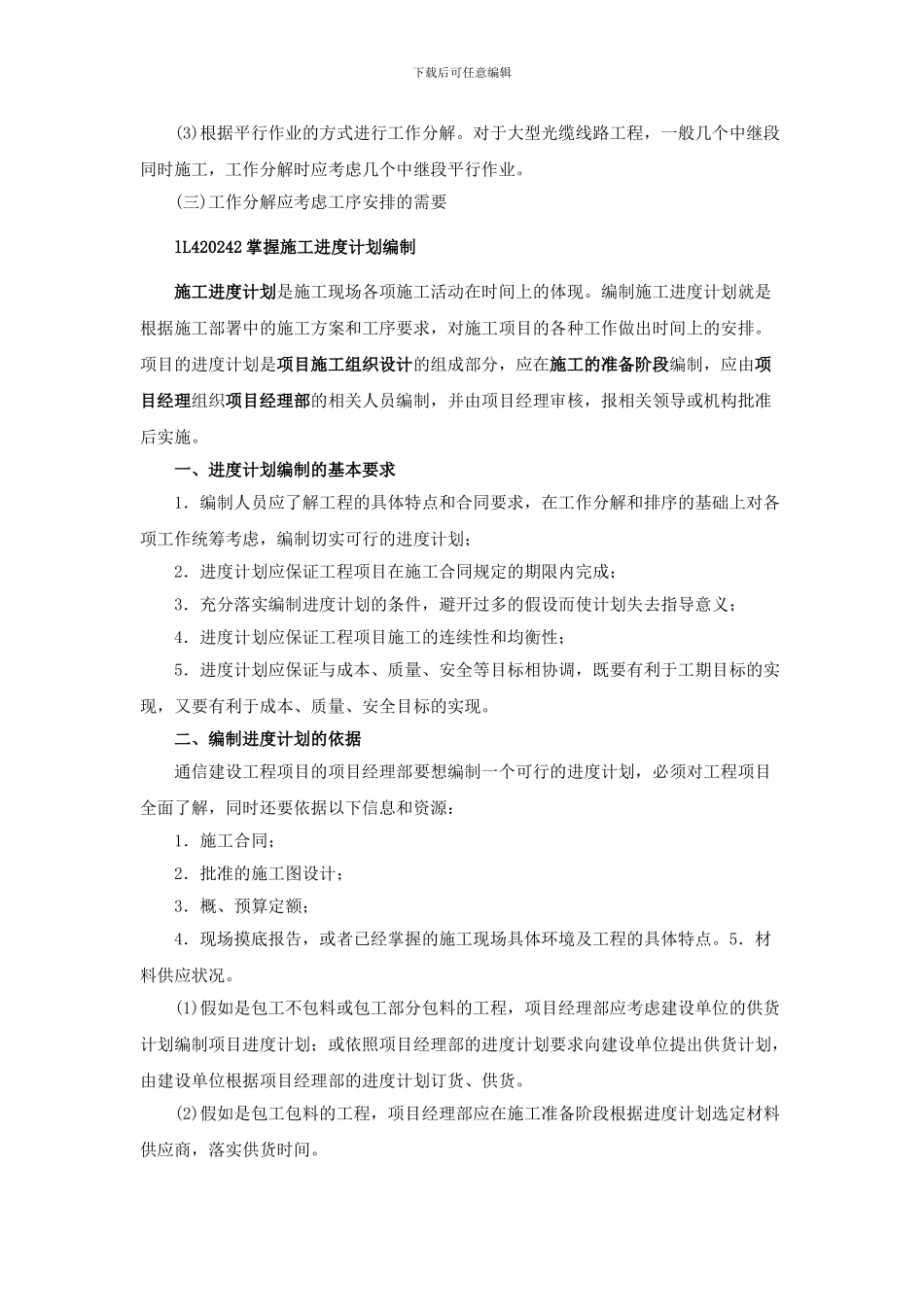

二、工序划分时的注意事项(一)正确处理工序间的关系下载后可任意编辑施工程序和工艺顺序是随着施工项目的规模、性质
