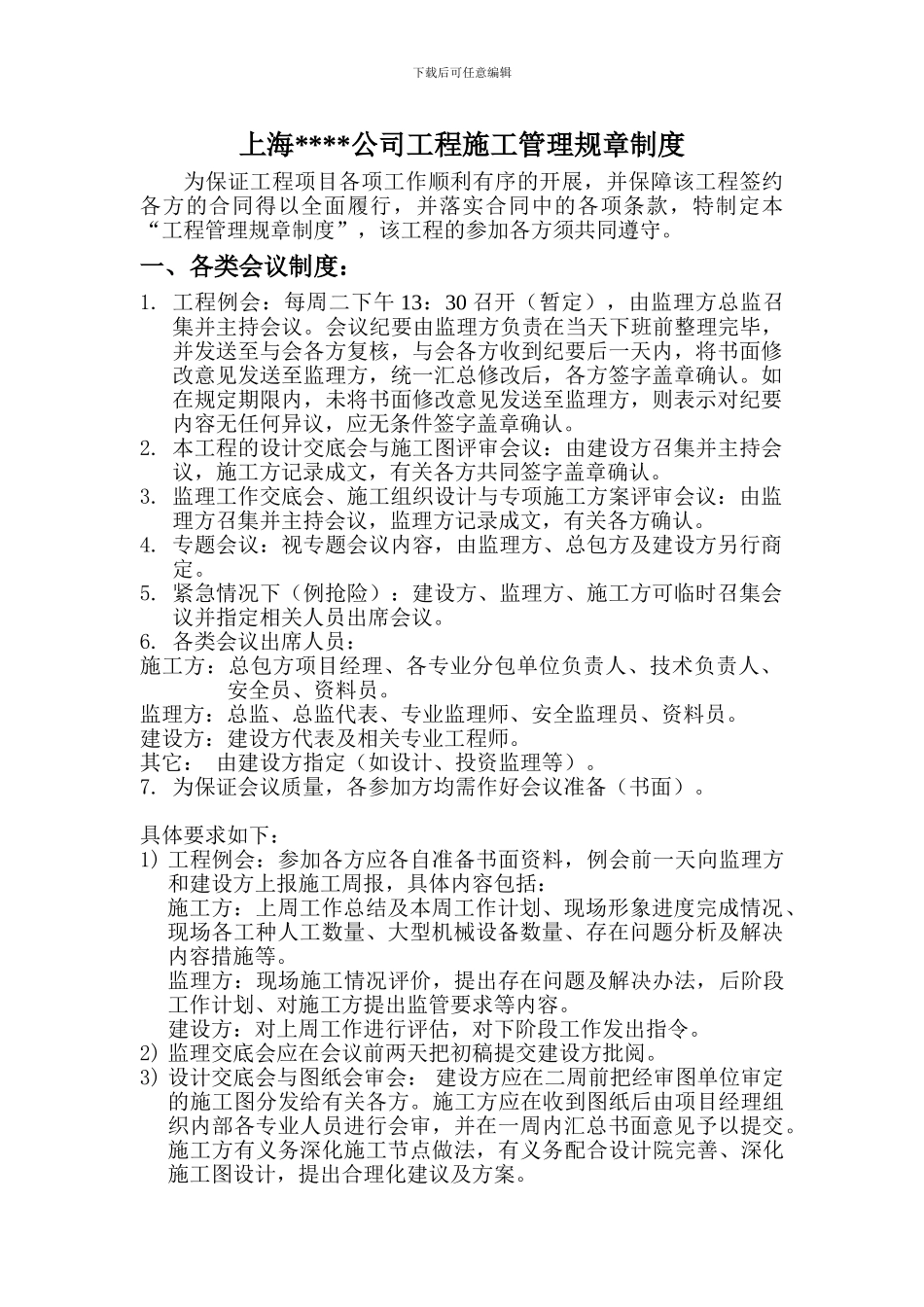

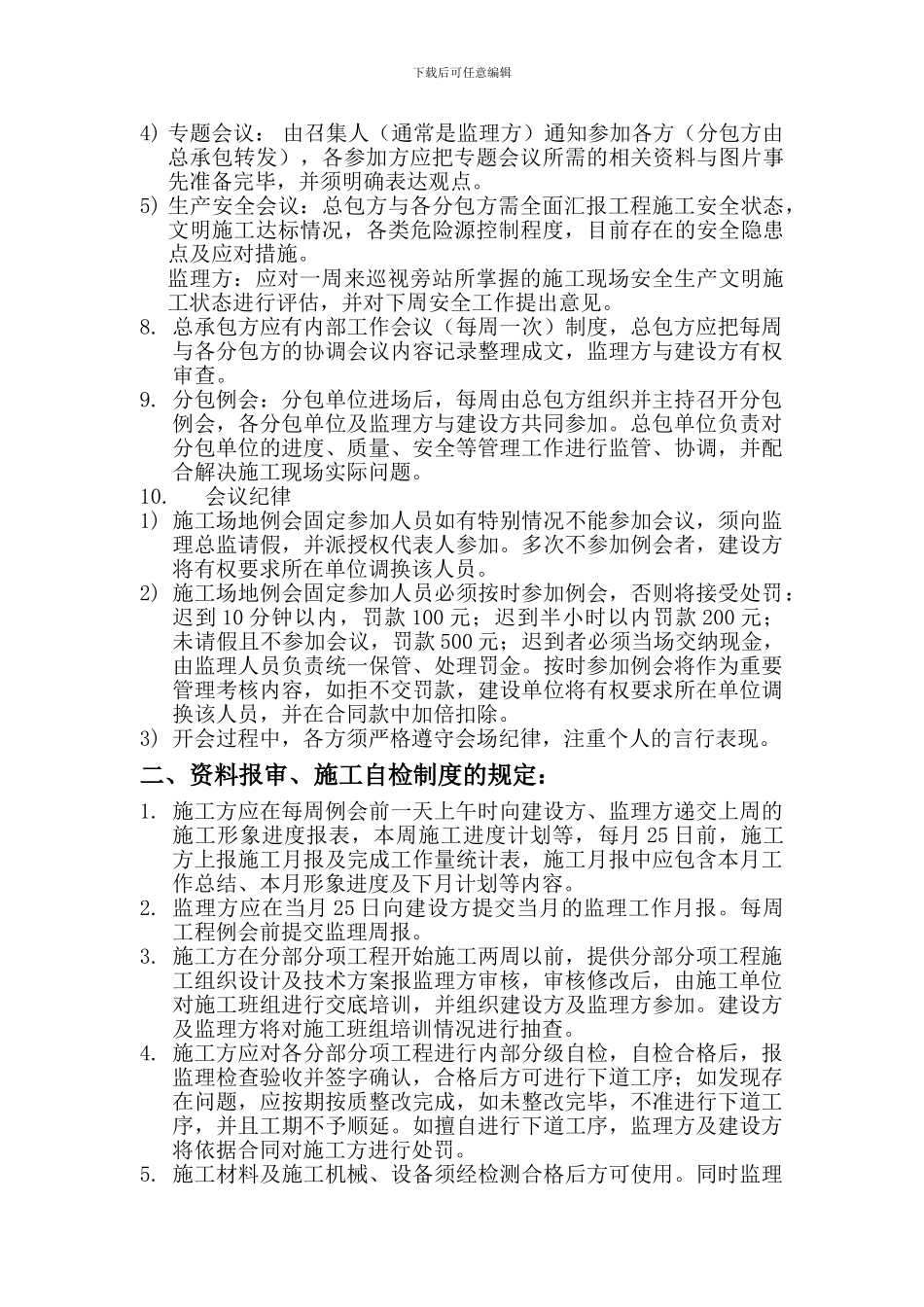

下载后可任意编辑上海****公司工程施工管理规章制度 为保证工程项目各项工作顺利有序的开展,并保障该工程签约各方的合同得以全面履行,并落实合同中的各项条款,特制定本“工程管理规章制度”,该工程的参加各方须共同遵守。一、各类会议制度:1. 工程例会:每周二下午 13:30 召开(暂定),由监理方总监召集并主持会议。会议纪要由监理方负责在当天下班前整理完毕,并发送至与会各方复核,与会各方收到纪要后一天内,将书面修改意见发送至监理方,统一汇总修改后,各方签字盖章确认。如在规定期限内,未将书面修改意见发送至监理方,则表示对纪要内容无任何异议,应无条件签字盖章确认。2. 本工程的设计交底会与施工图评审会议:由建设方召集并主持会议,施工方记录成文,有关各方共同签字盖章确认。3. 监理工作交底会、施工组织设计与专项施工方案评审会议:由监理方召集并主持会议,监理方记录成文,有关各方确认。4. 专题会议:视专题会议内容,由监理方、总包方及建设方另行商定。5. 紧急情况下(例抢险):建设方、监理方、施工方可临时召集会议并指定相关人员出席会议。6. 各类会议出席人员:施工方:总包方项目经理、各专业分包单位负责人、技术负责人、安全员、资料员。监理方:总监、总监代表、专业监理师、安全监理员、资料员。建设方:建设方代表及相关专业工程师。其它: 由建设方指定(如设计、投资监理等)。7. 为保证会议质量,各参加方均需作好会议准备(书面)。具体要求如下:1) 工程例会:参加各方应各自准备书面资料,例会前一天向监理方和建设方上报施工周报,具体内容包括:施工方:上周工作总结及本周工作计划、现场形象进度完成情况、现场各工种人工数量、大型机械设备数量、存在问题分析及解决内容措施等。监理方:现场施工情况评价,提出存在问题及解决办法,后阶段工作计划、对施工方提出监管要求等内容。建设方:对上周工作进行评估,对下阶段工作发出指令。2) 监理交底会应在会议前两天把初稿提交建设方批阅。3) 设计交底会与图纸会审会: 建设方应在二周前把经审图单位审定的施工图分发给有关各方。施工方应在收到图纸后由项目经理组织内部各专业人员进行会审,并在一周内汇总书面意见予以提交。施工方有义务深化施工节点做法,有义务配合设计院完善、深化施工图设计,提出合理化建议及方案。下载后可任意编辑4) 专题会议: 由召集人(通常是监理方)通知参加各方(分包方由总承包转发),各参...
