下载后可任意编辑竹海岭上南入口主干道雨污水管道工程(K0+000-K0+904
767)一、工程概况南入口主干道工程南起丁张公路向北延伸约 300 米至绿岛,包括两侧人行道、路宽为 17m
再由绿岛往东至 KO+380 桩点,路宽 9米包括左侧人行道在内
工程内容包括地面道路,雨污水管道工程等
该段的地质情况自上而下为:层①为 0
3~5m 杂质土状态松软含大量石块,碎砖及植物根茎等
性质差、堆积年代 1-3 年,该层场地普遍厚度不均,平均厚度 1
层②粉质黏土(Q4)褐黄色可塑局硬塑、稍有光泽,干强度中等、韧性中等,天摇根反应局部含大量钙质块,粒径为 0
5-3cm 局部夹少量粘土,该层场地局部分布,厚度不均匀,层厚约 0
3 米、平均厚度 2
层③粉质黏土(Q3)褐黄色硬塑局部可塑,坚硬、稍有光泽,中干强度中等,韧性中等,天摇跟反应局部含大量钙质用块,粒径为 0
5-3cm 局部夹少量黏土
该层场地普遍分布,厚度不均、厚度约 0
6 米平均厚度
层④泥质砂岩(P)褐黄色局部灰白色,矿物成分主要为石英,泥砂质结构、块状构造
岩芯是天豆柱状、张风化岩体破裂,风化裂隙较多,岩石坚硬程度分类为极软岩类、干钻不易钻进,锤击声哑,手拿分开易碎、易吸水软化,崩解岩石 PEO 指标差(25-50)岩石基本等级分类 V 类,场地普遍分布,层本次勘探未钻穿,最大揭露厚度 8
本工程场地环境类型为Ⅱ类
该工程雨污排放方式为自流式,就区排放于丁张公路下水道
本工程路段自然地势高,设计管道埋深都在 3 米左右布置于竹海岭上新建道路的中央隔带,道路人缘,人行道下水管管径 HDPE600-400 的波纹管(环刚度为 KN10/m2)和DN80-1000 钢筋混凝土管道等 3 种管道
雨污水管道检查井雨水口均按相关图集设置

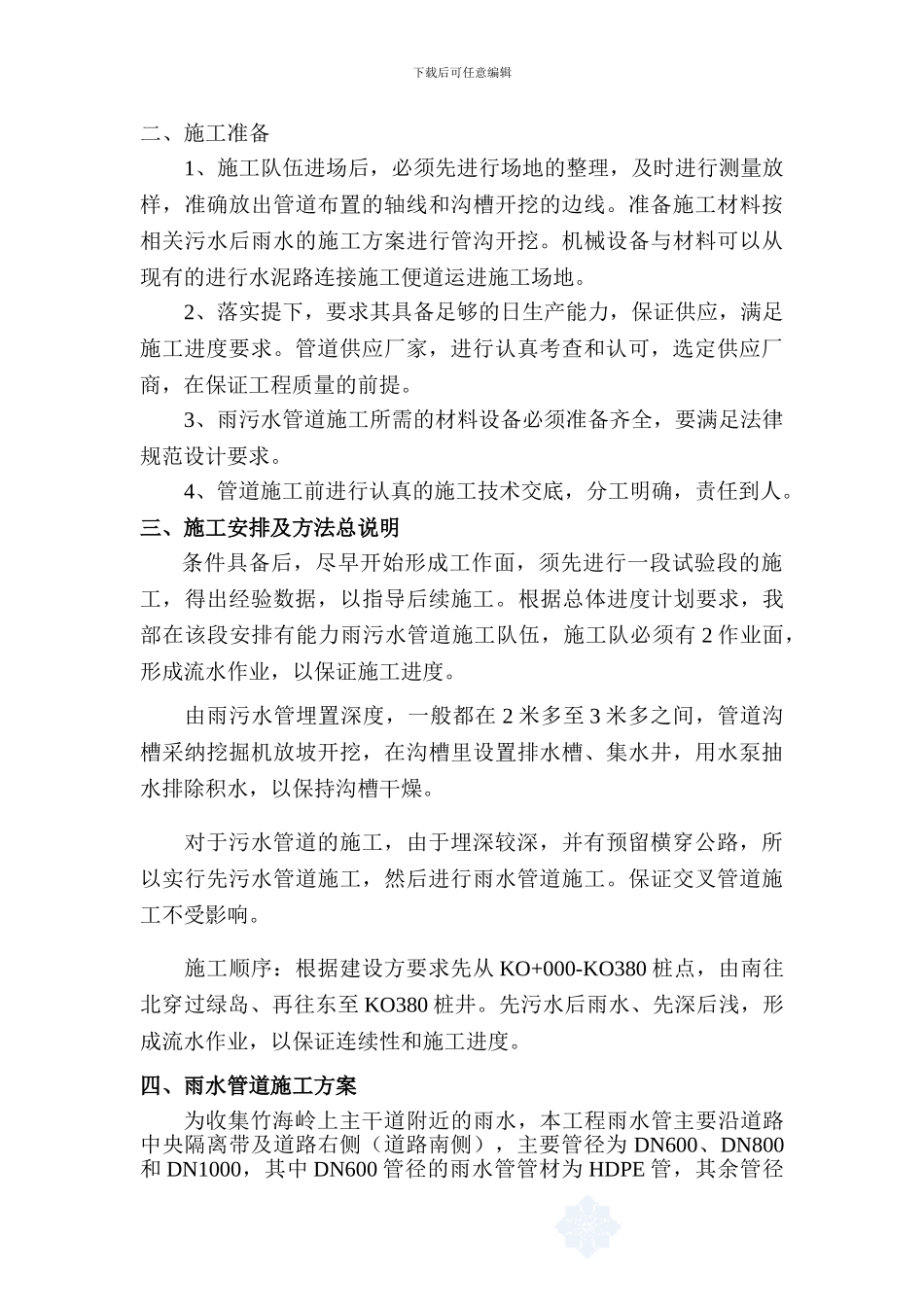

下载后可任意编辑二、施工准备1、施
