下载后可任意编辑###市城区与###景区道路连接线下穿##线 K967+412 地道桥防 洪 预 案编制单位:##铁路工程总公司###地道桥工程项目部二 00 九年七月----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑顶进框架涵是###市城区与###景区道路连接线项目的关键工程
该框架涵在焦柳线 K967+412 处与线路正交
该工程估计从 2024 年 9 月起进行线路挖孔桩施工及后续的架空线路施工,由于施工时段张家界地区雨水较多,极易发生因洪水造成的危害,为确保行车及施工安全,根据施工现场的实际情况,我们项目部特制定如下的防洪应急预案
一、 项目部成立了以项目经理为防洪抢险组组长的防洪抢险组,其组织机构如下:防洪组组长:王长征副组长:刘易宜 李辉成 员:杨兵 余宏炜 李明昭 李方军 王福堂 当班的施工防护员和驻站联络员办公室设项目部,电话:0744-8358737二、 防洪抢险队伍防洪抢险队伍由:1、施工场地全体施工人员 60 人
2、当险情较大时,请张家界工务段就近的线路桥隧工区人员参加抢险;3、当险情很大时,可请附近的村民参加抢险
三、防洪制度:1、严格按防洪条例规定执行“雨前、雨中、雨后”检查制度
及时发现险情,及时处理,不要使险情演变为事故
2、备足防洪抢险用的工具、材料、机具
不把防洪材料作为施工材料使用

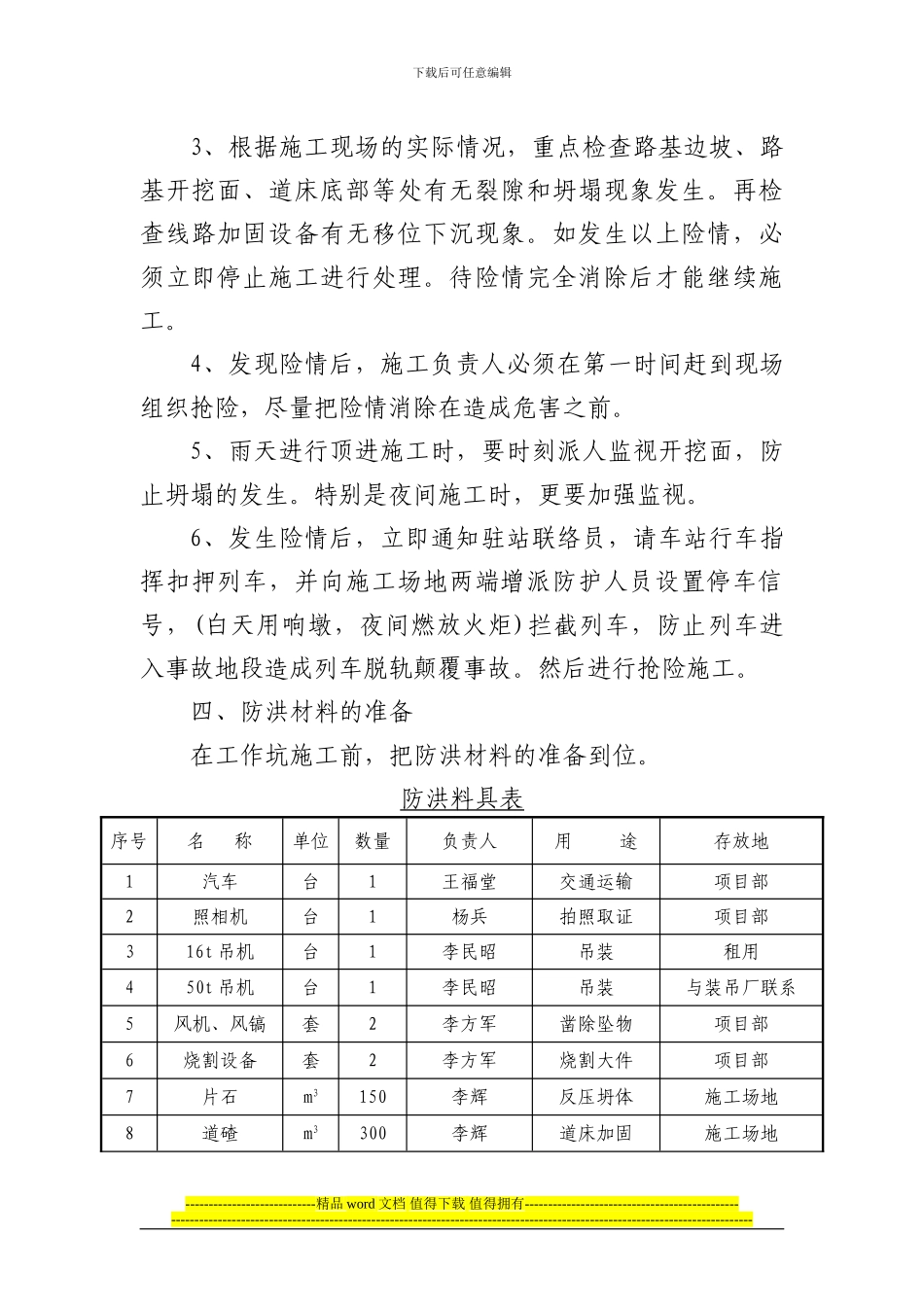

----------------------------精
